2022年12月30日通远校区一期项目工作进展
日期:2022-12-31      作者:      来源:      点击数:

 一、教学实训综合楼

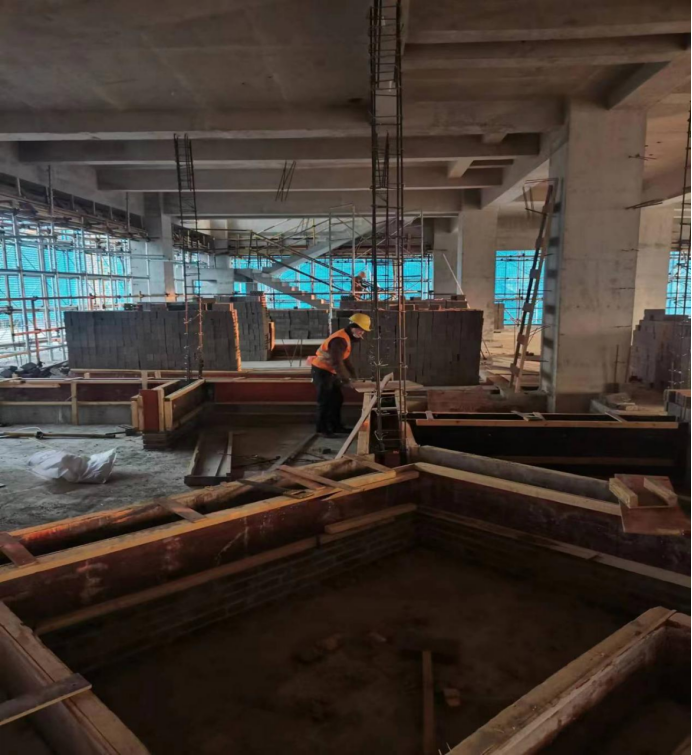

1.南楼:一层墙体砌筑,三层卫生间止水带模版支设。

上图为:教学实训综合楼南楼三层卫生间止水带模版支设

2.东楼:二层墙体砌筑。

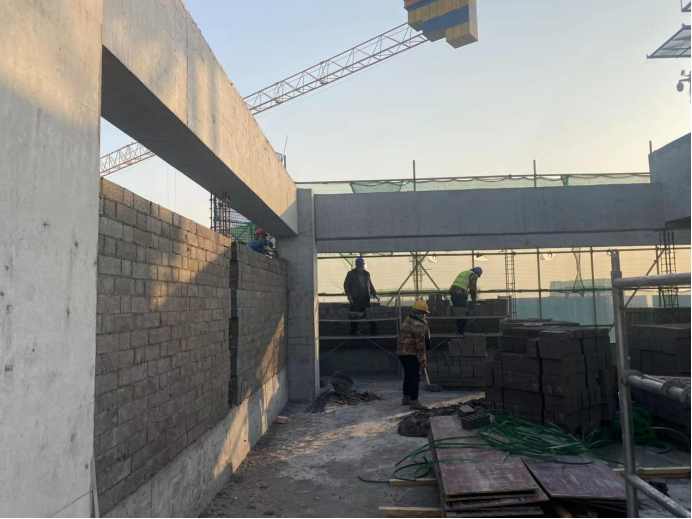

上图为:教学实训综合楼二层墙体砌筑

3.北楼:三层墙体砌筑。

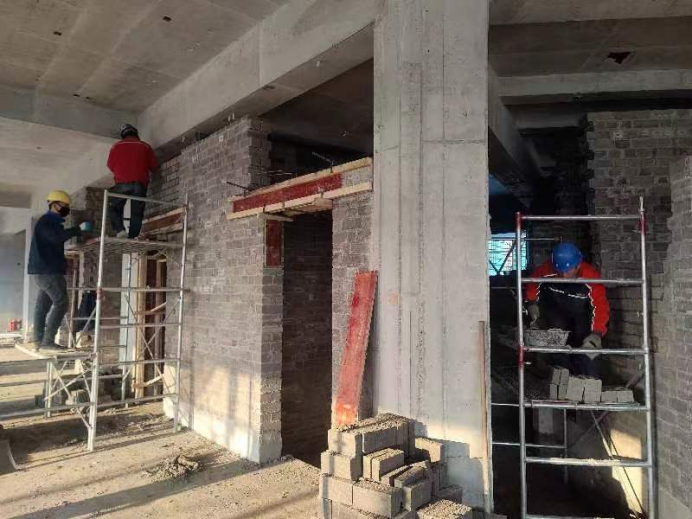

上图为:教学实训综合楼北楼三层墙体砌筑

4.西楼:屋面墙体砌筑。

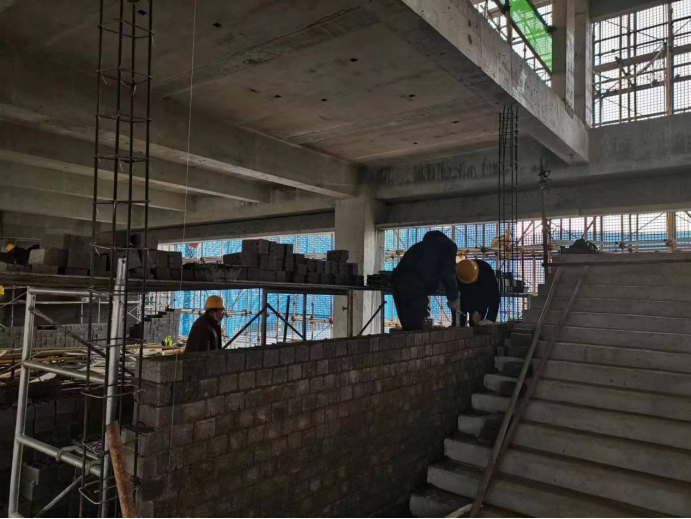

上图为:教学实训综合楼西楼屋面墙体砌筑

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元六层墙体砌筑,外墙封堵,运砖,安装强弱电箱,顶层暖气管道安装,一层给水干管安装;北单元六层墙体砌筑,运砖,装修样板间施工,安装强弱电箱,配管,拆外架,一层地沟盖板钢筋绑扎。

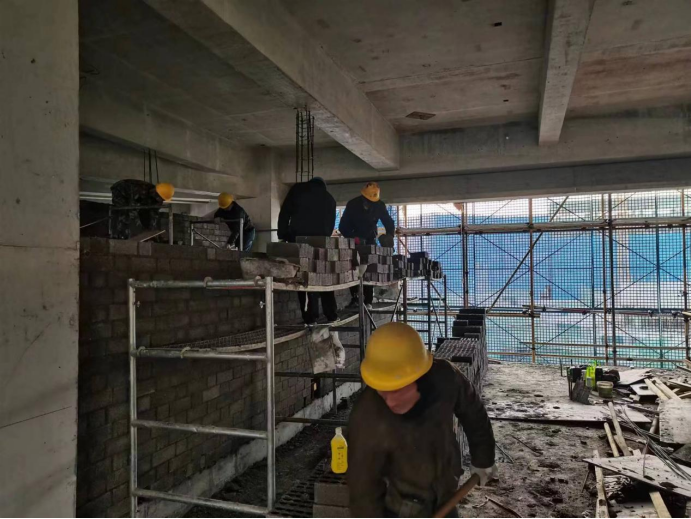

上图为:学生公寓2号楼六层桥架安装

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成,一层电缆线开槽,四层墙体砌筑,转运砌块,六层桥架安装;南单元一、二层墙体砌筑完成,一层强弱电箱安装,四、五层墙体砌筑,转运砌块,六层构造柱钢筋绑扎,桥架安装,墙体打磨,屋面墙体砌筑;连廊34层墙体砌筑。

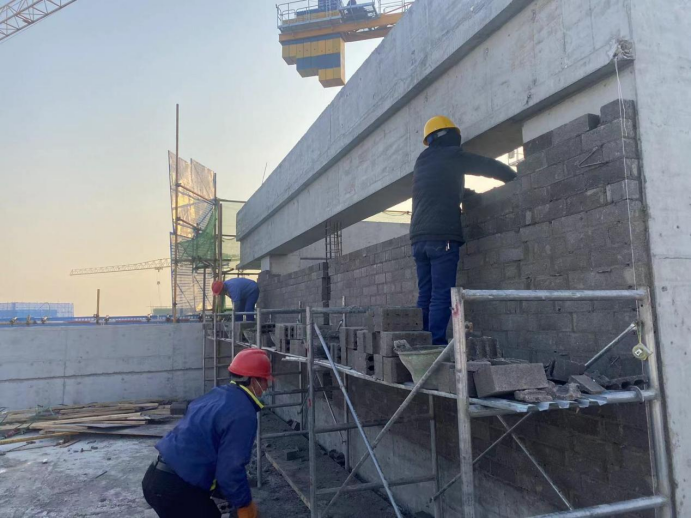

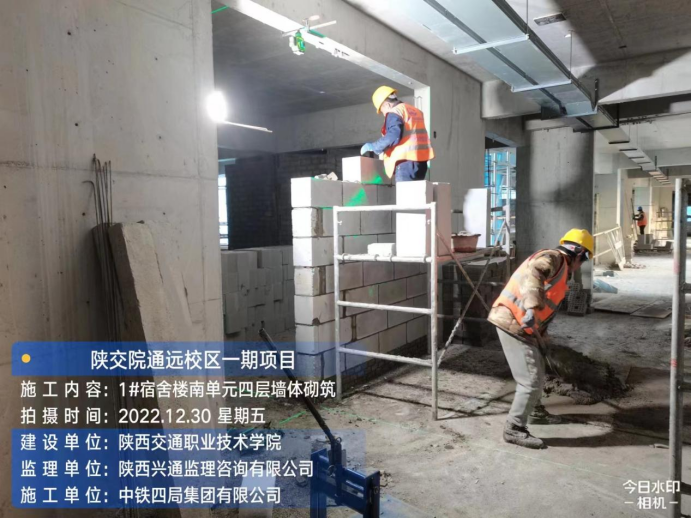

上图为:学生公寓1号楼南段四层墙体砌筑

3.3#宿舍楼:北单元三、四层砌体砌筑,五层砌体材料倒运,六层后浇带清理;南单元一层地沟顶板钢筋绑扎及后浇带位置地沟基础墙身绑扎,三、四层砌体砌筑,屋面材料清理。

上图为:学生公寓3号楼三层砌筑

4.食堂:一层北侧楼梯间砌体砌筑,二层顶空调基础放线。

上图为:学生食堂北侧楼梯间砌体砌筑

5.锅炉房:基坑回填20%,开累完成80%

6.地下车库:第三段西侧筏板基础底垃圾清理;南侧拆模、出材料。7.  台:台板焊接,钢筋绑扎50%
