2022年12月31日通远校区一期项目工作进展
日期:2023-01-01      作者:      来源:      点击数:

 一、教学实训综合楼

1.南楼:二层、四层墙体砌筑,屋面墙体砌筑。

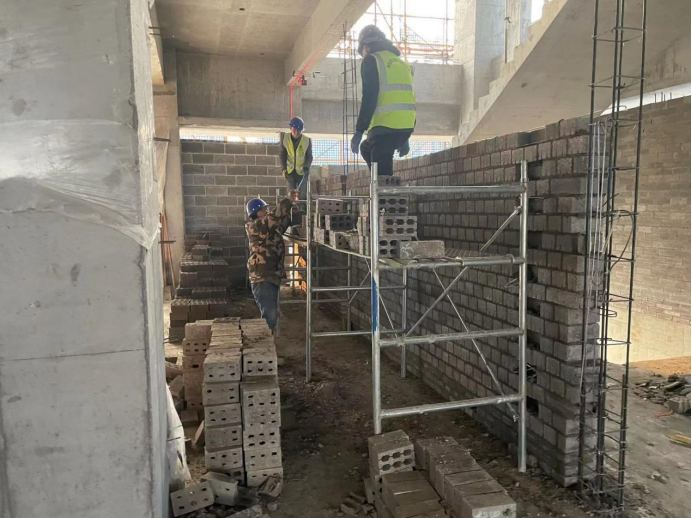

上图为:教学实训综合楼南楼二层墙体砌筑

2.东楼:三层墙体砌筑。

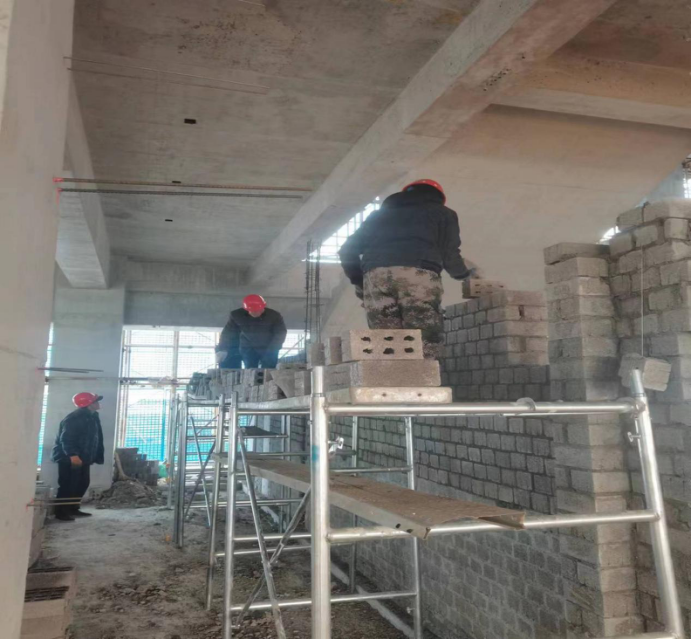

上图为:教学实训综合楼三层墙体砌筑

3.北楼:三层墙体砌筑。

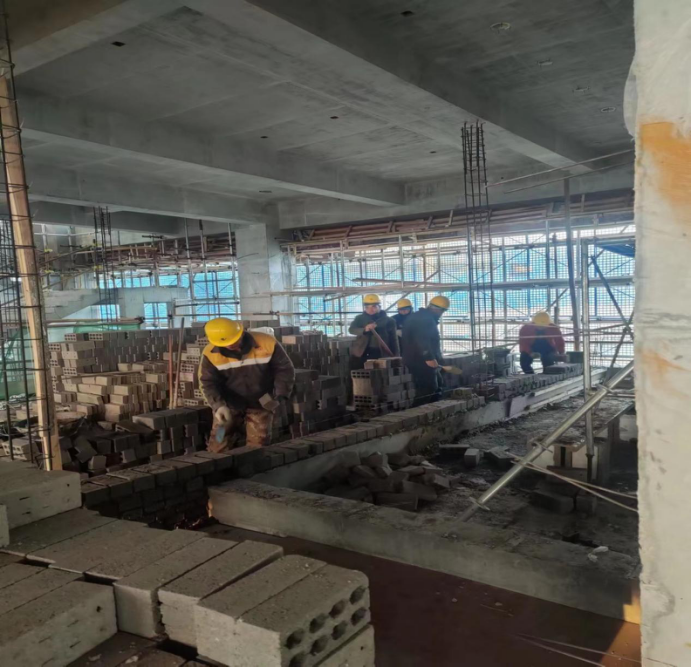

上图为:教学实训综合楼北楼三层墙体砌筑

4.西楼:屋面、地沟墙体砌筑。

上图为:教学实训综合楼西楼屋面、地沟墙体砌筑

5.学校西门:西大门钢筋模版验收。

上图为:学校西门钢筋模版验收

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元六层墙体砌筑,运砖,安装强弱电箱,顶层暖气管道安装,一层给水干管安装,一层地沟盖板钢筋绑扎;北单元二层收尾,运砖,装修样板间施工,安装强弱电箱,配管,拆外架。

2.1#宿舍楼:北单元一层强弱电箱安装,二层电缆线开槽,四层墙体砌筑,转运砌块,六层桥架安装;南单元二层强弱电箱安装,四、五层墙体砌筑,转运砌块,六层构造柱钢筋绑扎,桥架安装,墙体打磨,屋面墙体砌筑;连廊34层墙体砌筑。

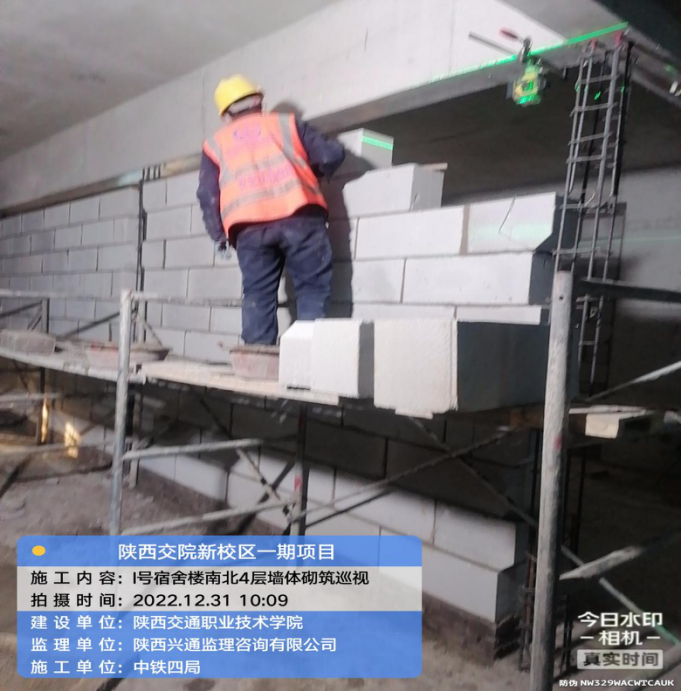

上图为:学生公寓1号楼南段四层墙体砌筑

3.3#宿舍楼:北单元三、四层后塞口砌体砌筑,六层后浇带清理;南单元一层地沟顶整改及后浇带位置地沟基础墙身绑扎,三、四层砌体砌筑,五层砌体材料倒运。

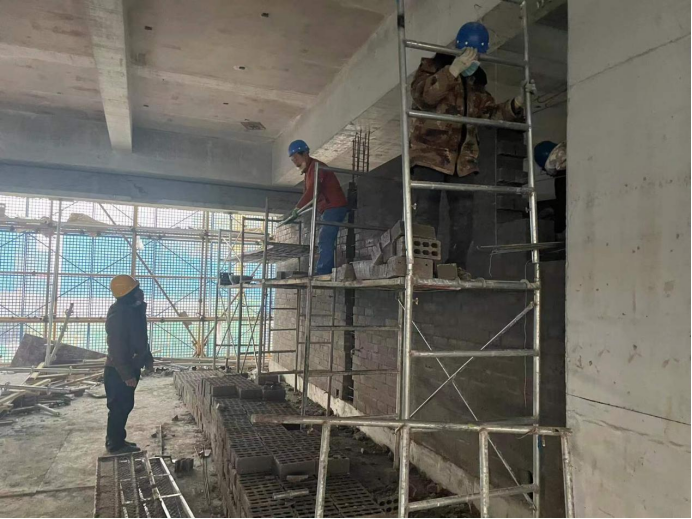

上图为:学生公寓3号楼南、北层三层砌筑

4.食堂:一层北侧楼梯间砌体砌筑,一层腰梁及构造柱模板安装,二层顶空调基础模板安装。

5.锅炉房:基坑回填10%,开累完成90%

6.地下车库:北侧拆模、出材料;第三段西侧筏板基础底垃圾清理;南侧拆模、出材料、外墙阴角抹弧。

7.  台:钢筋绑扎50%,南侧台板焊接完成。

上图为:看台梁钢筋绑扎
