2022年12月29日通远校区一期项目工作进展
日期:2022-12-30      作者:      来源:      点击数:

一、教学实训综合楼、学校西门

1.南楼:二层墙体砌筑。

上图为:教学实训综合楼南楼二层墙体砌筑

上图为:教学实训综合楼南楼一层墙体砌筑

2.东楼:二层墙体砌筑,五层造型模板支设。

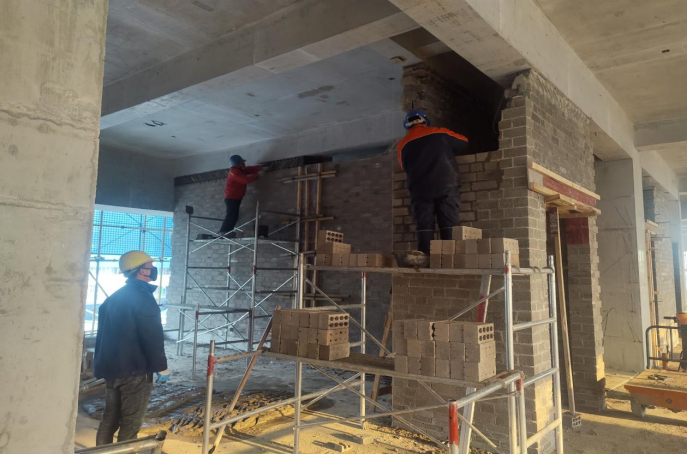

上图为:教学实训综合楼二层墙体砌筑,五层造型模板支设

3.报告大厅(B段):材料清理。

上图为:教学实训综合楼报告大厅材料清理

4.北楼:一层地沟墙体砌筑,三层墙体砌筑。

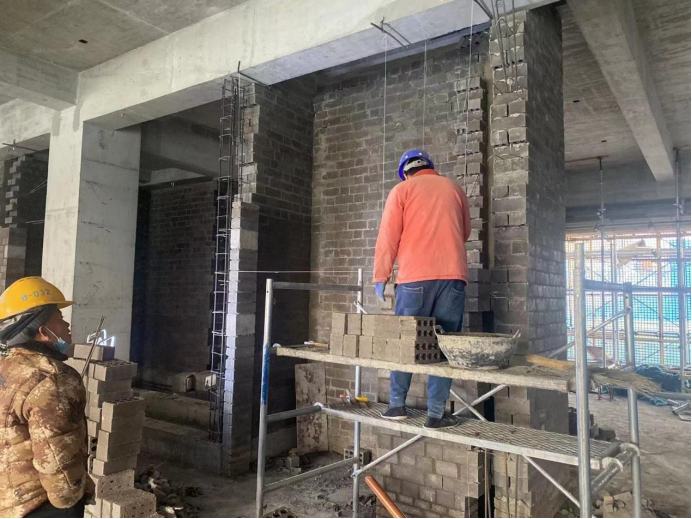

上图为:教学实训综合楼北楼一层地沟墙体砌筑,三层墙体砌筑

5.西楼:屋面墙体砌筑,一层地沟墙体砌筑,三层墙体砌筑。

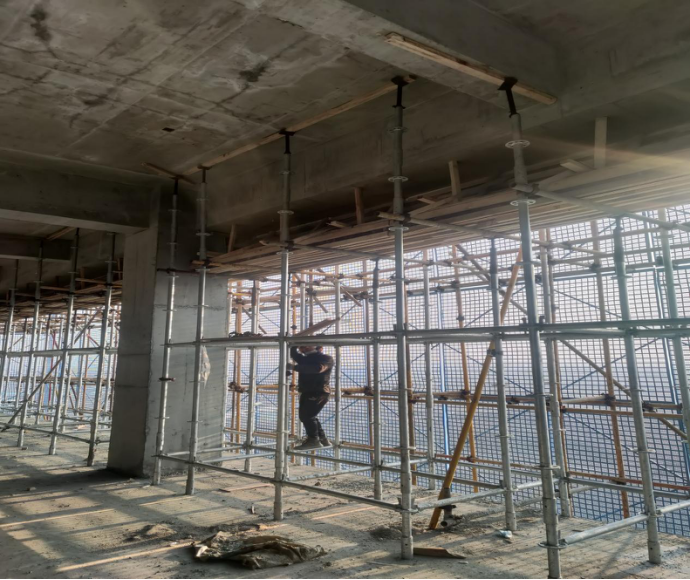

上图为:教学实训综合楼西楼屋面墙体砌筑,一层地沟墙体砌筑,三层墙体砌筑

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元六层墙体封堵,运砖,安装强弱电箱,顶层暖气管道安装,地沟盖板模板支设;北单元外墙封堵砌筑,六层墙体砌筑,运砖,装修样板间施工,安装强弱电箱,配管,给水立管安装,清理后浇带材料,拆外架。

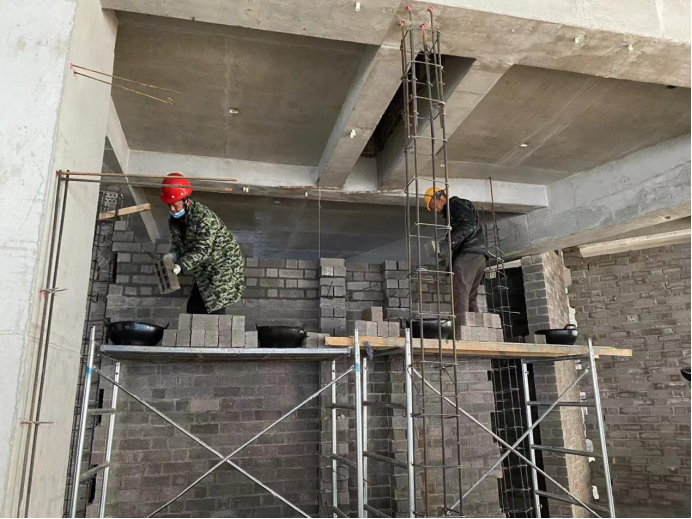

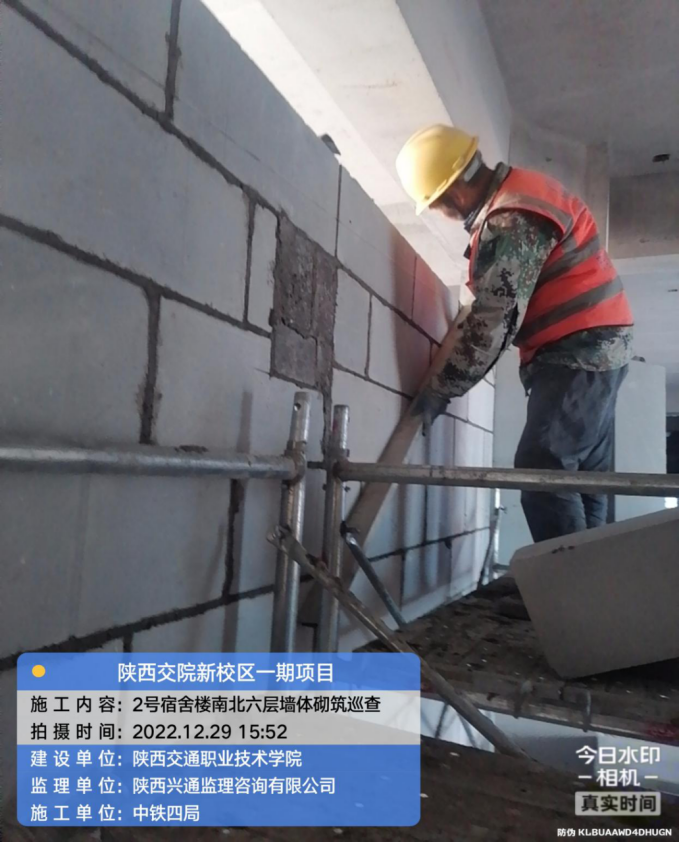

上图为:学生公寓2号楼南、北段六层墙体砌筑

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成,四层墙体砌筑,转运砌块,二层后浇带模板拆除,材料清理,六层桥架安装,屋面女儿墙拉杆眼封堵;南单元一、二层墙体砌筑完成,四、五层墙体砌筑,转运砌块,四层挑板混凝土浇筑,六层止水反坎混凝土浇筑5方,构造柱钢筋绑扎,桥架安装,墙体打磨,屋面墙体砌筑;连廊34层墙体砌筑。

上图为:学生公寓1号楼南段四层挑板浇筑

3.3#宿舍楼:北单元一层顶板钢筋绑扎,三、四层砌体砌筑,五层砌体材料倒运,六层反坎浇筑;南单元一层地沟顶板钢筋绑扎及顶板模板安装,二、三、四层砌体砌筑,五层构造柱绑扎,圈梁钢筋绑扎。

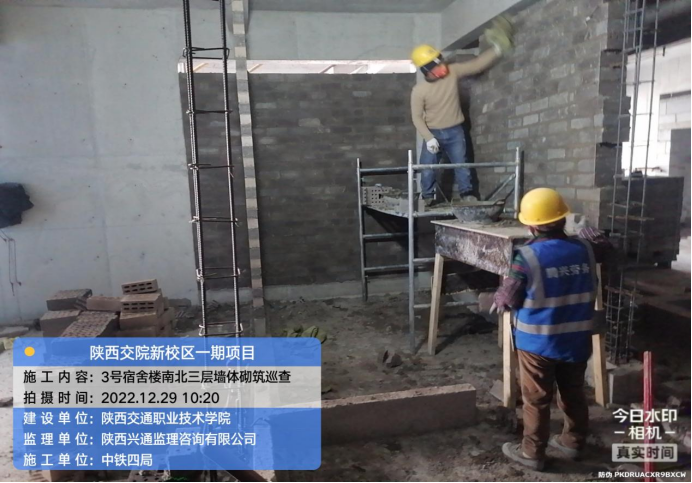

上图为:学生公寓3号楼南、北段三层墙体砌筑

上图为:学生公寓3号楼地沟顶板钢筋绑扎

4.食堂:一层砌体砌筑,反坎浇筑。

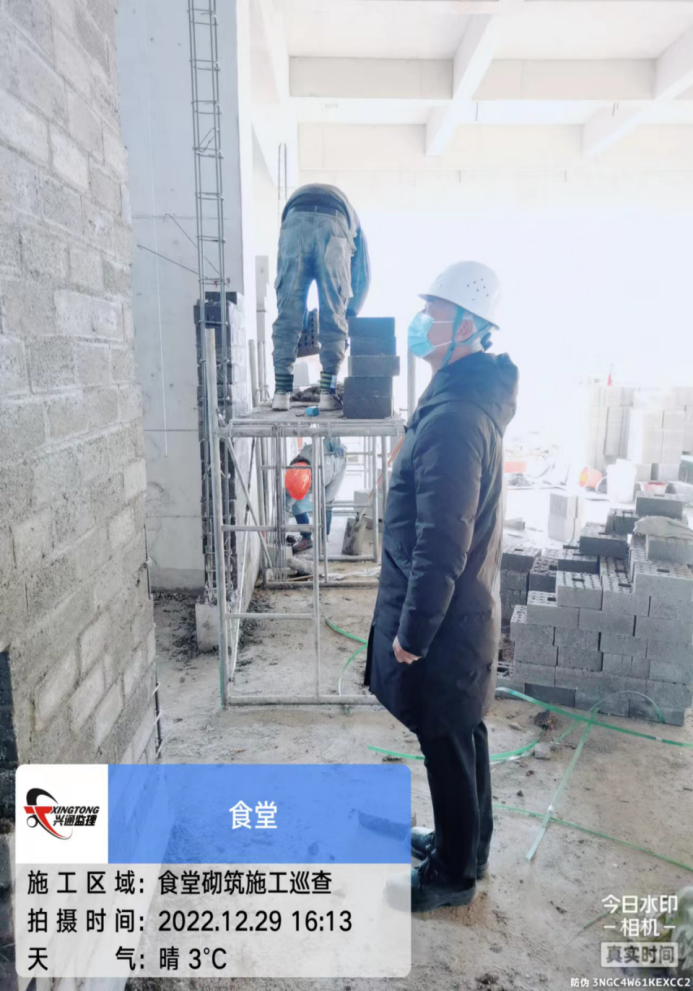

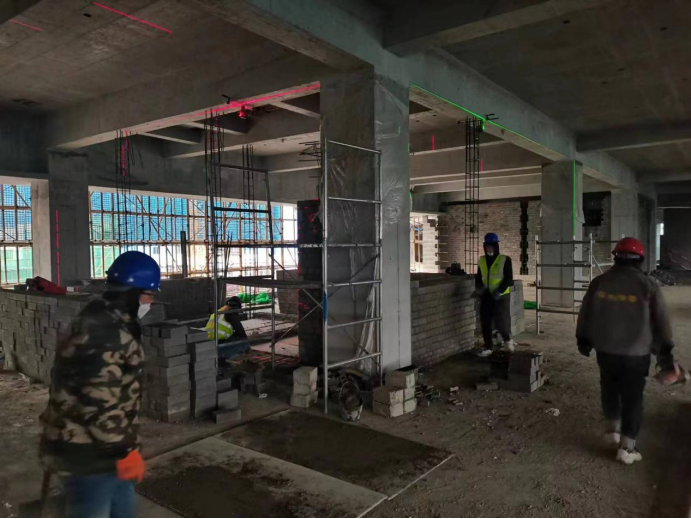

上图为:学生食堂砌筑施工巡查

5.锅炉房:基坑回填20%,开累完成60%

上图为:锅炉房回填人工夯实

6.地下车库:第三段西侧筏板基础底垃圾清理;南侧拆模、出材料。

7.  台:型钢吊装安装完成,台板焊接。

上图为:看台柱梁钢筋绑扎,台板焊接
