2022年12月21日通远校区一期项目工作进展
日期:2022-12-22      作者:      来源:      点击数:

一、教学实训综合楼、学校西门

1.南楼:屋面排水天沟砌筑。

上图为:教学实训综合楼南楼屋面排水天沟砌筑

上图为:教学实训综合楼南楼二层墙体砌筑,地沟导墙模板支设

2.东楼:二层墙体砌筑,五层造型钢筋绑扎。

上图为:教学实训综合楼东楼二层墙体砌筑,五层造型钢筋绑扎

3.北楼:三层构造柱钢筋绑扎,三层墙体砌筑。

上图为:教学实训综合楼北楼三层构造柱钢筋绑扎,三层墙体砌筑

4.西楼:屋面反坎混凝土浇筑。

上图为:教学实训综合楼西楼屋面反坎混凝土浇筑

5.B段(报告大厅):4-5轴模板拆除,4-21轴女儿墙模板拆除。

上图为:教学实训综合楼报告大厅4-5轴模板拆除,4-21轴女儿墙模板拆除。

6.学校西门:西大门模板支设。

上图为:学校西门模板支设

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼5层除后浇带外已全部砌筑完成;6层完成50%;

南单元六层墙体砌筑,运砖,浇筑三层构造柱,五层桥架安装,安装强弱电箱;北单元六层墙体砌筑,浇筑三层构造柱,运砖,地沟侧壁砌筑。

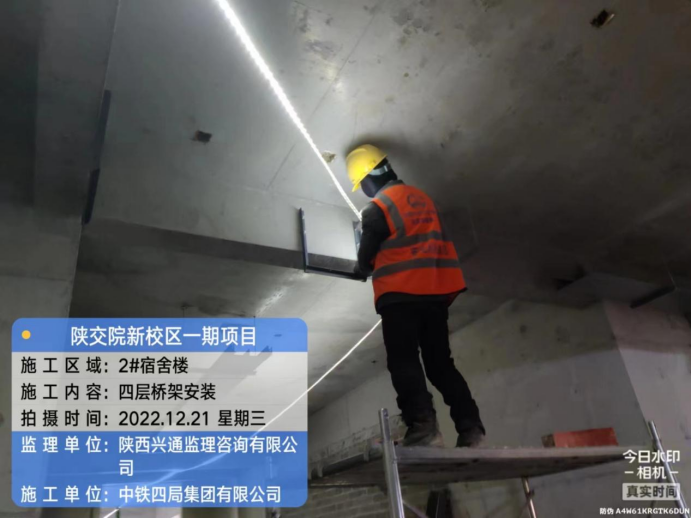

上图为:学生公寓2号楼四层桥架安装

上图为:学生公寓2号楼地沟侧壁砌筑

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成(除后浇带外),四、五层墙体砌筑,转运砌块,屋面墙体砌筑;南单元一、二层墙体砌筑完成(除后浇带外),三、四层墙体砌筑,转运砌块,四层桥架支架安装,五层止水反坎混凝土浇筑8方,屋面天沟砌筑完成;连廊墙体植筋,电梯井砌筑。

3.3#宿舍楼:北单元四层后浇带清理,三四层砌体砌筑,一层西段地沟模板加固;南单元四层后浇带清理,六层预制过梁浇筑,三层砌体砌筑。

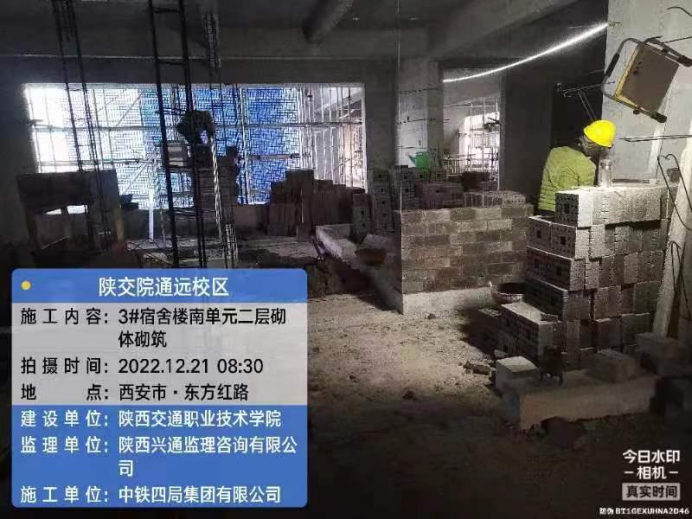

上图为:学生公寓3号楼南单元二层砌筑

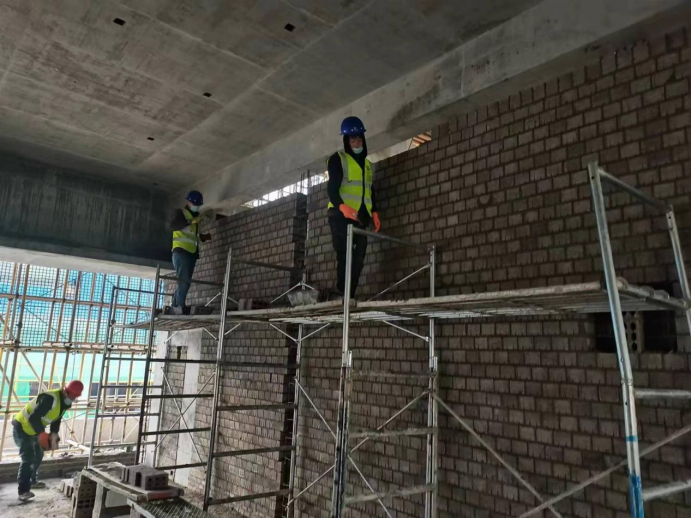

上图为:学生公寓3号楼北单元三层砌筑

4.食堂:墙体砌筑,材料倒运,构造柱钢筋绑扎。

5.锅炉房:后浇带防水施工完成。

6.  台:剪刀撑搭设,型钢拖板焊接。

上图为:看台内架剪刀撑搭设

7.地下车库:北南侧第一段、第二段顶板完成。北侧楼梯拆模:南侧墙柱、梁板拆模、出材料;南侧外墙防水附加层铺设。

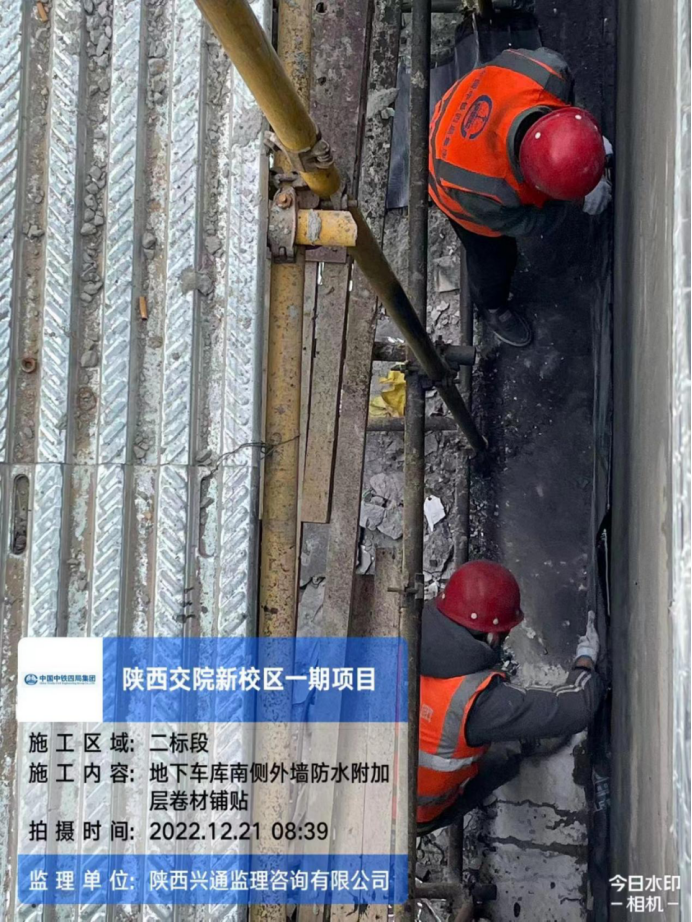

上图为:地下车库西段基础钢筋绑扎

上图为:地下车库南段侧外墙防水附加层卷材铺贴
