2022年12月22日通远校区一期项目工作进展
日期:2022-12-23      作者:      来源:      点击数:

 一、教学实训综合楼、学校西门

1.南楼:二层墙体砌筑,五层造型模板支设。

上图为:教学实训综合楼南楼二层墙体砌筑

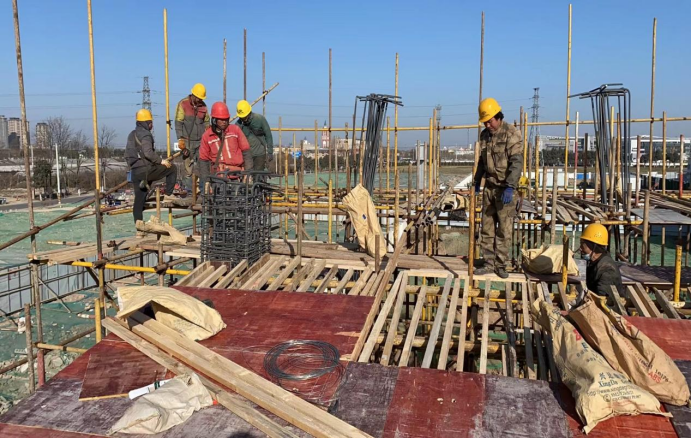

上图为:教学实训综合楼南楼五层造型模板支设

2.东楼:一层圈梁模板支设,二层墙体砌筑。

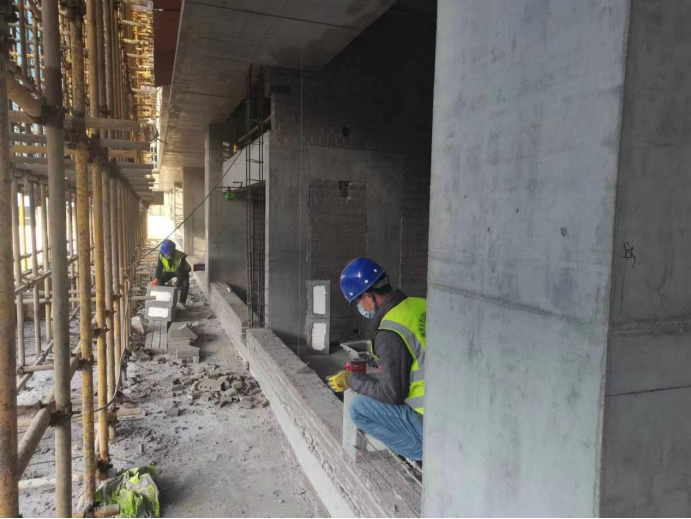

上图为:教学实训综合楼东楼一层圈梁模板支设,二层墙体砌筑

3.北楼:二层墙体砌筑。

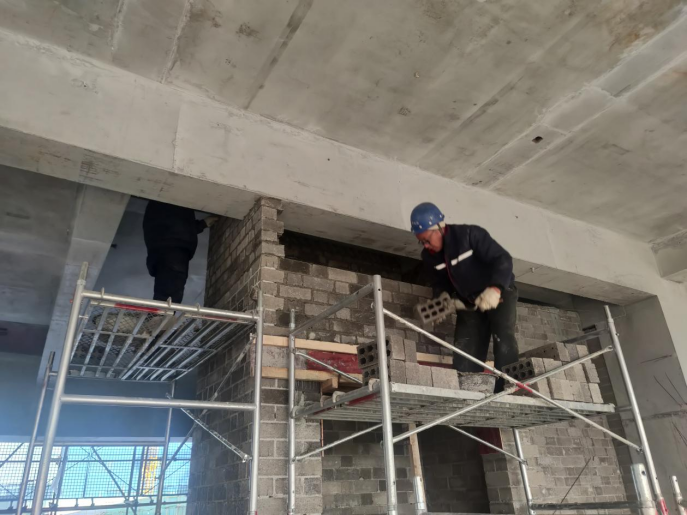

上图为:教学实训综合楼北楼二层墙体砌筑

4.西楼:三层墙体砌筑。

上图为:教学实训综合楼西楼三层墙体砌筑

5.B段(报告大厅):材料清理。

上图为:教学实训综合楼报告大厅材料清理

6.学校西门:西大门架体搭设,西大门顶板模板支设。

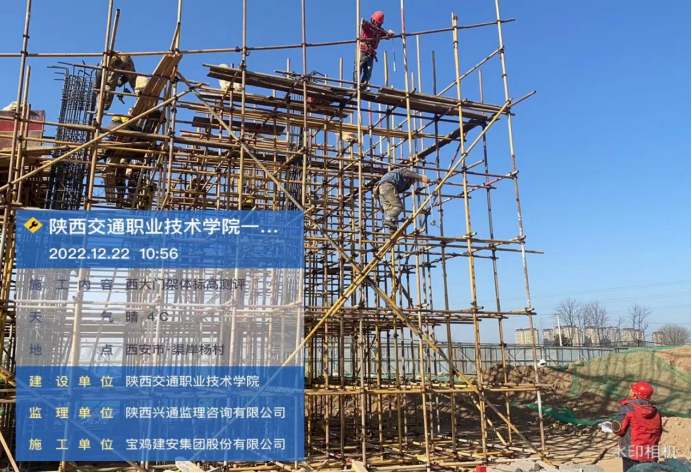

上图为:学校西门架体搭设,顶板模板支设

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:五层除后浇带外已全部砌筑完成;六层完成50%;南单元六层墙体砌筑,运砖,五层桥架安装,安装强弱电箱;北单元六层墙体砌筑,运砖,地沟侧壁砌筑,装修样板间施工。

上图为:学生公寓2号楼连廊六层墙体砌筑

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成(除后浇带外),四、五层墙体砌筑,转运砌块,屋面墙体砌筑;南单元一、二层墙体砌筑完成(除后浇带外),一层电缆线开槽,线盒安装,三、四层墙体砌筑,转运砌块,四、五层后浇带模板拆除,六层桥架支架安装;连廊墙体植筋,电梯井砌筑。

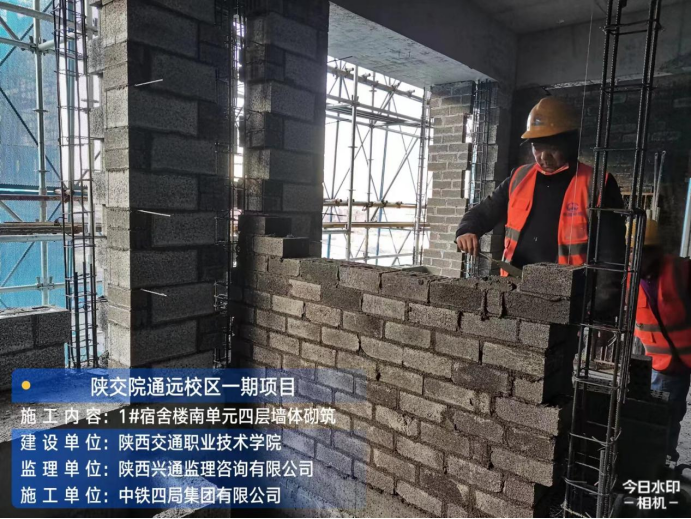

上图为:学生公寓1号楼南单元四层墙体砌筑

3.3#宿舍楼:北单元四层后浇带清理,三层砌体砌筑,一层西段地沟模板加固;南单元四层后浇带清理,三层砌体砌筑。

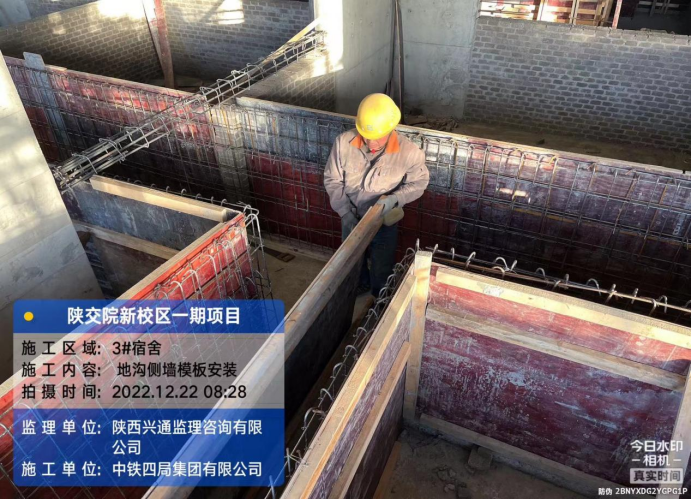

上图为:学生公寓3号楼地沟侧墙模板安装,三层后浇带清理

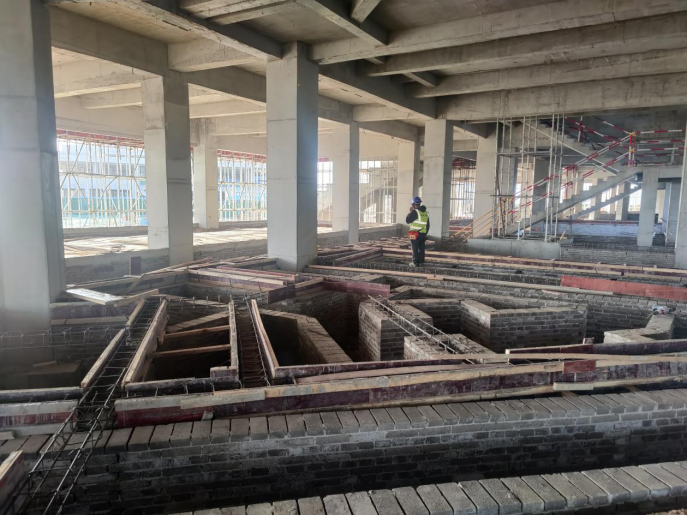

上图为:学生公寓3号楼三层砌筑

4.食堂:材料倒运,构造柱钢筋绑扎。

5.锅炉房:后浇带防水施工,基坑垃圾清理。

6.  台:剪刀撑搭设,型钢拖板焊接,型钢柱安装。

7.地下车库:北南侧第一段、第二段顶板完成。北侧楼梯拆模;南侧墙柱、梁板拆模、出材料,南侧外墙防水附加层铺设。

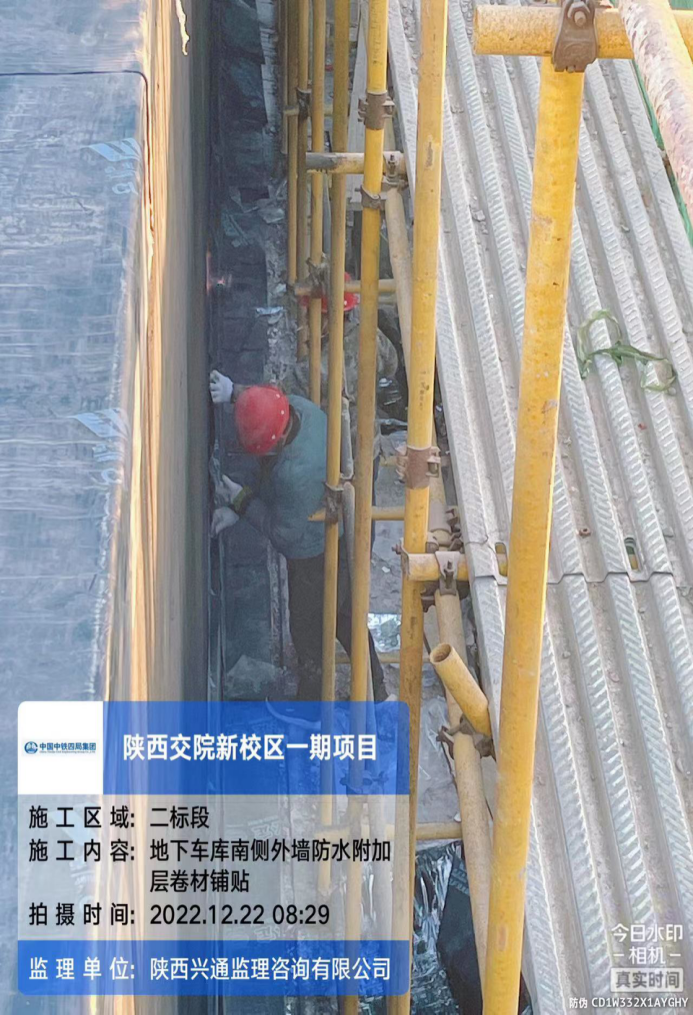

上图为:地下车库西段基础钢筋绑扎,止水钢板焊接

上图为:地下车库南段外墙防水附加层卷材铺贴
