2022年12月20日通远校区一期项目工作进展
日期:2022-12-21      作者:      来源:      点击数:

 一、教学实训综合楼、学校西门

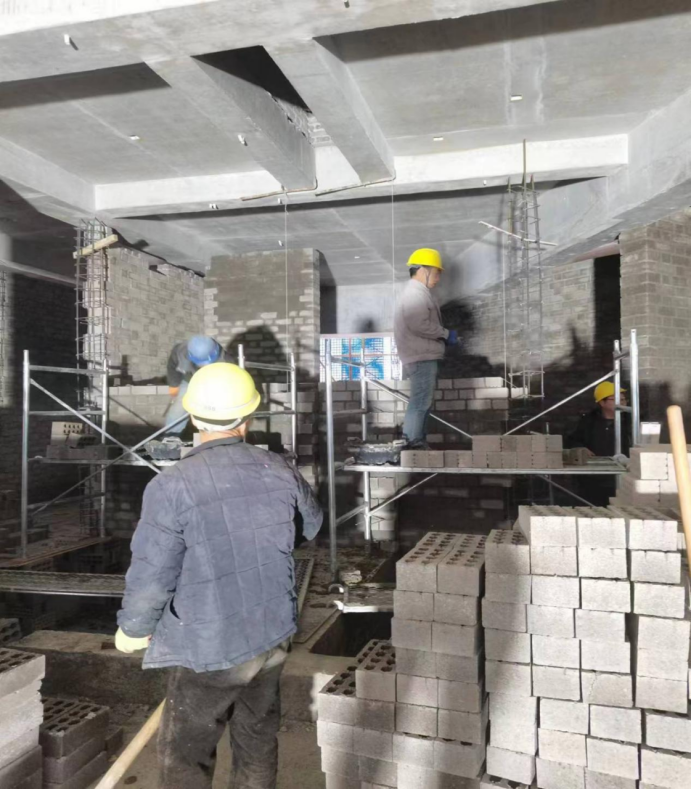

1.南楼:二层墙体砌筑,五层造型盖板支设。

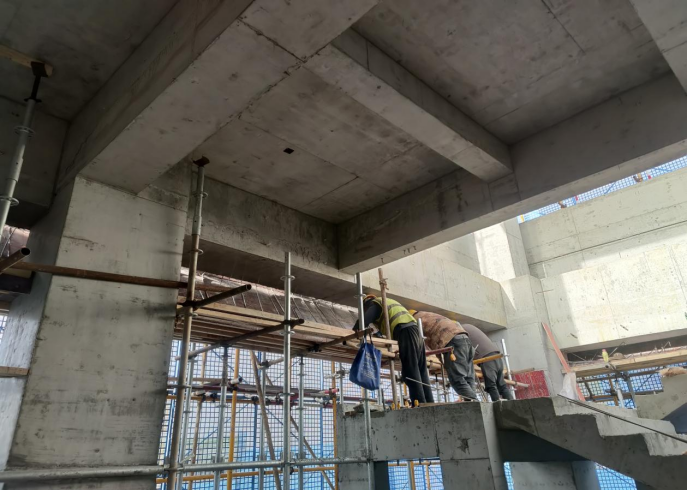

上图为:教学实训综合楼南楼二层墙体砌筑

上图为:教学实训综合楼南楼五层造型盖板支设

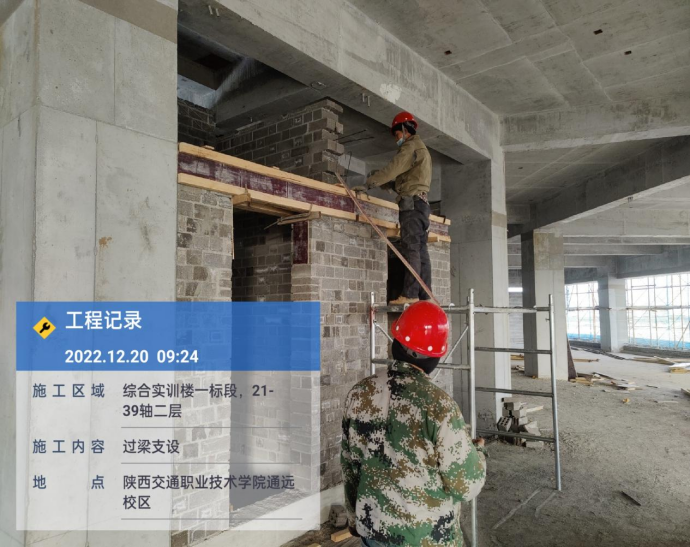

2.东楼:二层门过梁支设,五层造型钢筋绑扎。

上图为:教学实训综合楼东楼二层门过梁支设,五层造型钢筋绑扎

3.北楼:一层圈梁模板拆除,二层墙体砌筑,屋面反坎混凝土浇筑。

上图为:教学实训综合楼北楼一层圈梁模板拆除,二层墙体砌筑,屋面反坎混凝土浇筑

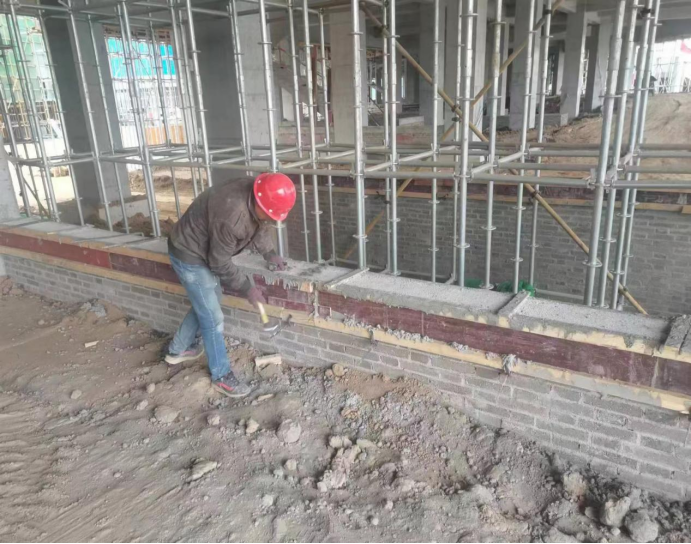

4.西楼:一层地沟墙体砌筑,三层墙体砌筑。

上图为:教学实训综合楼西楼一层地沟墙体砌筑

5.报告大厅(B段):13-20轴材料清理,17-21轴女儿墙模板拆除。

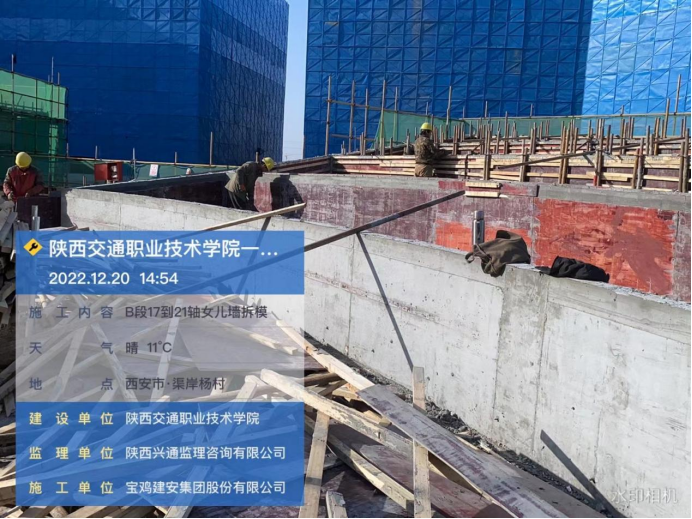

上图为:报告大厅13-20轴材料清理,17-21轴女儿墙模板拆除

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼4层除后浇带外已全部砌筑完成;5层北单元完成90%,南单元完成80%;6层完成50%;北单元三层桥架安装,构造柱支模,后浇带混凝土浇筑,机电安装;=南单元六层构造柱钢筋绑扎,暖通管道穿管,剪力墙打磨。

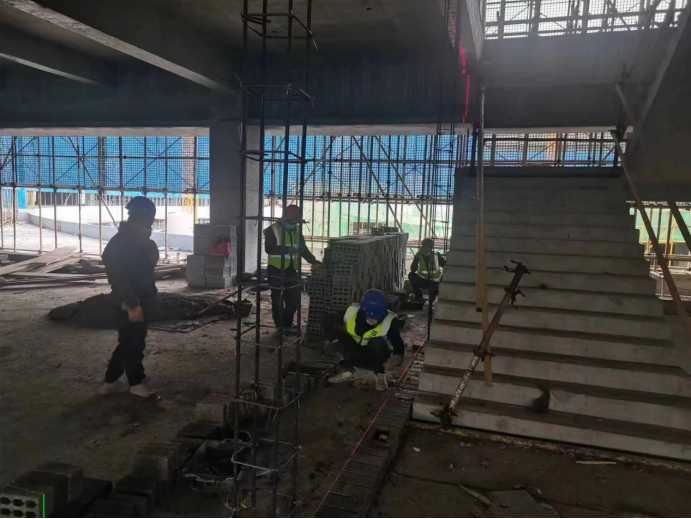

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成(除后浇带外),四、五层墙体砌筑,转运砌块,屋面墙体砌筑,陶粒砂浆找坡。南单元一、二层墙体砌筑完成(除后浇带外),三、四层墙体砌筑,转运砌块,四层桥架支架安装。连廊墙体植筋,电梯井砌筑。

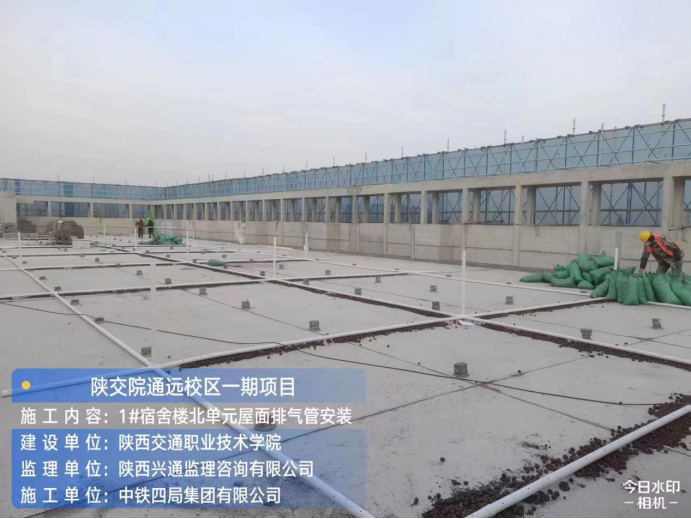

上图为:学生公寓1号楼北单元屋面排气管安装

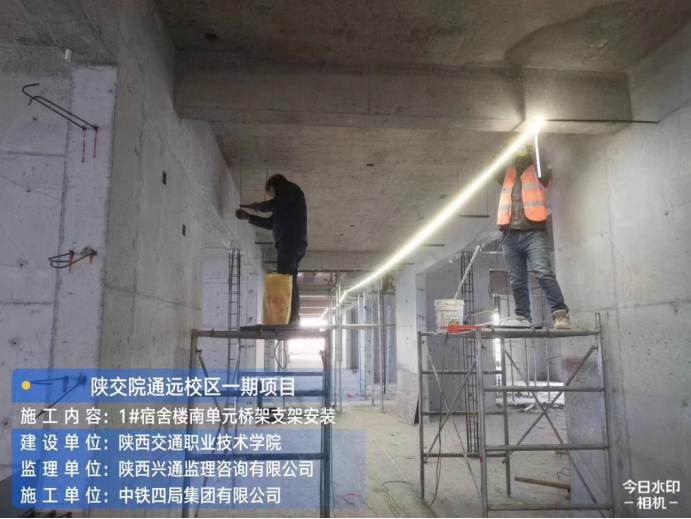

上图为:学生公寓1号楼南单元桥架支架安装

3.3#宿舍楼:北单元四层后浇带清理,二层砌体砌筑一层西段地沟模板安装;南单元四层后浇带清理,六层反坎浇筑,预制过梁浇筑,三层砌体砌筑。

4.锅炉房:后浇带防水施工。

5.  台:剪刀撑搭设,箱型型钢柱进场。

6.食堂:墙体砌筑,材料倒运,烟道模板拆除。

7.地下车库:北南侧第一段、第二段顶板完成。北侧楼梯拆模;南侧墙柱、梁板拆模、出材料;南侧外墙防水基层处理剂喷涂、防水附加层铺设。
