2022年12月27日通远校区一期项目工作进展
日期:2022-12-28      作者:      来源:      点击数:

 一、教学实训综合楼、学校西门

1.南楼:屋面天沟砌筑,五层造型模板支设,二层窗台压顶模板支设。

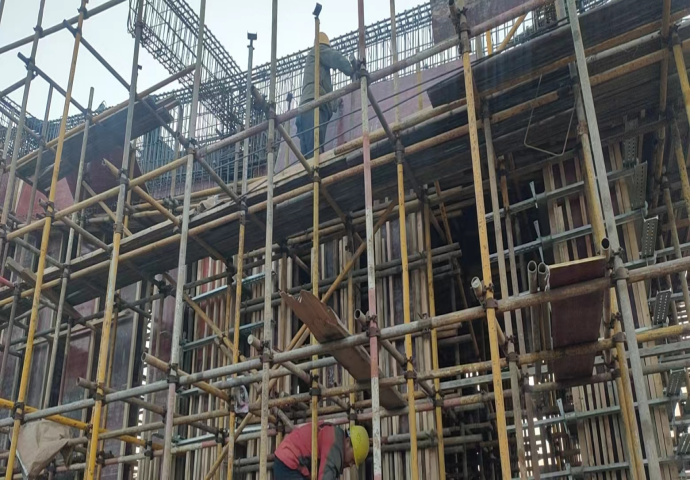

上图为:教学实训综合楼南楼五层造型模板支设

2.报告大厅(B段):材料清理。

上图为:教学实训综合楼报告大厅材料清理

3.北楼:二层墙体砌筑,地沟墙体砌筑。

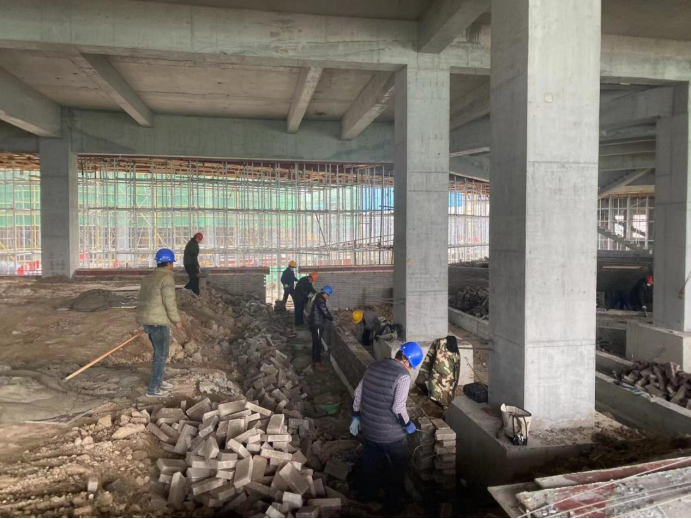

上图为:教学实训综合楼北楼二层墙体砌筑,地沟墙体砌筑

4.西楼:一层地沟墙体砌筑,二层墙体砌筑,三层后浇带模板支设。

上图为:教学实训综合楼西楼一层地沟墙体砌筑,三层后浇带模板支设

5.学校西门:西大门梁钢筋绑扎。

上图为:学校西门梁钢筋绑扎

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元六层墙体封堵,运砖,安装强弱电箱,顶层暖气管道安装,地沟盖板模板支设;北单元外墙封堵砌筑,六层墙体砌筑,运砖,装修样板间施工,安装强弱电箱,配管,给水立管安装。

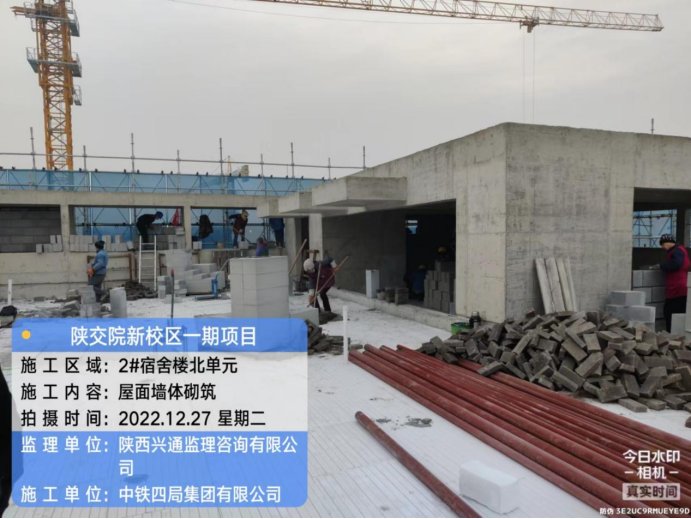

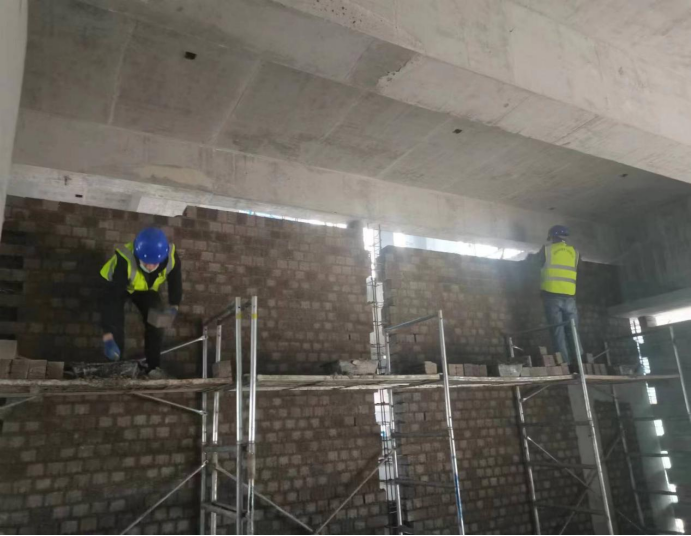

上图为:学生公寓2号楼屋面墙体砌筑

上图为:学生公寓2号楼二层后浇带模板拆除

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成(除后浇带外),四、五层墙体砌筑,转运砌块,三层后浇带模板拆除,材料清理,六层桥架安装;南单元一、二层墙体砌筑完成(除后浇带外),三、四层墙体砌筑,转运砌块,六层构造柱钢筋绑扎,桥架安装,墙体打磨,屋面墙体砌筑;连廊一、四层电梯井墙体砌筑,4层桥架支架安装。

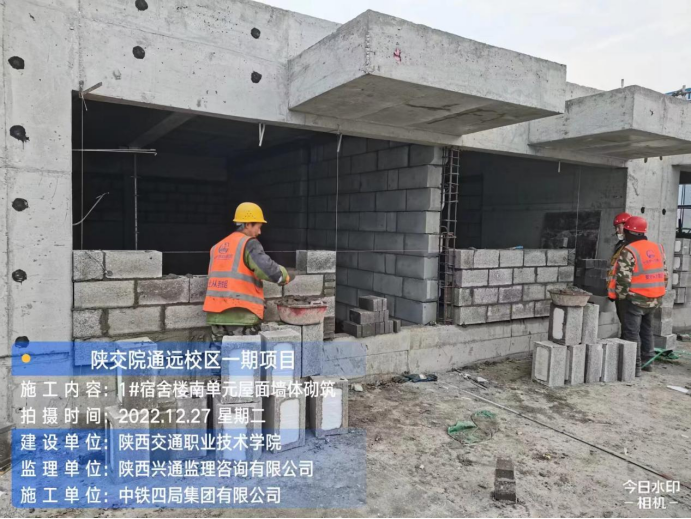

上图为:学生公寓1号楼南单元屋面墙体砌筑

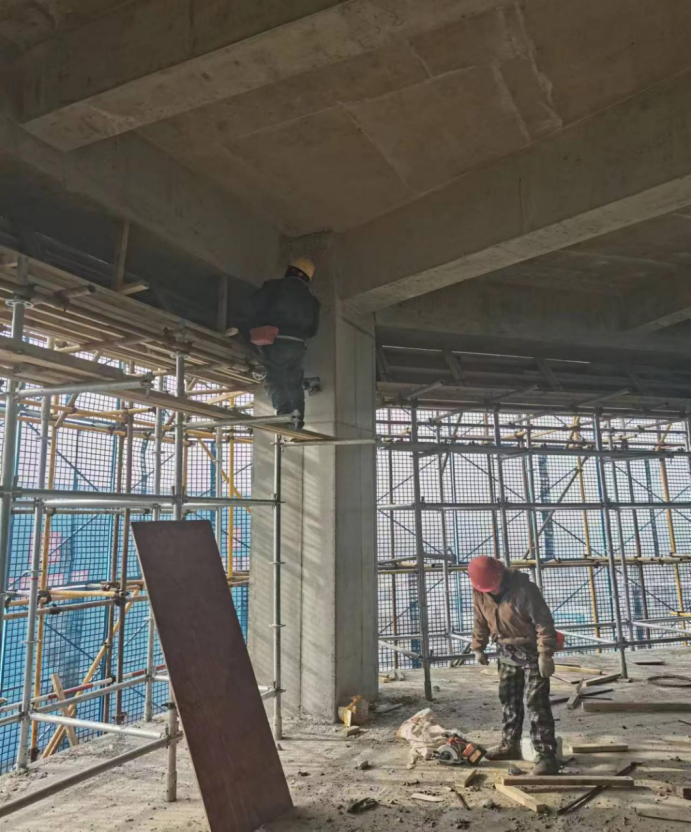

上图为:学生公寓1号楼南单元六层构造柱钢筋绑扎

3.3#宿舍楼:北单元三、四层砌体砌筑,五层砌体材料倒运,屋面烟道模板拆除,天沟砌筑;南单元二、三、四层砌体砌筑,地沟模板加固,三层桥架支架安装。

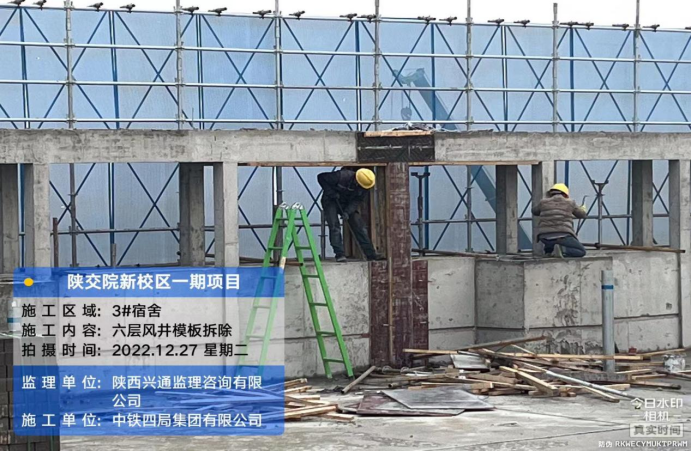

上图为:学生公寓3号楼二层后浇带模板拆除,六层风井模板拆除

4.食堂:一层砌体砌筑,反坎支模,三层清扫。

5.锅炉房:基坑回填10%,开累完成20%

6.地下车库:北侧拆模、出材料;南侧拆模、出材料。

7.  台:看台梁钢筋绑扎30%,型钢进场,成孔。

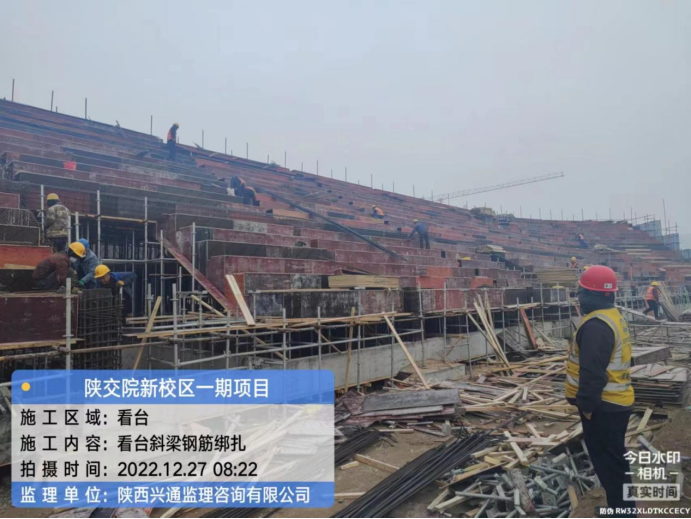

上图为:看台斜梁钢筋绑扎
