2022年12月26日通远校区一期项目工作进展
日期:2022-12-27      作者:      来源:      点击数:

 一、教学实训综合楼、学校西门

1.南楼:二层窗下墙压顶支设,四层造型模板支设,四层后浇带材料。

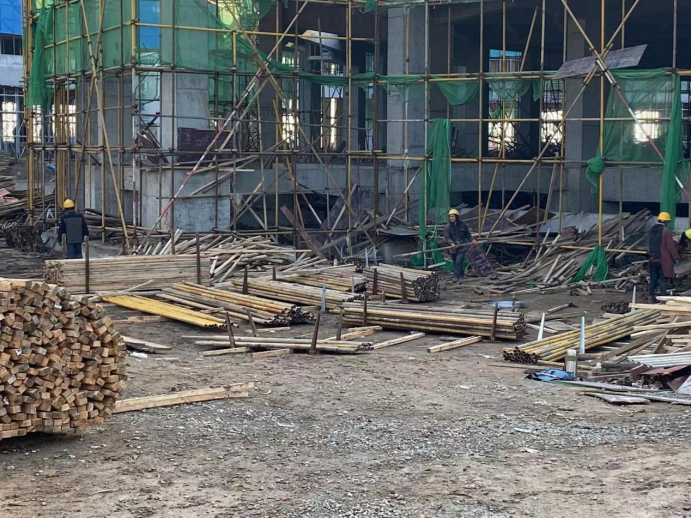

上图为:教学实训综合楼南楼四层造型模板支设

上图为:教学实训综合楼南楼四层后浇带材料

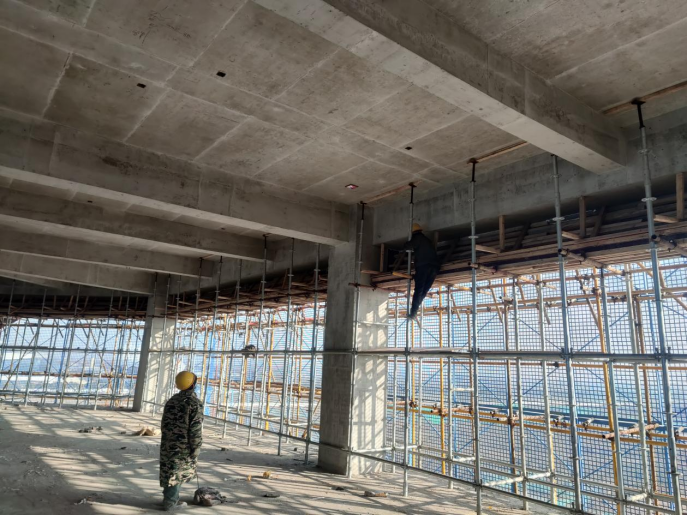

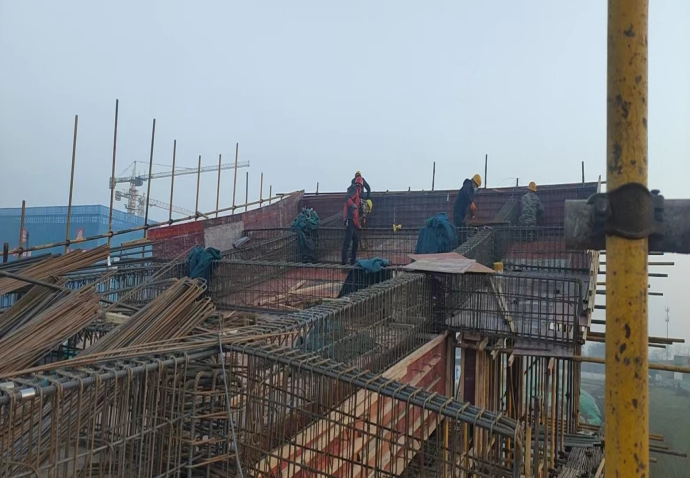

2.东楼:五层造型模板支设。

上图为:教学实训综合楼东楼五层造型模板支设

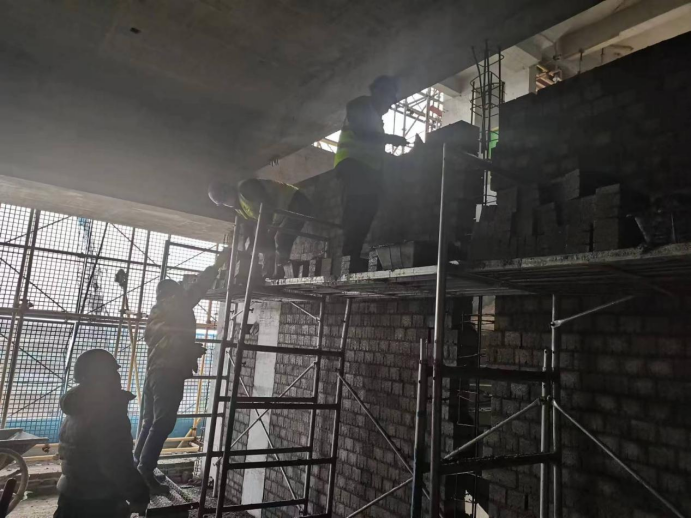

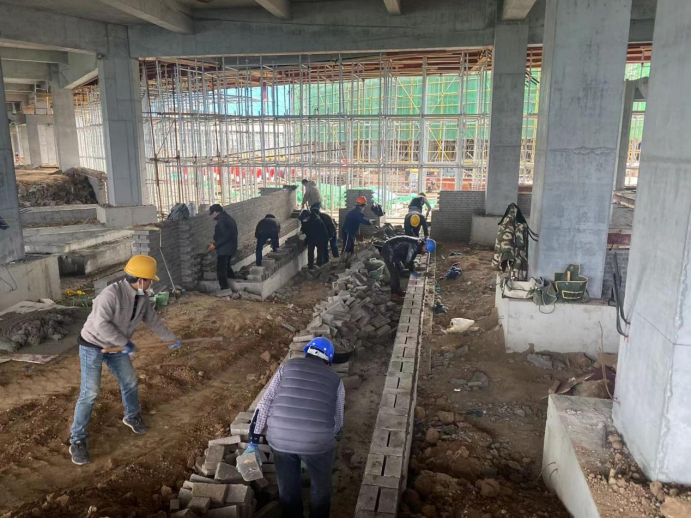

3.北楼:二层墙体砌筑,地沟墙体砌筑。

上图为:教学实训综合楼北楼二层墙体砌筑,地沟墙体砌筑

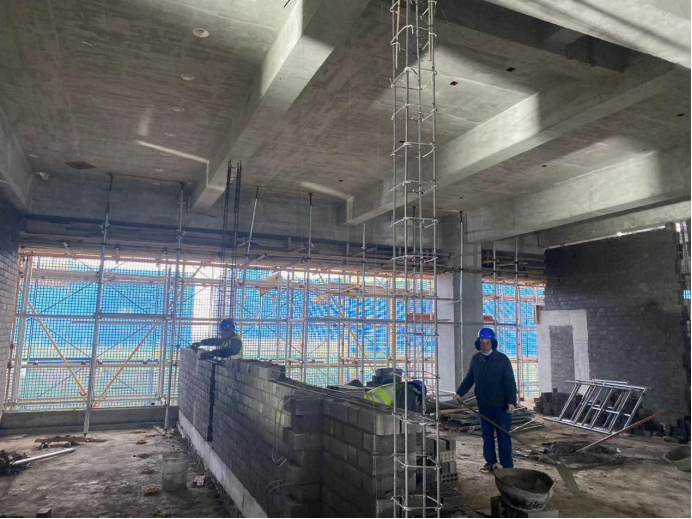

4.西楼:三层墙体砌筑,地沟墙体砌筑。

上图为:教学实训综合楼西楼三层墙体砌筑,地沟墙体砌筑

5.学校西门:西大门梁钢筋绑扎。

上图为:学校西门框架柱钢筋验收

6.报告大厅(B段):材料清理。

上图为:报告大厅材料清理

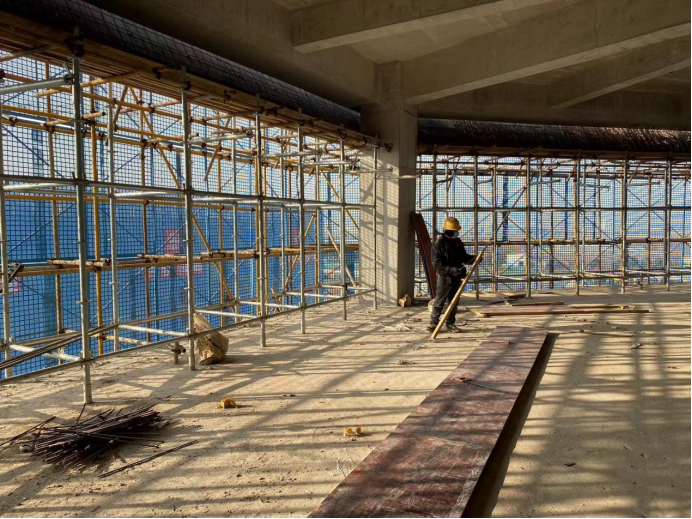

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元六层墙体砌筑,运砖,安装强弱电箱,地沟暖气管道安装,地沟盖板模板支设;北单元外墙封堵砌筑,六层墙体砌筑,运砖,地沟盖板模板支设,装修样板间施工,安装强弱电箱,配管,给水立管安装。

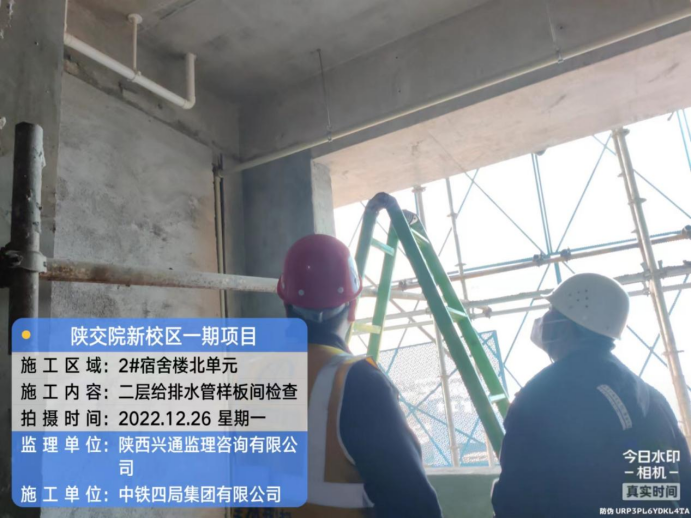

上图为:学生公寓2号楼二层排水管样板间检查

2.1#宿舍楼:北单元一、二、三层墙体砌筑完成(除后浇带外),四、五层墙体砌筑,转运砌块,四层后浇带模板拆除,材料清理;南单元一、二层墙体砌筑完成(除后浇带外),三、四层墙体砌筑,转运砌块,三层后浇带模板拆除,材料清理,六层桥架安装,墙体打磨;连廊5层墙体植筋,14层电梯井墙体砌筑,5层桥架支架安装。

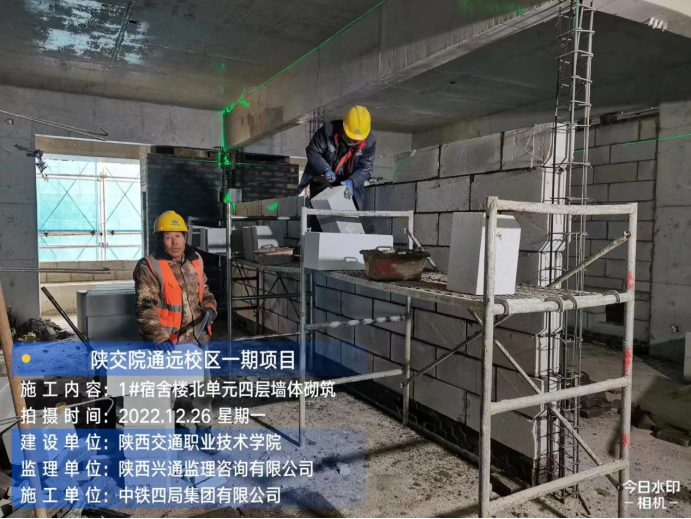

上图为:学生公寓1号楼北单元四层墙体砌筑

上图为:学生公寓1号楼北单元四层电梯墙体砌筑

3.3#宿舍楼:北单元三、四层砌体砌筑,五层砌体材料倒运,屋面烟道模板拆除;南单元三、四层砌体砌筑,地沟模板加固,三层桥架支架安装。

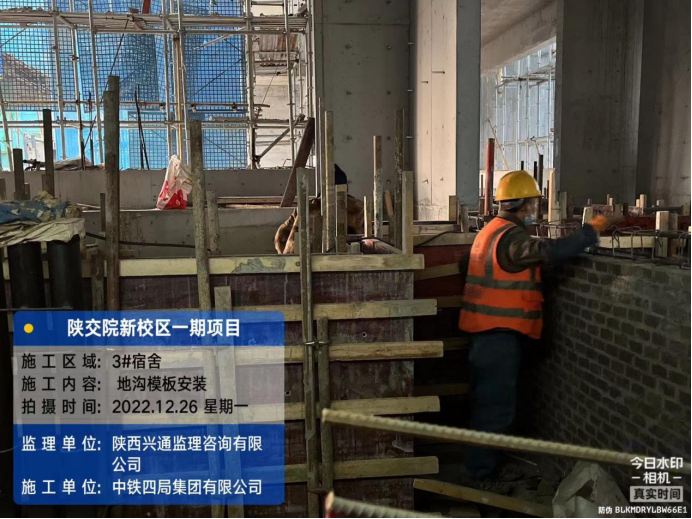

上图为:学生公寓3号楼地沟模板安装

上图为:学生公寓3号楼南单元地沟模板安装

4.食堂:构造柱钢筋绑扎,一层砌体砌筑,反坎支模。

5.锅炉房:基坑回填。

6.  台:梁钢筋绑扎,柱模板安装。

7.地下车库:北侧拆模;第三段西侧基础钢筋绑扎:南侧拆模、出材料。

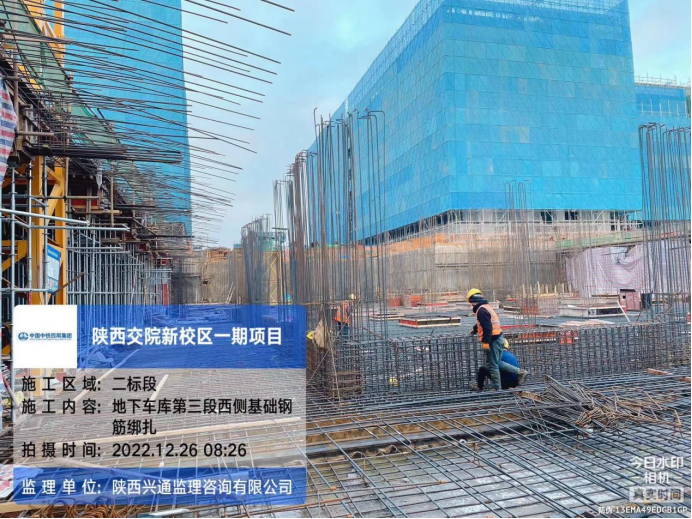

上图为:地下车库第三段西侧基础钢筋绑扎
