2022年12月2日通远校区一期项目工作进展
日期:2022-12-03      作者:      来源:      点击数:

一、教学实训综合楼

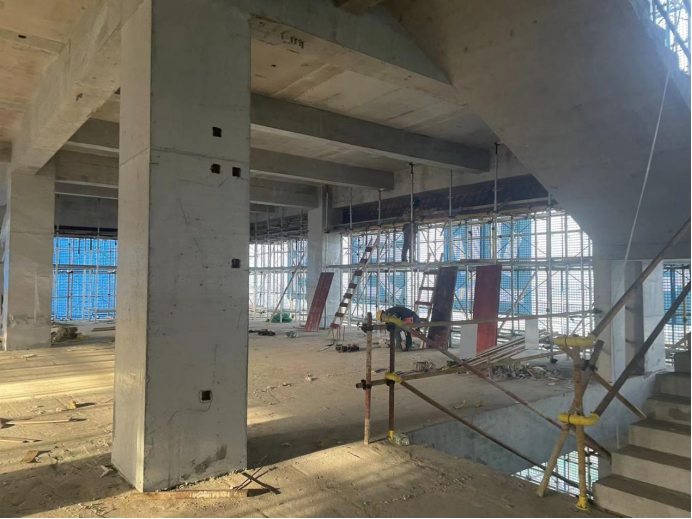

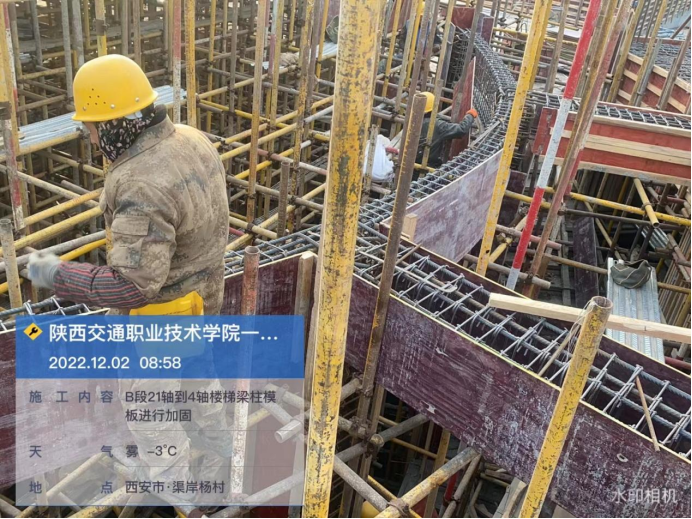

1.B段(报告大厅):4-21轴顶板钢筋绑扎,楼梯梁柱模板加固,模板验收,5-13轴女儿墙模板加固,9.3m圆心处框架柱钢筋验收。

上图为:教学实训综合楼报告大厅4-21轴钢筋绑扎验收

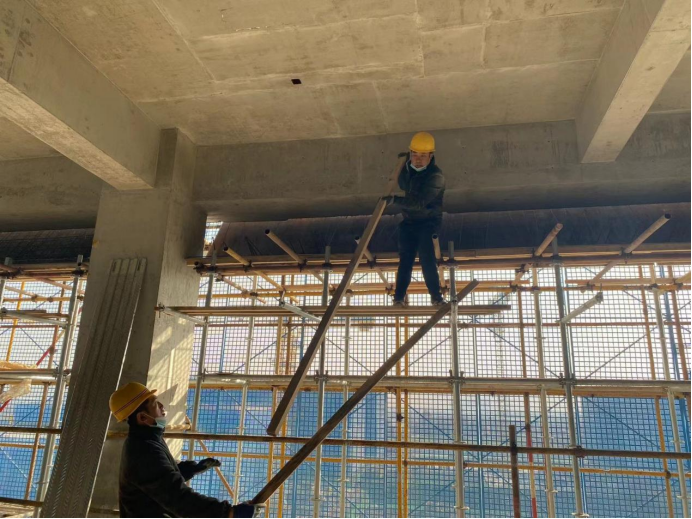

上图为:教学实训综合楼报告大厅4-13轴女儿墙模板加固

2.南楼:屋面后浇带混凝土浇筑,四层造型钢筋绑扎。



上图为:教学实训综合楼南楼4层造型钢筋绑扎

3.东楼:一层地沟墙砌筑,二层卫生间墙体砌筑,四层后浇带钢筋验收。

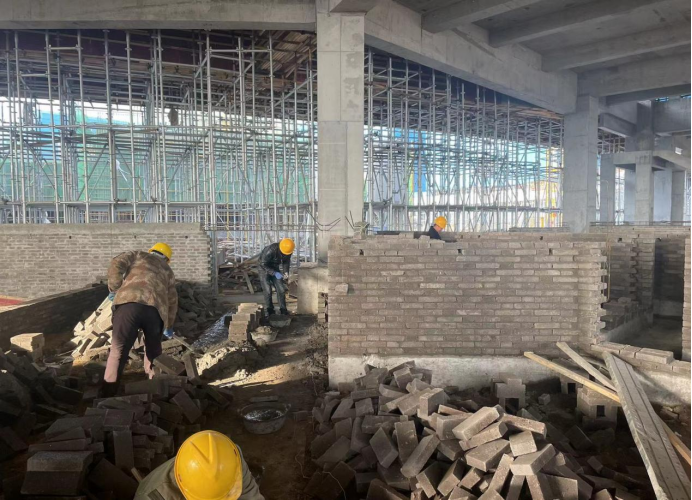

上图为:教学实训综合楼东楼一层地沟墙砌筑,二层卫生间墙体砌筑

4.北楼:一层地沟钢筋绑扎,五层材料清理,造型模板支设。

上图为:教学实训综合楼北楼一层地沟钢筋绑扎,五层材料清理,造型模板支设

5.西楼:一层地沟底板钢筋绑扎。



上图为:教学实训综合楼西楼一层地沟底板钢筋绑扎

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元四,五墙体砌筑,运砖,清理屋面,水电线管敷设,支五层挑板模板,绑扎挑板钢筋,浇筑地沟底板;北单元三,四,五层墙体砌筑,运砖,放线,水电线管敷设,屋面清理,构造柱绑扎,浇筑构造柱。

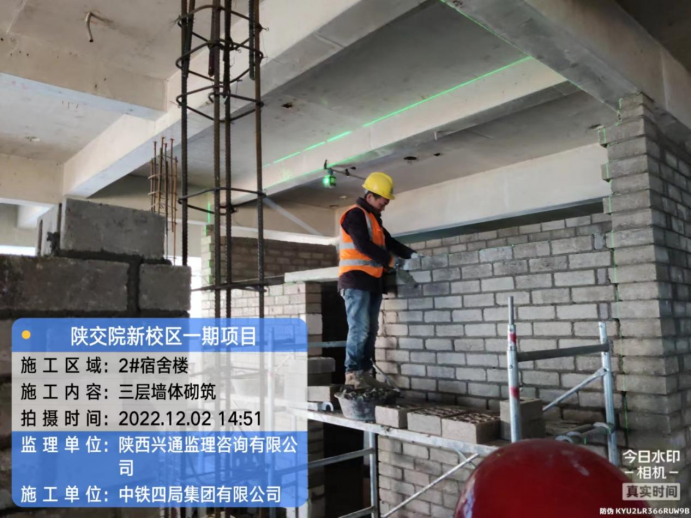

上图为:学生公寓2号南段三层墙体砌筑

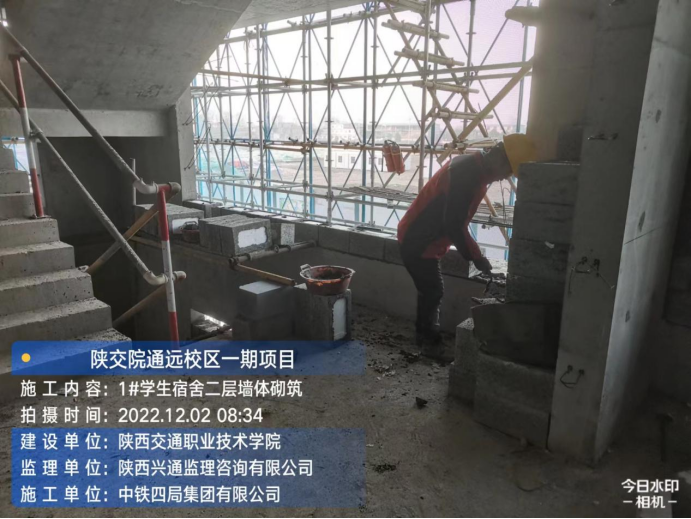

2.1#宿舍楼:南单元一层墙体砌筑,转运砌块,四层构造柱钢筋绑扎,二三层止水反坎混凝土浇筑;北单元一、二层墙体砌筑,转运砌块,给水管道安装。四层植筋,后浇带清理。

上图为:学生公寓1号楼二层墙体砌筑

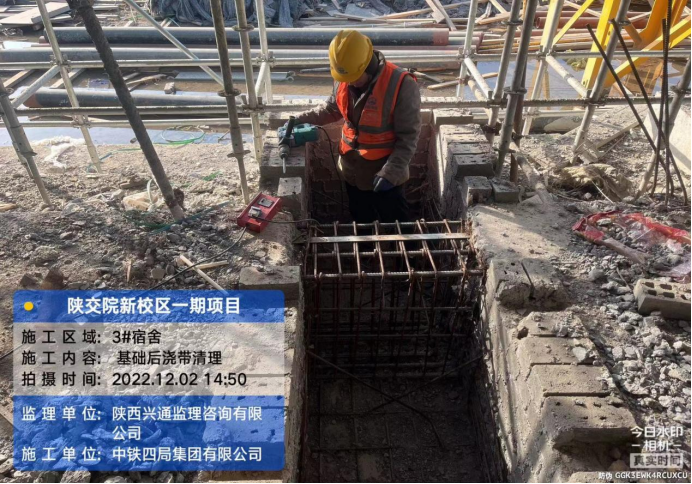

3.3#宿舍楼:北单元四层楼面植筋,六层拆除模板,地沟墙身及基础钢筋绑扎;南单元花架拆除模板,四层植筋,五层反坎模板安装。

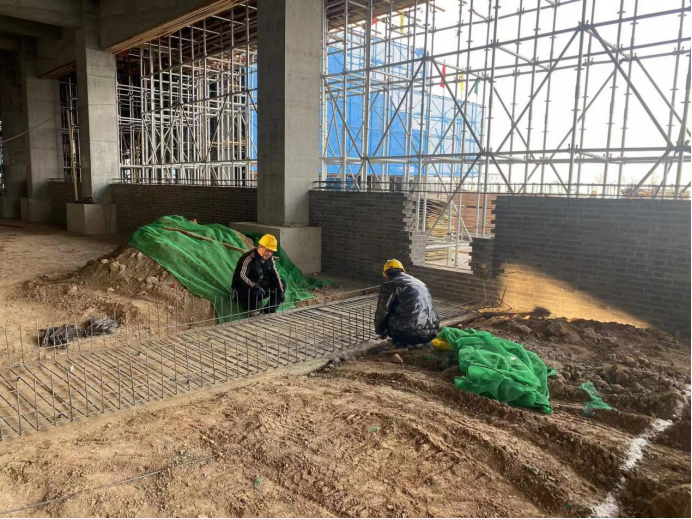

上图为:学生公寓3号楼连廊地沟钢筋绑扎,基础后浇带清理

4.食堂:一层外墙放线,植外墙砌体钢筋;二层材料清理及垃圾清理,三层拆除模板。

5. 锅炉房:侧墙验收完成,底部后浇带清理。

6.  台:基础地梁混凝土浇筑。

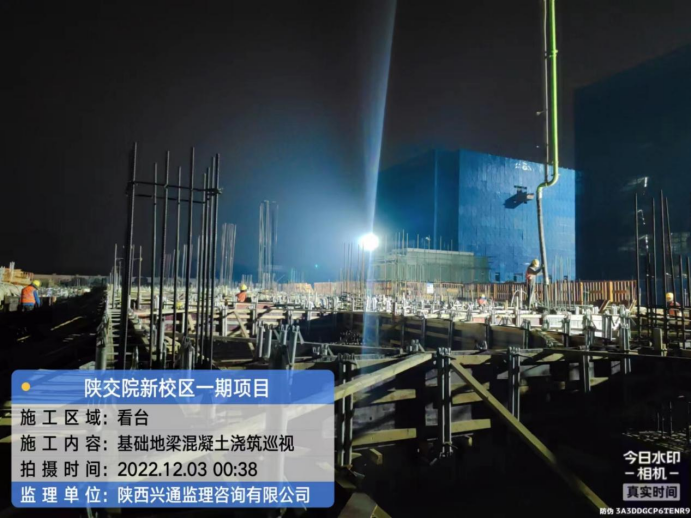

上图为:看台地梁基础混凝土浇筑

7.地下车库:北侧顶板拉勾绑扎、抗浮筋焊接、后浇带封堵;南侧顶板面筋、拉勾绑扎、拆模、后浇带封堵。

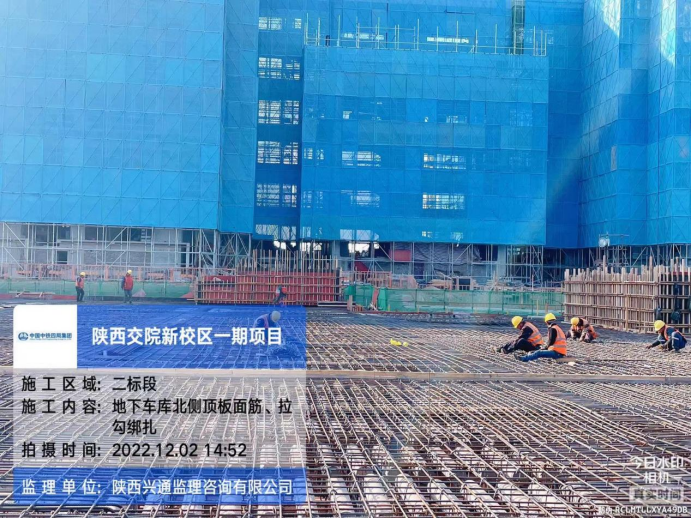

上图为:地下车库,北段顶板面筋,拉勾绑扎
