2022年12月1日通远校区一期项目工作进展
日期:2022-12-02      作者:      来源:      点击数:

一、教学实训综合楼

1.B段(报告大厅):4-21轴顶板钢筋绑扎,顶板吊模支设,挡土墙钢筋绑扎,圆心9.3m处框架柱箍筋绑扎,满堂架搭设,5-13轴女儿墙模板加固。

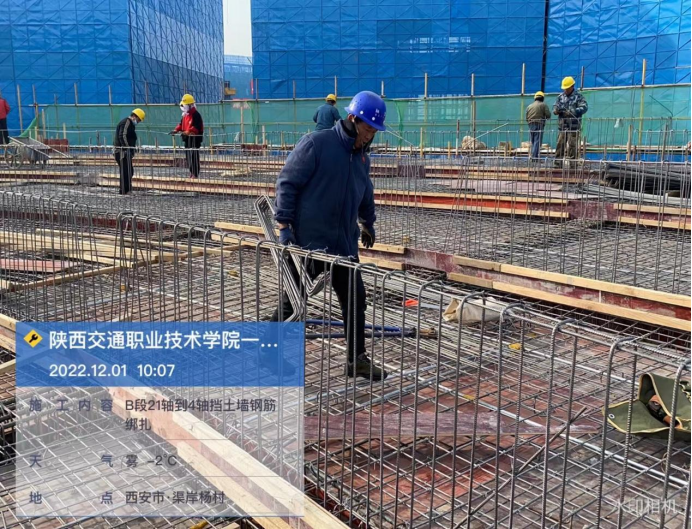

上图为:教学实训综合楼报告大厅4-21轴挡土墙钢筋绑扎

上图为:教学实训综合楼报告大厅圆心9.3m处框架柱箍筋绑扎,满堂架搭设

2.南楼:四层、五层后浇带钢筋模板验收,地沟回填土夯实。

上图为:教学实训综合楼南楼四层、五层后浇带钢筋模板验收,地沟回填土夯实

3.北楼:一层地沟钢筋绑扎,屋面后浇带清理,四层外挑檐造型钢筋绑扎,后浇带混凝土浇筑。

上图为:教学实训综合楼东楼屋面后浇带清理,四层外挑檐造型钢筋

4.西楼:一层地沟钢筋绑扎,二层后浇带清理。

上图为:教学实训综合楼西楼一层地沟钢筋绑扎,二层后浇带清理

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元四,五层墙体砌筑,运砖,清理屋面,水电线管敷设,支五层挑板模板,绑扎挑板钢筋,浇筑地沟底板;北单元三,四,五层墙体砌筑,运砖,放线,水电线管敷设,屋面清理,构造柱绑扎,浇筑六层反坎。

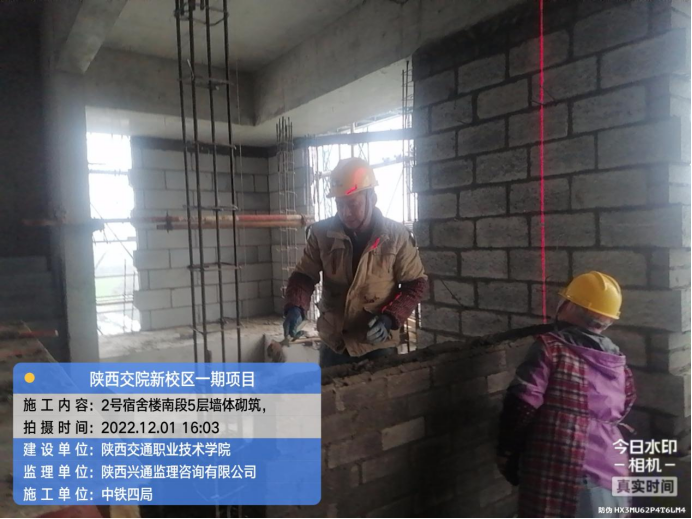

上图为:学生公寓2号南段五层墙体砌筑

2.1#宿舍楼:南单元一层墙体砌筑,转运砌块,四层构造柱钢筋绑扎;北单元一、二层墙体砌筑,转运砌块,给水管道安装。预制过梁及预制块浇筑混凝土。

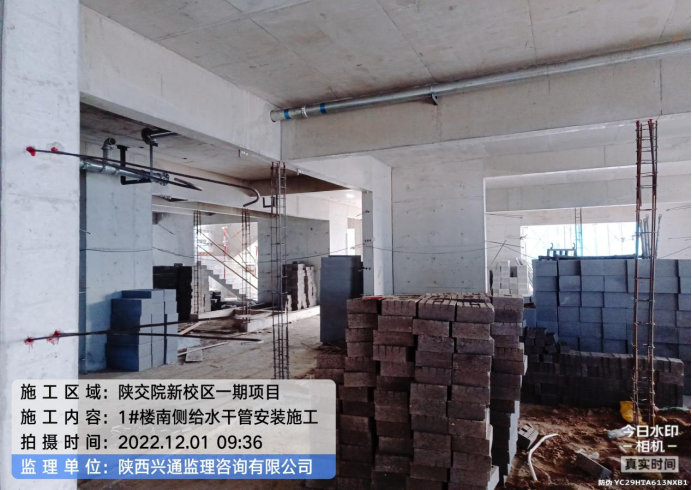

上图为:学生公寓1号楼南段给水管管道安装

3.3#宿舍楼:南单元地沟钢筋绑扎,四层植筋,反坎浇筑,六层及屋面花架模板拆除;北单元四层植筋,反坎浇筑,六层

连廊模板拆除,花架混凝土浇筑。

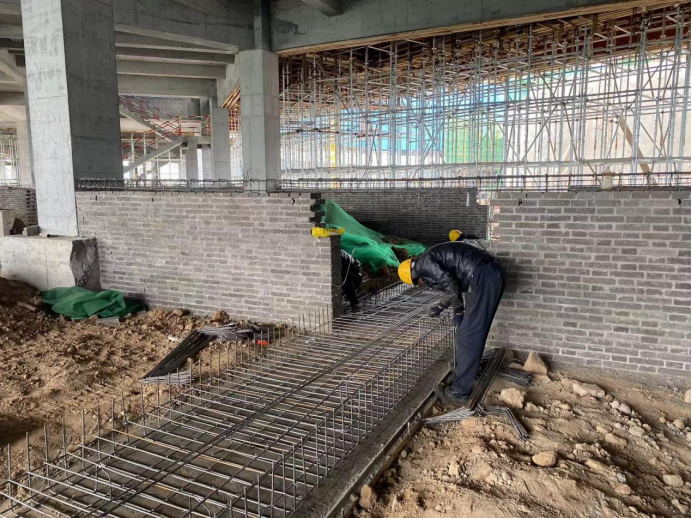

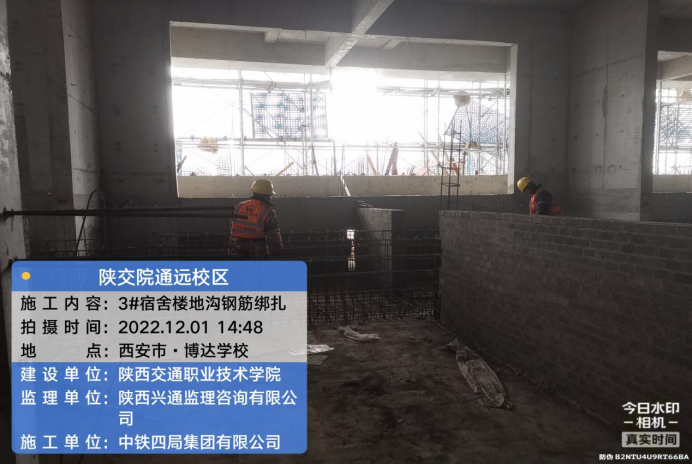

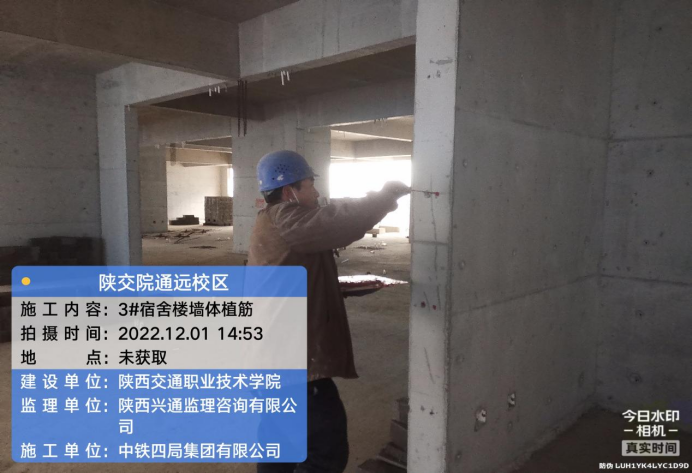

上图为:学生公寓3号楼地沟钢筋绑扎,墙体植筋

4. 食堂:南侧三层模板拆除,二层垃圾及材料清理。

5.锅炉房:后侧墙抗裂砂浆涂抹100%,底层后浇带清理,防水材料转运。

6.  台:木工合模90%,地脚螺栓预埋100%,构造钢筋绑扎。

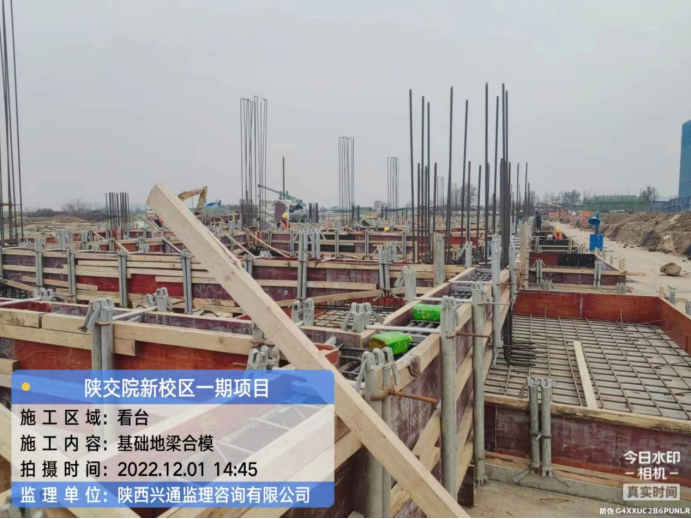

上图为:看台地梁基础梁合模

7.地下车库:北侧顶板拉勾绑扎、空心管铺设、抗浮筋焊接、墙模板加固、侧墙打磨;南侧顶板面筋、拉勾绑扎、拆模、侧墙打磨。

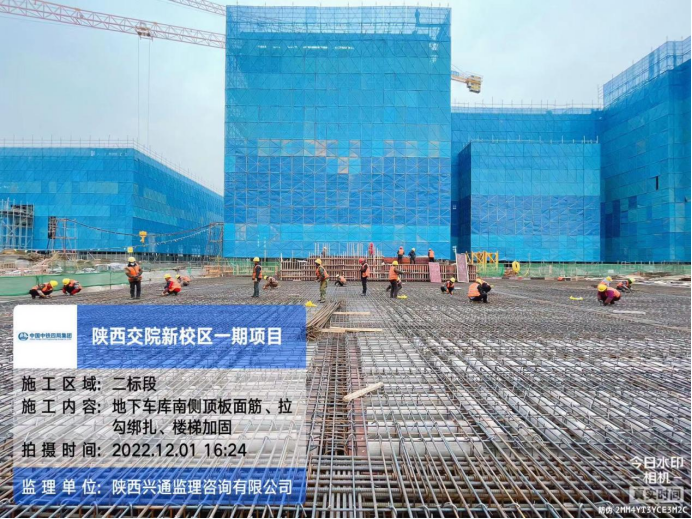

上图为:地下车库,南段顶板面筋,拉勾绑扎、楼梯加固
