一、教学实训综合楼,西大门
1.B段(报告大厅):13-20轴顶板混凝土浇筑,4-21轴梁底板及顶板铺设,梁钢筋绑扎。

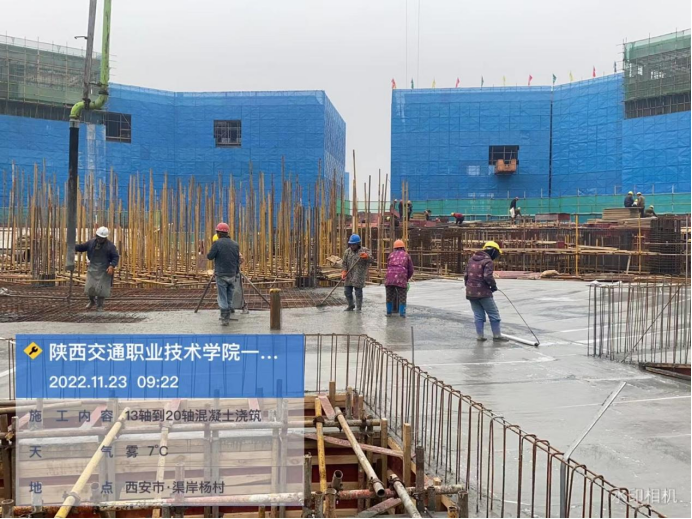

上图为:教学实训综合楼报告大厅顶板混凝土浇筑

上图为:教学实训综合楼报告大厅梁钢筋绑扎
2.东楼:三层卫生间反坎支模,四层造型钢筋绑扎,屋面材料清理。

上图为:教学实训综合楼东楼三层卫生间反坎支模,四层造型钢筋绑扎

3.南楼:三层9-10轴后浇带验收。
上图为:教学实训综合楼南楼三层9-10轴后浇带验收
4.北楼:二层卫生间墙体砌筑。
上图为:教学实训综合楼北楼二层卫生间墙体砌筑

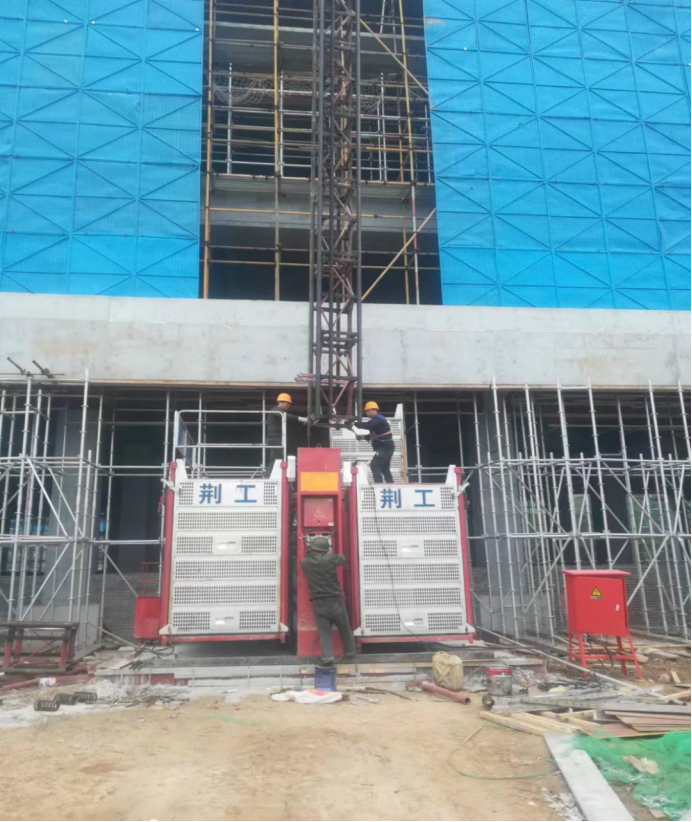

5.西楼:物料提升机安装。
上图为:教学实训综合楼西楼物料提升机安装
6.学校西大门:,1:6灰土挤密桩。

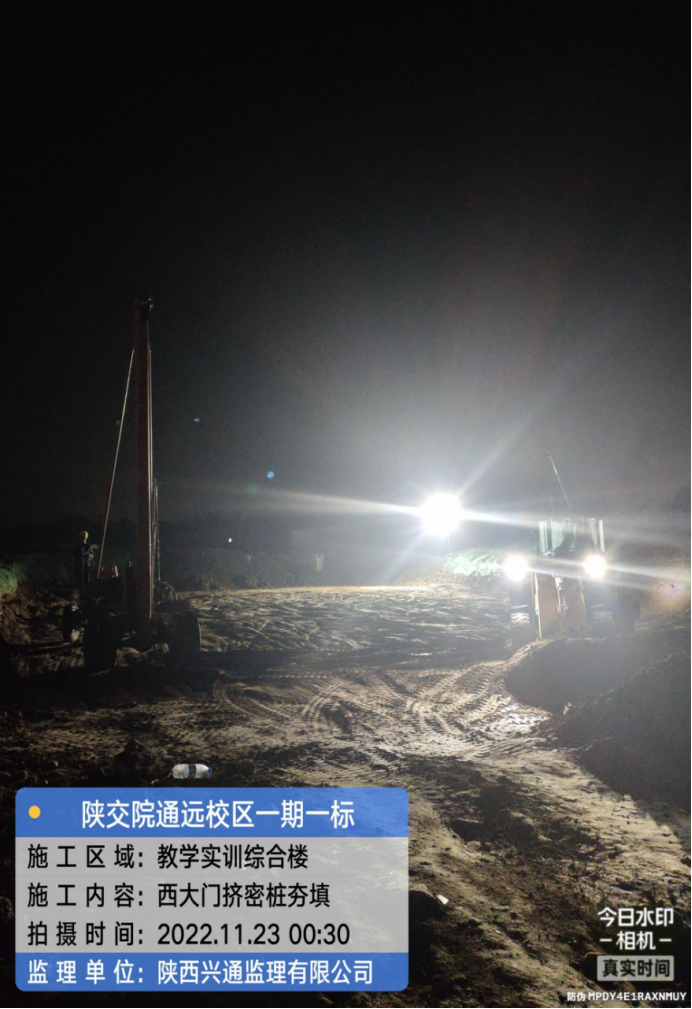

上图为:西大门1:6灰土挤密桩
二、学生公寓、食堂、地下车库、看台
1.2#宿舍楼:南单元清理屋面后浇带,墙体砌筑,运砖,清理屋面材料,清理二层构造柱,二层配构造柱模板,浇筑地沟垫层;北单元墙体砌筑,运砖,清理屋面后浇带,清理二层构造柱,浇筑屋面后浇带。

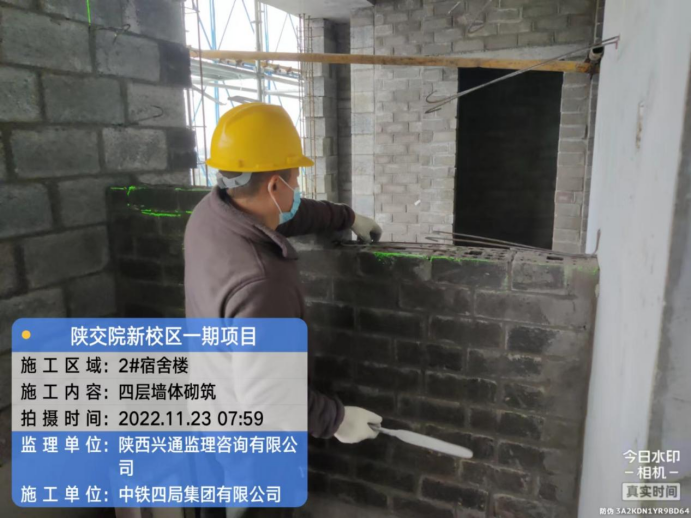

上图为:学生公寓2号楼四层墙体砌筑

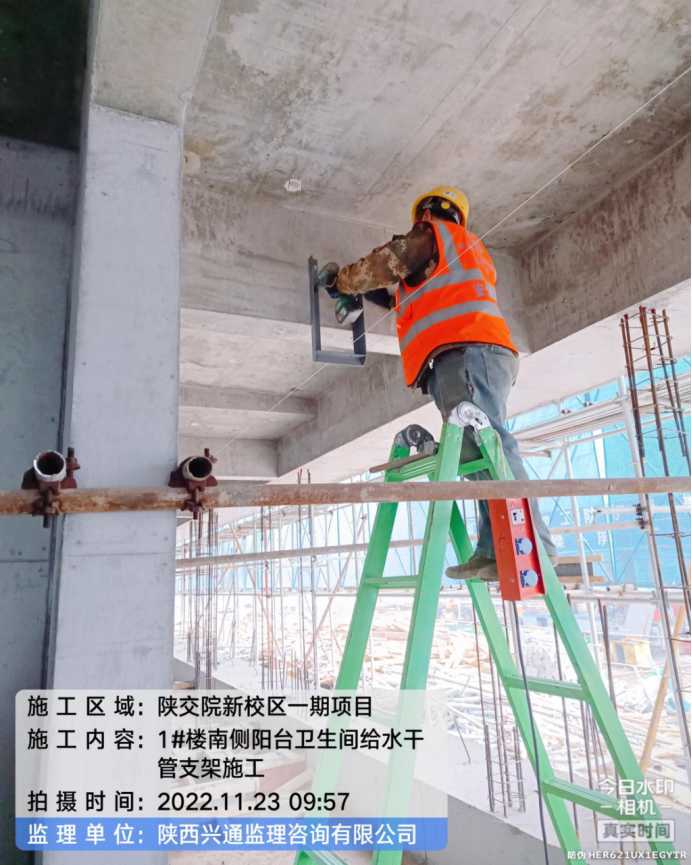

上图为:学生公寓1号楼浇筑南段阳台卫生间给水干管支架施工
2.1#宿舍楼:南单元二层止水反坎模板安装,卫生间给水管道支架安装,出屋面水箱间女儿墙模板安装;北单元二层止水反坎及预制过梁混凝土浇筑,一层墙体砌筑,转运砌块,三层植筋,构造柱钢筋绑扎,六层模板拆除,屋面后浇带清理。卫生间给水管道安装。

3.3#宿舍楼:北单元六层花架女儿墙钢筋绑扎完成70%,地沟钢筋绑扎,二层止水反坎浇筑,二层样板间砌筑,二层后浇带清理,三层植筋;南单元地沟钢筋绑扎,二层反坎支模,三层植筋。

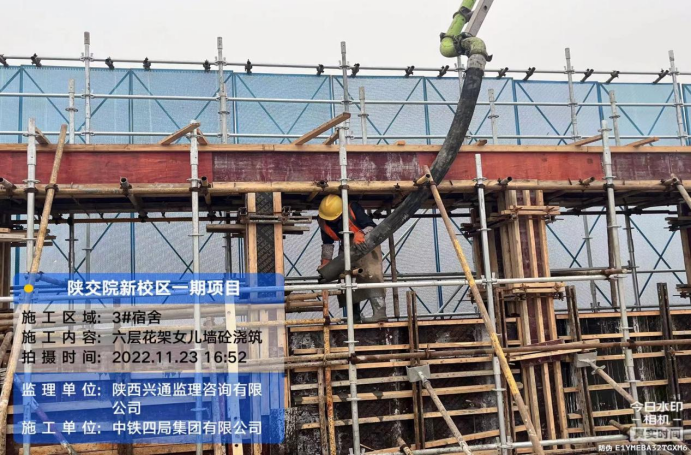

上图为:学生公寓3号楼二次结构样板间施工,六层花架女儿墙硂浇筑
4.食堂:一层材料倒运,三层女儿墙浇筑。

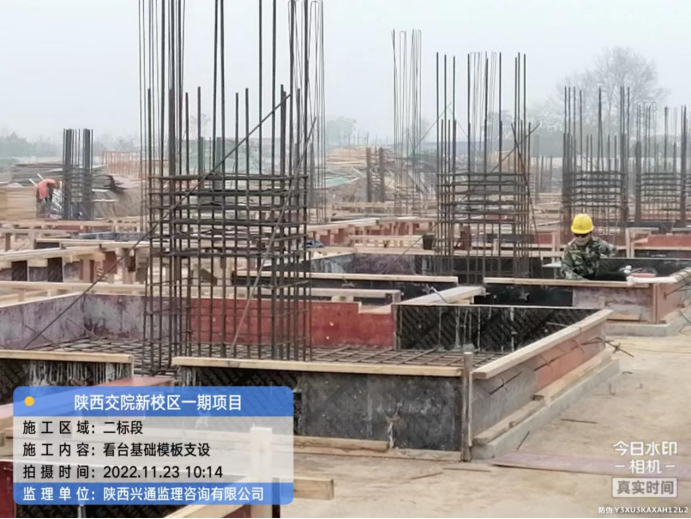

5.看 台:搭配模板。
上图为:看台基础模板支设
6.地下车库:北侧楼梯钢筋绑扎、合模、空心管铺设、抗浮筋焊接、水电管线铺设;南侧顶板空心管小梁钢筋绑扎、楼梯合模、水电管线铺设,混凝土浇筑。

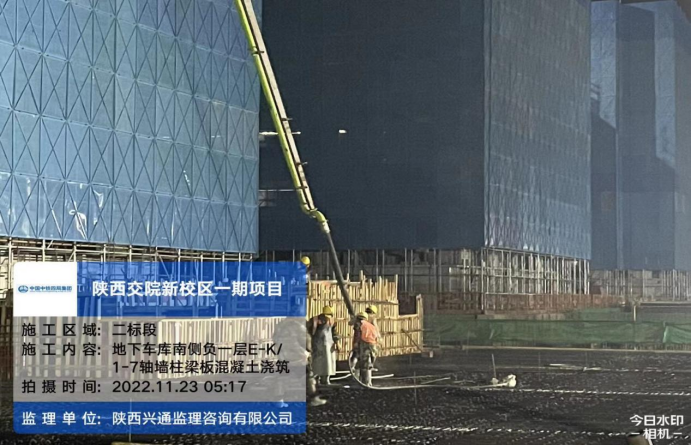

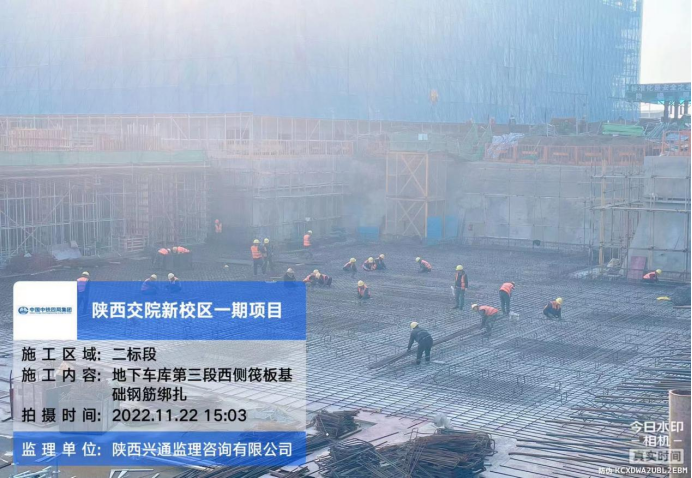

上图为:地下车库北侧楼梯钢筋绑扎、合模、空心管铺设,南侧顶板空心管小梁钢筋绑扎

7.锅炉房:侧墙甩浆5%,楼梯间浇筑。
上图为:锅炉房侧墙甩浆5%,楼梯间浇筑
