2022年11月22日通远校区一期项目工作进展
日期:2022-11-23      作者:      来源:      点击数:

一、教学实训综合楼,西大门

1.B段(报告大厅):4-21轴框架柱混凝土浇筑,梁底板模板铺设,圆心满堂架搭设,楼梯台阶模板加固。

上图为:教学实训综合楼报告大厅框架柱混凝土浇筑

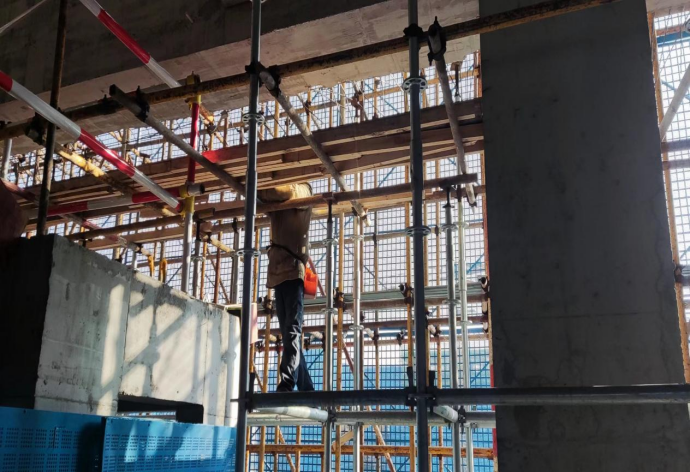

上图为:教学实训综合楼报告大厅圆心满堂架搭设,楼梯台阶模板加固

2.东楼:一层地沟钢筋绑扎。

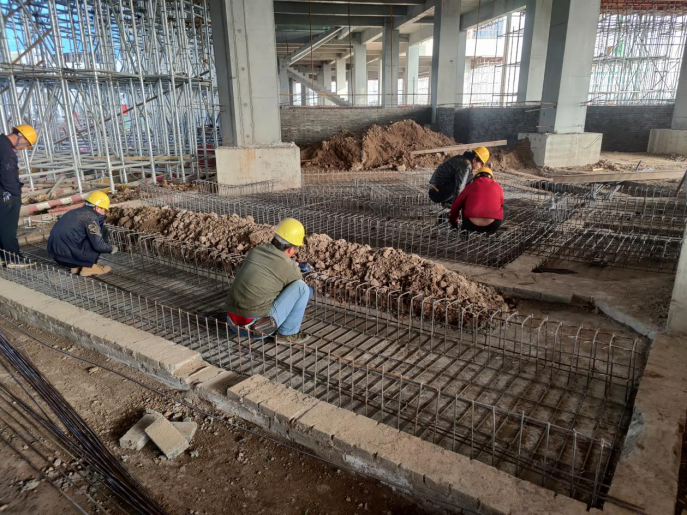

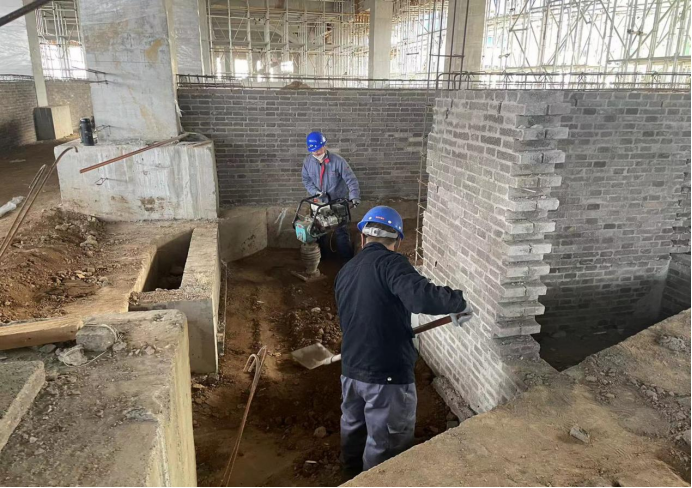

上图为:教学实训综合楼东楼一层地沟钢筋绑扎

3.南楼:一层基础回填土,四层造型模板架体支设。

上图为:教学实训综合楼南楼四层造型模板架体支设

4.北楼:三层卫生间构造柱钢筋植筋,一层基础回填土。

上图为:教学实训综合楼北楼三层卫生间构造柱钢筋植筋,一层基础回填土

5.西楼正负零以下墙体砌筑,二层后浇带清理,三层造型模板支设。

上图为:教学实训综合楼西楼正负零以下墙体砌筑,三层造型模板支设

6.学校西大门西大门1:6灰土挤密桩钻孔,1:6灰土挤密桩回填。

上图为:西大门1:6灰土挤密桩钻孔,1:6灰土挤密桩回填

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元清理屋面材料及后浇带,配二层构造柱模板,浇筑四层内侧挑板混凝土;北单元地沟侧壁抹灰,浇筑五层反坎混凝土,地梁钢筋绑扎。

上图为:学生公寓2号楼地沟侧壁抹灰

上图为:学生公寓2号楼浇筑五层反坎混凝土,地梁钢筋绑扎

2.1#宿舍楼:南单元一、层止水反坎模板混凝土浇筑,出屋面水箱间女儿墙模板安装;北单元一、二层止水反坎模板混凝土浇筑;样板间墙体砌筑,转运砌块,三层构造柱钢筋绑扎,六层模板拆除,卫生间给水管道安装。

上图为:学生公寓1号楼北段阳台卫生间给水干管支架施工

3.3#宿舍楼:北单元六层花架女儿墙钢筋绑扎完成50%,地沟钢筋绑扎,二层止水反坎浇筑,二层样板间砌筑,二层后浇带清理;南单元一层基础砖砌筑,地沟钢筋绑扎,二层反坎支模。

上图为:学生公寓3号楼北单元二层样板间砌筑

4.食堂:一层材料倒运,三层女儿墙浇筑。

5.  台:搭配模板。

6.地下车库:北侧楼梯钢筋绑扎、合模、空心管铺设、抗浮筋焊接、水电管线铺设;南侧顶板空心管小梁钢筋绑扎、楼梯合模、水电管线铺设,混凝土浇筑。

上图为:地下车库北侧楼梯钢筋绑扎、合模、空心管铺设,南侧顶板空心管小梁钢筋绑扎

7.锅炉房:侧墙甩浆5%,楼梯间浇筑。

上图为:锅炉房侧墙甩浆5%,楼梯间浇筑
