2022年11月15日通远校区一期项目工作进展
日期:2022-11-16      作者:      来源:      点击数:

一、教学实训综合楼

1.B段(报告大厅):13-17轴内圆梁模板加固,13-20轴屋面栏板钢筋绑扎,圆柱模板加固,5-21轴梁底铺设

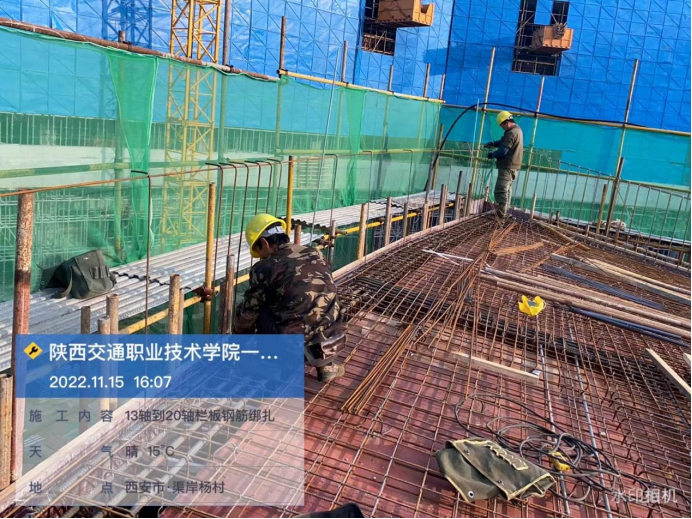

上图为:教学实训综合楼报告大厅屋面栏板钢筋绑扎

2. 南楼:1-18轴屋面女儿墙混凝土浇筑。

3.东楼一层正负零以下墙体砌筑,屋面女儿墙、楼梯间模板钢筋验收。

上图为:教学实训综合楼东楼一层正负零以下墙体砌筑

4.北楼一层正负零以下墙体砌筑。

上图为:教学实训综合楼北楼一层正负零以下墙体砌筑

5.西楼:小屋面女儿墙混凝土浇筑。

上图为:教学实训综合楼西楼小屋面女儿墙混凝土浇筑

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南侧墙体砌筑,运砖,清理六层材料,支三层挑板模板,地沟平整;北侧墙体砌筑,运砖,地沟侧壁砌筑,放线,后浇带清理,拆四层反坎模板,浇筑五、六层挑板。

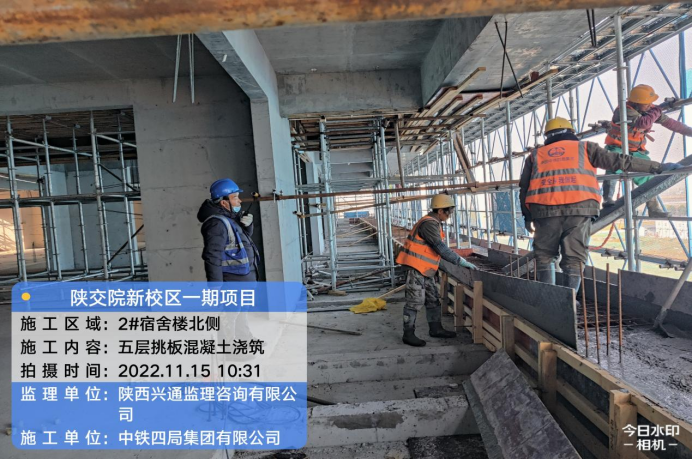

上图为:学生公寓2号楼北段五层挑板混凝土浇筑

2.1#宿舍楼:南单元、连廊女儿墙及小屋面拆模;北单元地沟暖通管道安装;二次结构北单元一层植筋,样板间墙体砌筑,转运砌块。

3.3#宿舍楼:南侧六层炮楼女儿钢筋绑扎,一层砌筑,五层拆除模板;北侧炮楼及女儿花架模板安装,样板间反坎模板安装。

4.食堂:东侧二层、三层遗漏构造柱植筋。一层出材料,二层南侧模板拆除。

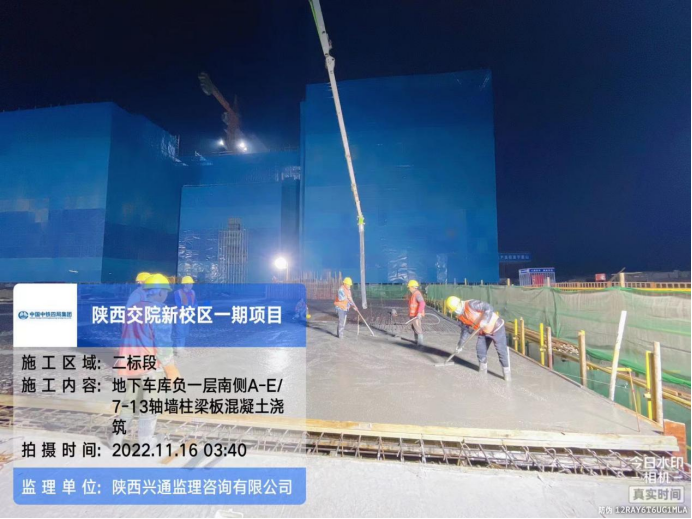

5.地下车库:北侧梁钢筋绑扎,墙、楼梯合模;南侧空心管铺设、楼梯合模,墙柱梁板混凝土浇筑。

上图为:地下车库南段南侧空心管铺设、楼梯合模,墙柱梁板混凝土浇筑
