2022年11月14日通远校区一期项目工作进展
日期:2022-11-15      作者:      来源:      点击数:

一、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元墙体砌筑,运砖,清理六层材料,支三层挑板模板,地沟平整;北单元墙体砌筑,运砖,地沟侧壁砌筑,放线,后浇带清理。

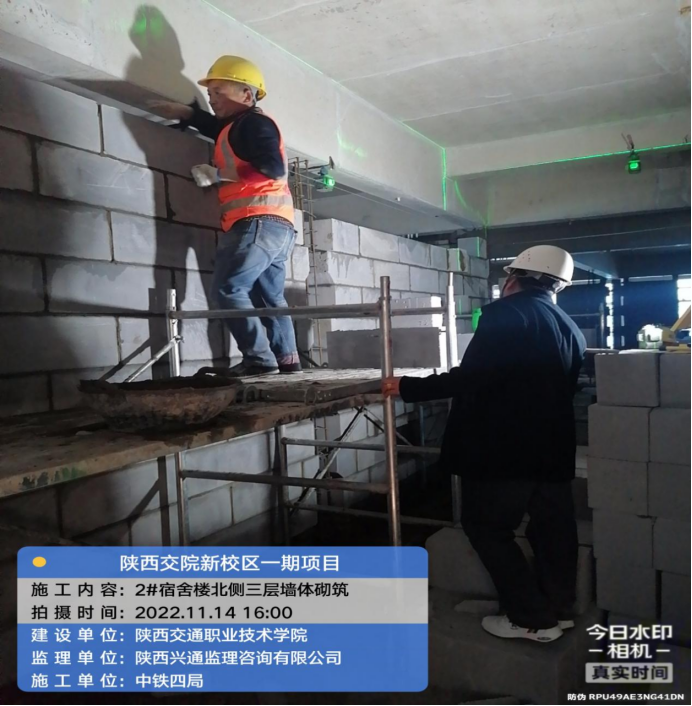

上图为:学生公寓2号楼北段三层墙体砌筑

2.1#宿舍楼:南单元、连廊女儿墙及小屋面混凝土浇筑;二次结构北单元二层植筋,样板间墙体砌筑,转运砌块。

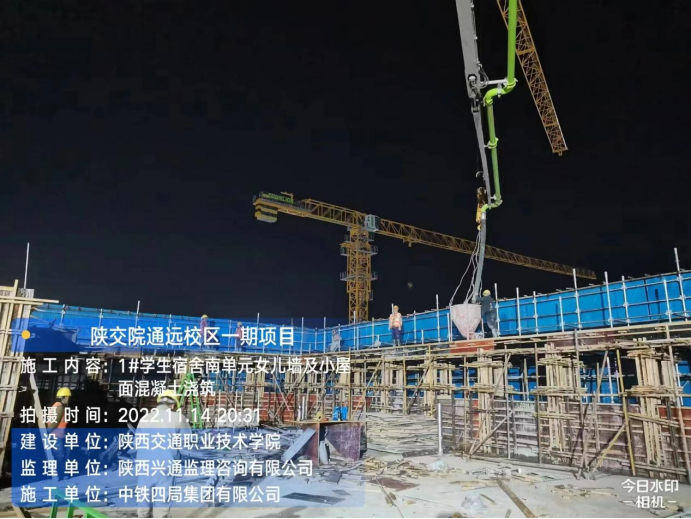

上图为:学生公寓1号楼南段女儿墙及小屋面混凝土浇筑

3.3#宿舍楼:六层炮楼女儿墙模板安装,北侧炮楼及女儿钢筋绑扎,花架模板安装。

4.食堂:东侧二层 三层遗漏构造柱植筋;一层倒运材料。

5. 台:基础钢筋绑扎

6. 地下车库:北北侧顶板拉勾绑扎、板底加设垫块、梁钢筋绑扎、楼梯合模,墙柱梁板混凝土浇筑;南侧顶板面筋绑扎、顶板底筋绑扎、楼梯合模。

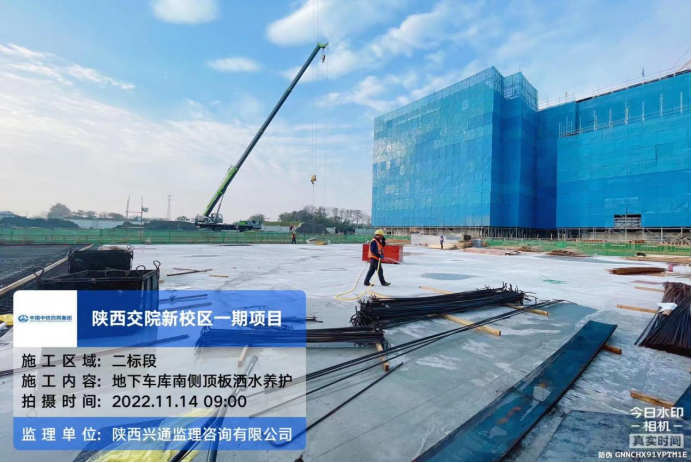

上图为:地下车库南段空心管合模,铺设
