2022年10月14日通远校区一期项目工作进展
日期:2022-10-15      作者:      来源:      点击数:

一、教学实训综合楼

1.南楼:1-9轴三层顶梁钢筋验收、三层混凝土浇筑,10-18轴四层满堂架搭设。

上图为:教学实训综合楼南楼三层混凝土浇筑

2.东楼29-39轴四层梁钢筋绑扎、水电安装21-28轴顶板钢筋模板验收。

上图为:教学实训综合楼东楼五层顶板钢筋绑扎

3.北楼:40-51轴四层梁钢筋绑扎、60-69轴三层柱子模板加固。

上图为:教学实训综合楼北楼四层梁钢筋绑扎

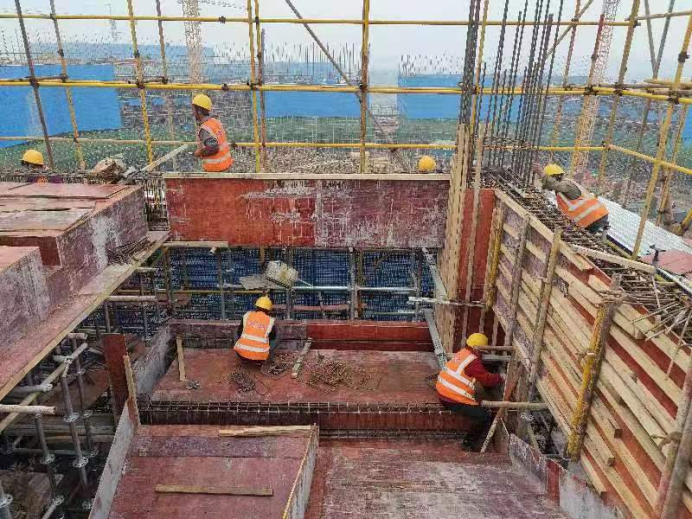

4.西楼:60-69轴三层柱子模板加固、一层大台阶地梁混凝土浇筑。

上图为:教学实训综合楼西楼一层大台阶地梁混凝土浇筑

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:南侧清理材料,女儿墙挑板钢筋绑扎,小屋面模板支设;北侧清理材料,地沟反挖,屋面女儿墙钢筋绑扎,样板间施工。

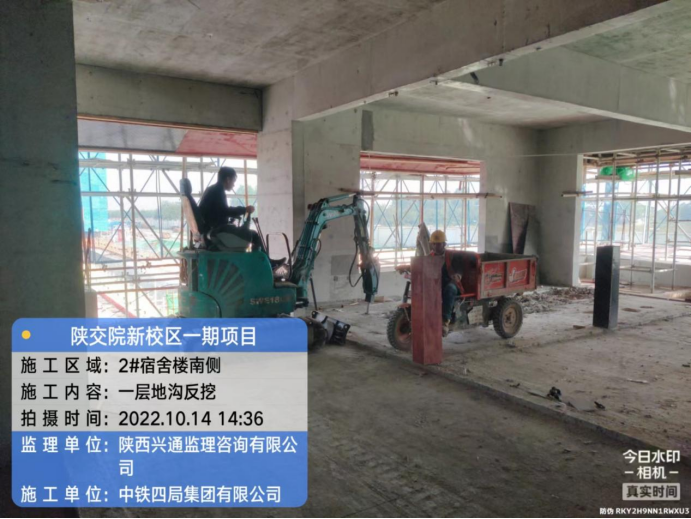

上图为:学生公寓2号楼一层地沟反挖

2.1#宿舍楼:北单元混凝土浇筑,五层墙柱模板安装,内架搭设;南单元四层墙柱钢筋绑扎,水电预埋安装;连廊三层顶板梁钢筋绑扎。

上图为:学生公寓1号楼北段四层墙柱梁板混凝土浇筑

3.3#宿舍楼:连廊混凝土浇筑;南侧东段混凝土浇筑完成,西段三层梁钢筋绑扎。

上图为:学生公寓3号楼连廊混凝土浇筑

4.食堂:南侧二层柱钢筋绑扎;北侧梁钢筋绑扎及在楼梯模板安装。

5.地下车库:侧墙柱钢筋绑扎、顶板梁钢筋绑扎;北侧墙柱钢筋绑扎。

上图为:地下车库南侧钢筋绑扎,顶板底板铺设

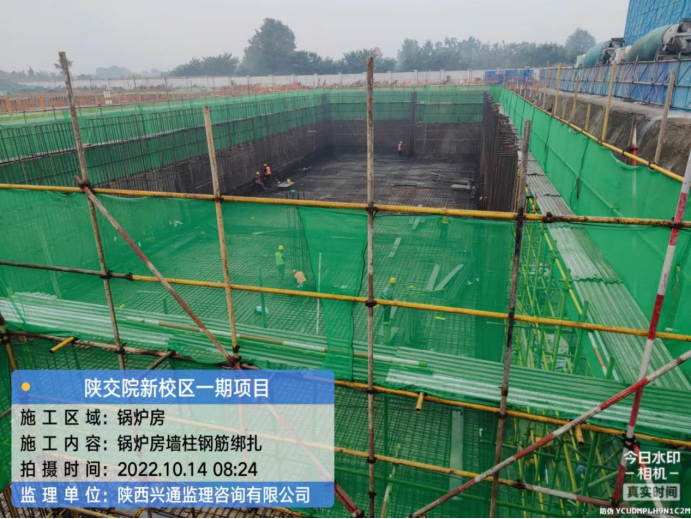

6.锅炉房墙柱钢筋绑扎90%,止水钢板焊接完成60%,支模完成10%

上图为:锅炉房墙柱钢筋绑扎
