2022年10月13日通远校区一期项目工作进展
日期:2022-10-14      作者:      来源:      点击数:

一、教学实训综合楼

1.南楼:1-9轴三层顶梁钢筋绑扎,10-18轴四层满堂架搭设。

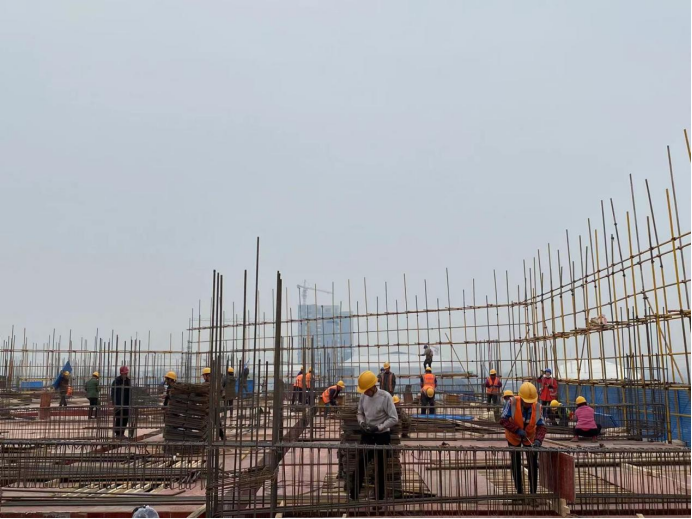

上图为:教学实训综合楼南楼四层满堂架搭设

2.东楼21-28轴四层顶板钢筋绑扎、水电安装21-28轴顶板钢筋模板验收。

上图为:教学实训综合楼东楼四层顶板钢筋绑扎

3.北楼:50-59轴五层满堂架搭设。

上图为:教学实训综合楼北楼五层满堂架搭设

4.西楼:60-69轴三层顶板混凝土浇筑,70-79轴三层顶板模板支设

上图为:教学实训综合楼西楼三层顶板混凝土浇筑

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼南侧清理材料,女儿墙挑板钢筋绑扎,小屋面模板支设;北侧清理材料,地沟反挖,屋面女儿墙钢筋绑扎,养护。

2.1#宿舍楼:北单元五层墙柱钢筋绑扎;南单元混凝土浇筑;连廊三层顶板模板安装,梁钢筋绑扎。

上图为:学生公寓1号楼南段三层墙柱及梁板混凝土浇筑

3.3#宿舍楼:北侧西段混凝土浇筑,南侧东段混凝土浇筑,西段墙柱钢筋绑扎。

上图为:学生公寓3号楼北段三层混凝土浇筑

4.食堂:南侧混凝土浇筑混凝土;北侧梁钢筋绑扎及在楼梯模板安装。

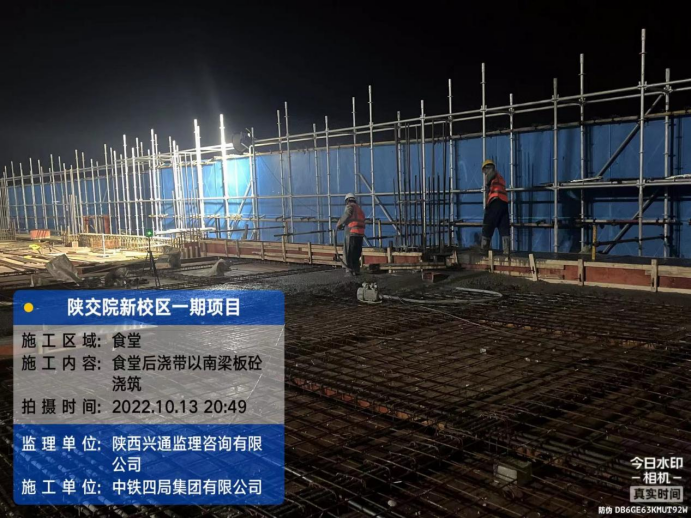

上图为:学生食堂后浇带及南梁浇筑混凝土

5.地下车库:南侧墙柱、筏板钢筋绑扎、顶板底板铺设;北侧筏板钢筋绑扎;防水卷材铺设、防水保护层浇筑。

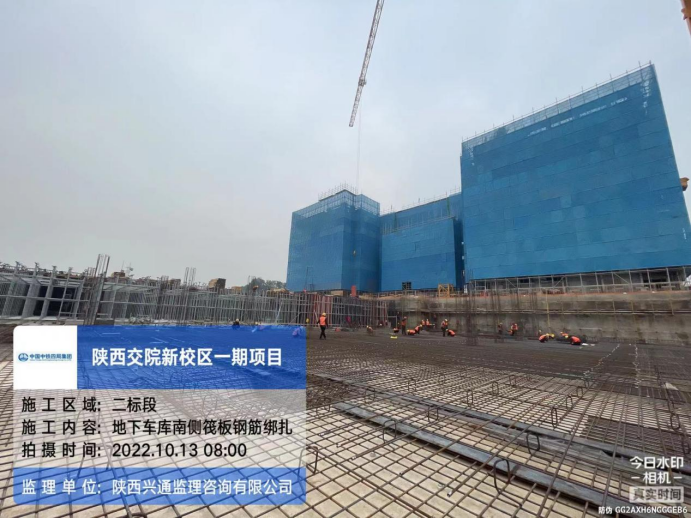

上图为:地下车库南侧筏板钢筋绑扎

6.锅炉房梁钢筋绑扎完成100%,外架搭设完成100%,墙柱钢筋绑扎60%,止水钢板焊接完成20%

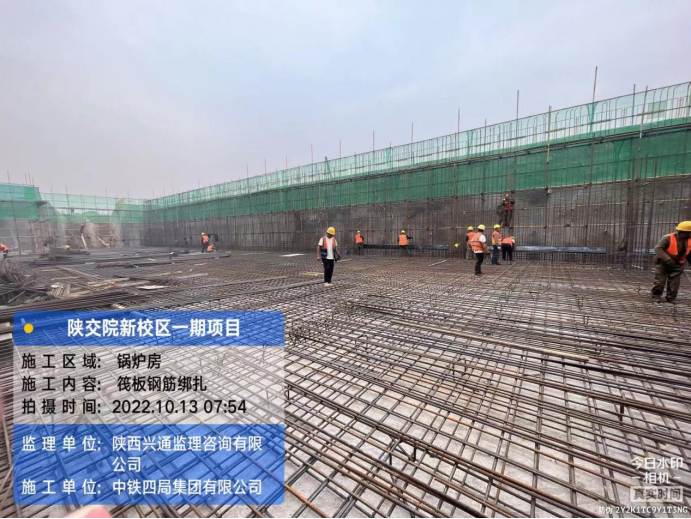

上图为:锅炉房筏板钢筋绑扎
