一、教学实训综合楼
1.南楼:10-18轴三层顶板面钢筋绑扎、1-9轴二层顶板铺设。

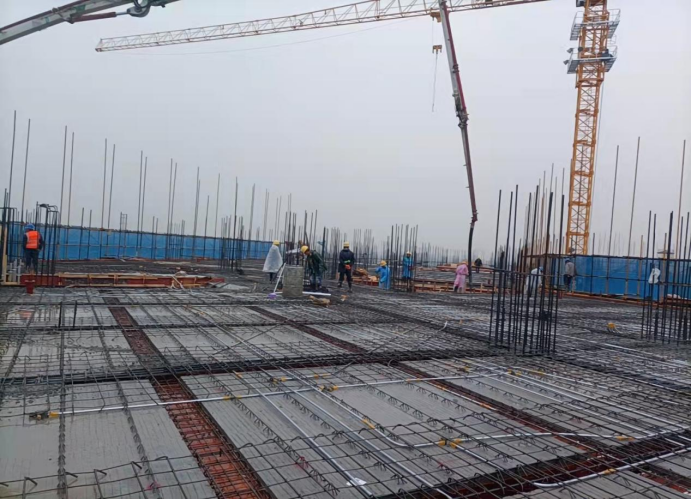

上图为:教学实训综合楼东楼三层顶板板面钢筋绑扎

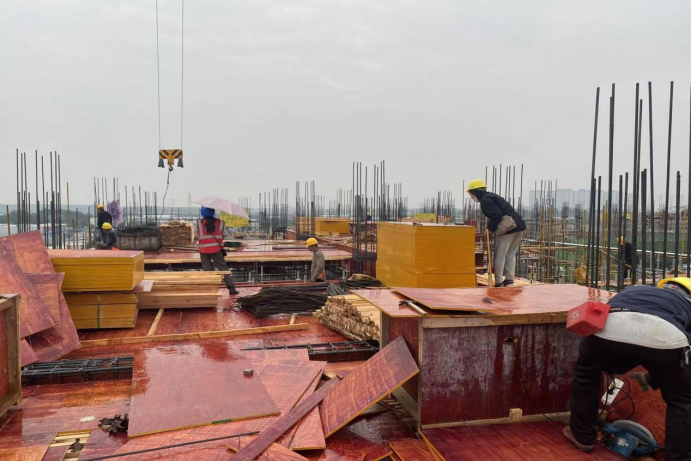

上图为:教学实训综合楼东楼二层顶板铺设
2.东楼:21-28轴三层顶板混凝土浇筑、29-39轴二层顶板铺设。

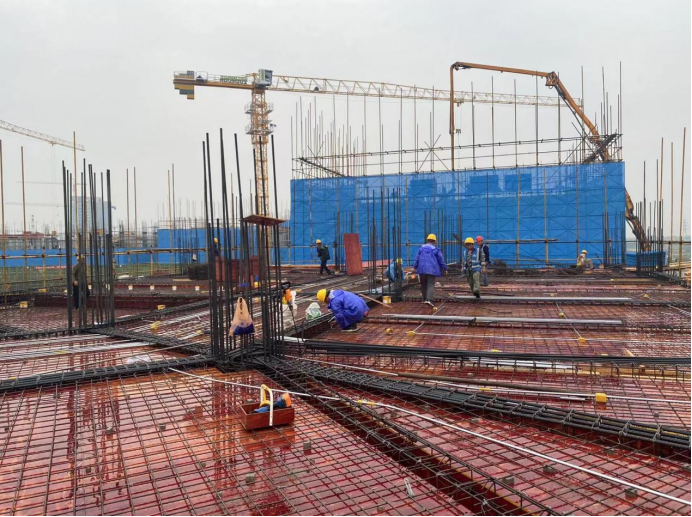

上图为:教学实训综合楼东楼二层顶板铺设、三层混凝土浇筑
3.北楼:51-59轴三层顶板混凝土浇筑、40-49轴三层柱子钢筋绑扎。

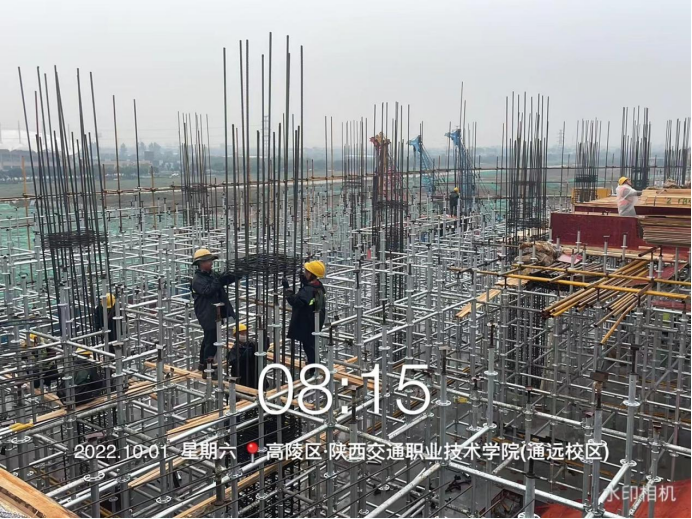

上图为:教学实训综合楼北楼顶板混凝土浇筑、三层柱子钢筋绑扎

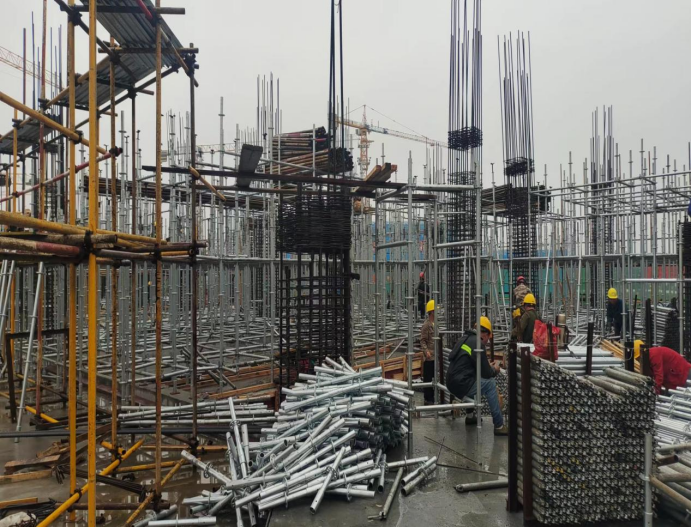

4.西楼:70-79轴二层满堂架搭设。

上图为:教学实训综合楼西楼二层满堂架搭设
二、学生公寓、食堂、地下车库、锅炉房
1.2#宿舍楼:(A-G/1-18)轴清理材料,养护,混凝土面修补,切割垫层;(G-R/1-18)轴清理材料,地沟反挖,养护,混凝土面修补;(K-F/13-16)轴清理材料,混凝土面修补,养护。

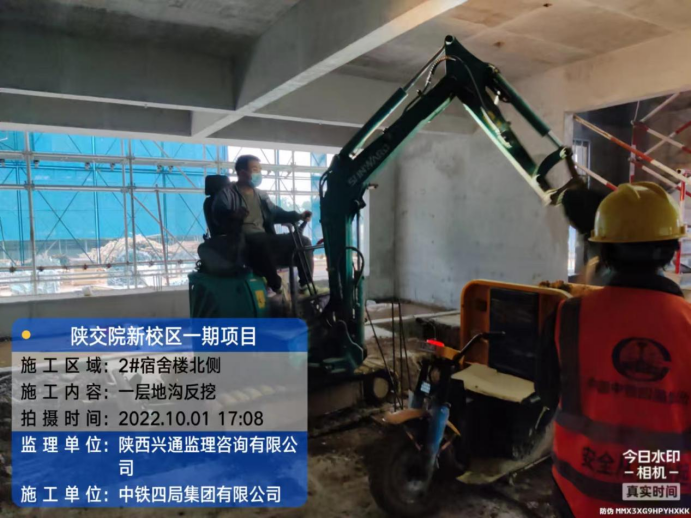

上图为:学生公寓2号楼一层地沟反挖
2.1#宿舍楼:北单元(L-R/1-9)轴三层顶板钢筋绑扎,线管预埋安装,浇筑混凝土72方;南单元(A-F/1-18)轴二层顶板梁钢筋绑扎;
连廊内架搭设。

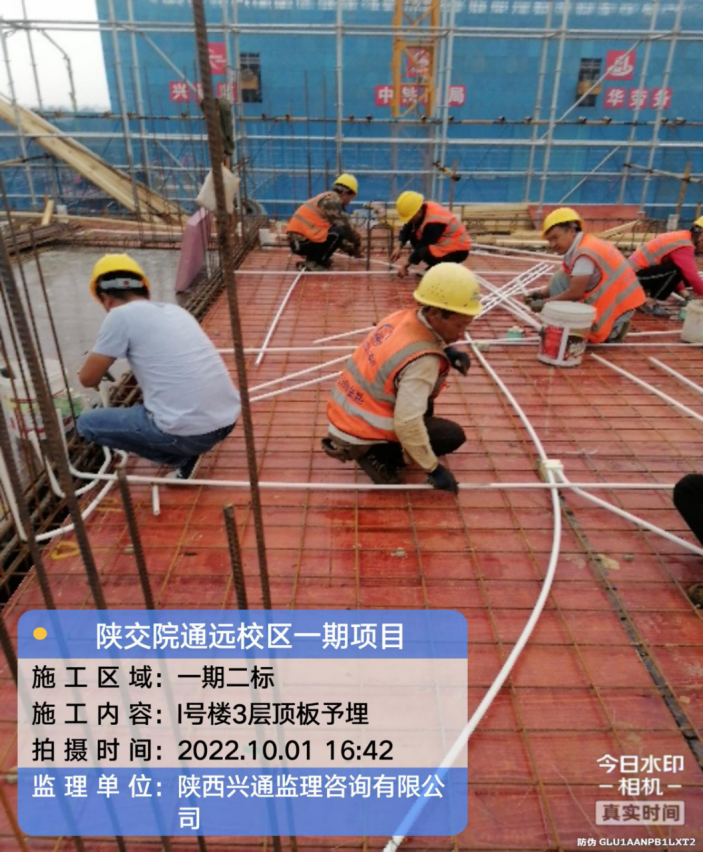

上图为:学生公寓1号楼三层顶板预埋

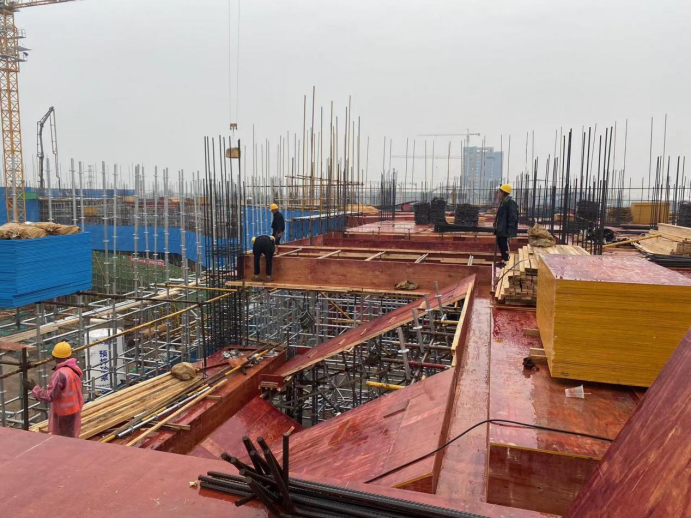

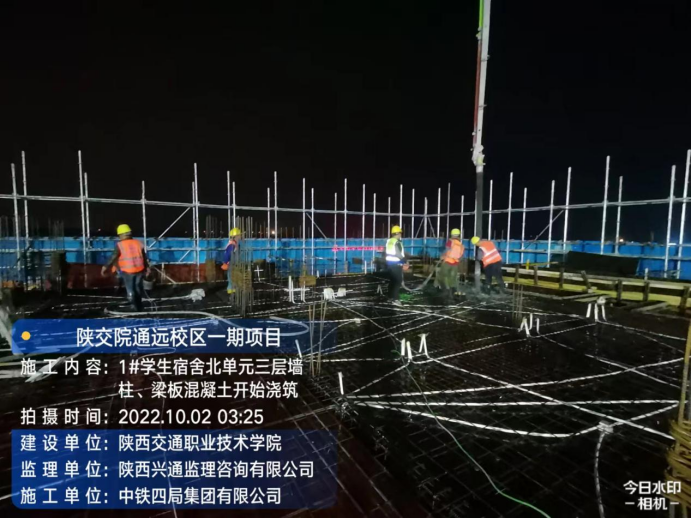

上图为:学生公寓1号楼北单元三层墙柱、梁板混凝土浇筑
3.3#宿舍楼:北侧二层顶板板筋绑扎;南侧二层剪力墙钢筋绑扎与验收;连廊二层剪力墙钢筋绑扎;南侧二层剪力墙模板配制。

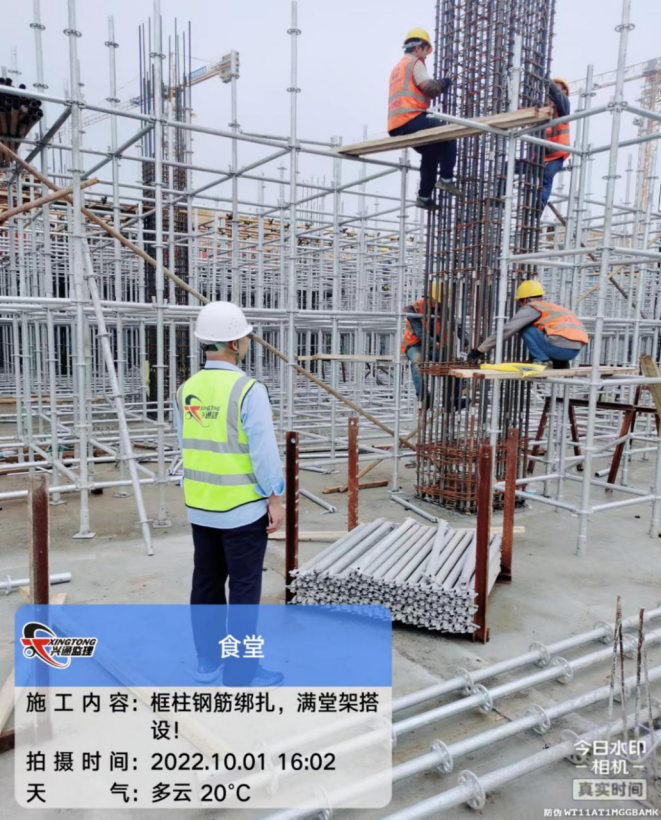

4.食堂:框架柱钢筋绑扎,南侧一层顶板模板安装,内架搭设。
上图为:学生食堂框架柱钢筋绑扎、满堂架搭设
5.地下车库:南侧墙柱钢筋绑扎;基础结构浇筑333方,累计浇筑564方;北侧顶板、梁模支设。

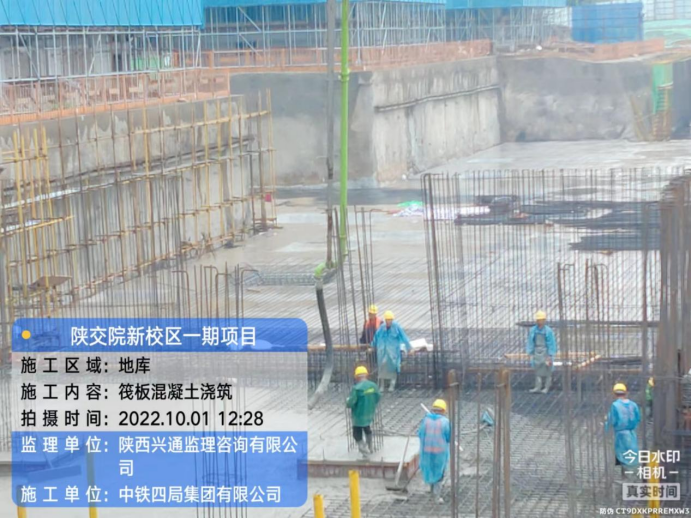

上图为:地下车库筏板混凝土浇筑
