2022年9月30日通远校区一期项目工作进展
日期:2022-10-01      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:29-39轴三层顶板铺设,21-28轴三层顶板面钢筋绑扎。

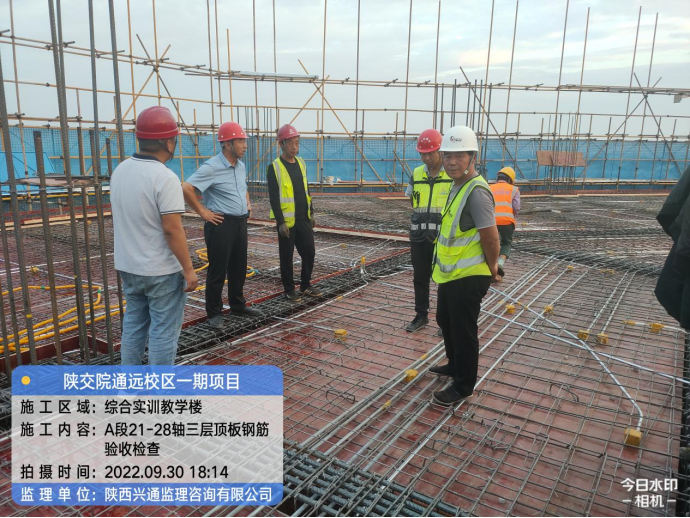

上图为:教学实训综合楼东楼三层梁板钢筋验收

上图为:教学实训综合楼东楼三层顶板铺设

2.西楼70-79轴二层柱子钢筋绑扎。

上图为:教学实训综合楼西楼二层柱子钢筋绑扎

3.南楼:1-9轴二层梁底板铺设、10-18轴二层梁钢筋绑扎。

上图为:教学实训综合楼南楼二层梁板铺设

4.北楼:40-49轴三层满堂架搭设、50-59轴三层顶板面钢筋绑扎。

上图为:教学实训综合楼北楼三层满堂架搭设

二、学生公寓、食堂、地下车库、锅炉房

上图为:学生公寓2号楼一层地沟反挖

1.2#宿舍楼A-G1-18)轴清理材料,养护,水电预埋,绑扎构造柱钢筋,混凝土面修补;(G-R1-18)轴清理材料,支女儿墙模板,支水箱间模板,地沟反挖,养护,混凝土面修补;(K-F/13-16)轴清理材料,混凝土面修补,养护。

2.1#宿舍楼:北单元(L-R/1-18)轴三层顶板模板安装,梁钢筋绑扎;南单元(A-F/1-18)轴二层墙柱钢筋绑扎,线管预埋,内架搭设;连廊墙柱钢筋绑扎。

3.3#宿舍楼:北侧二层顶板安装及梁钢筋绑扎及验收;南侧剪力墙钢筋绑扎。

上图为:学生食堂框架柱内架搭设

4.食堂:框架柱钢筋绑扎,内架搭设。

5.看台:灰土换填1000方。

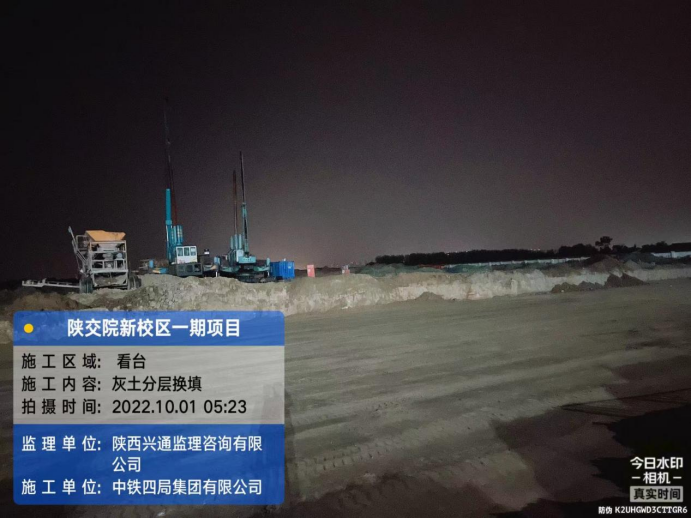

上图为:灰土分层换填

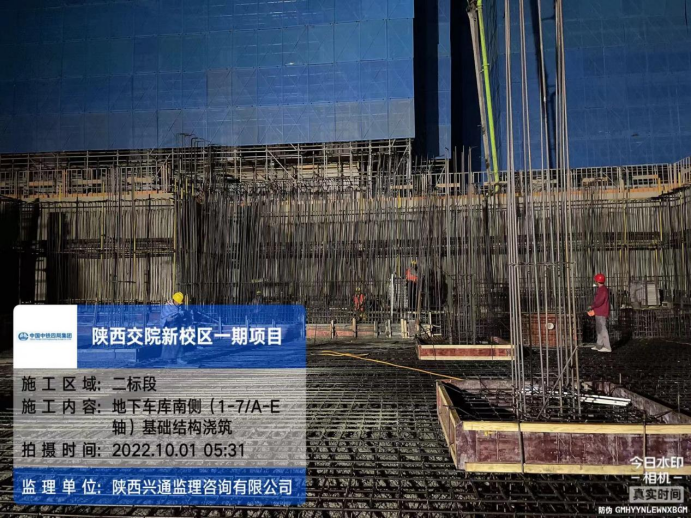

6.地下车库:基础结构浇筑231

上图为:地下车库南侧基础结构浇筑
