2022年9月7日通远校区一期项目工作进展
日期:2022-09-08      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:铺设一层顶板、绑扎顶板钢筋,拆A21-A28轴柱子模板。

上图为:教学实训综合楼东楼铺设一层顶板

2.西楼绑扎一层柱子钢筋,搭设一层满堂架、一层外架,浇筑A68-A79轴基础短柱混凝土。

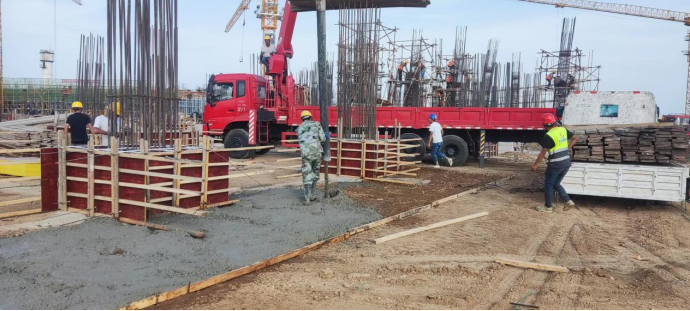

上图为:教学实训综合楼西楼短柱混凝土浇筑

3.南楼:绑扎一层柱子钢筋、搭设一层满堂架、一层外架。

上图为:教学实训综合楼南楼支设一层满堂架

4.北楼:设一层顶板、绑扎一层顶板钢筋、验收A51-A59轴一层梁、板、柱钢筋、模板。

上图为:教学实训综合楼北楼绑扎一层顶板钢筋

5.教学实训综合楼报告大厅(B段):拆除B13-B20Z轴基础模板、支设B5-B13轴基础模板、绑扎基础钢筋。

上图为:教学实训综合楼报告大厅(B段)绑扎基础钢筋

二、学生公寓、食堂、地下车库

1.2#宿舍楼:(A-G1-18)轴(14.35-17.95)标高处支设墙柱、楼板模板绑扎梁钢筋预埋水电线盒养护。(G-R1-18)轴(10.75-14.35)标高处绑扎墙柱钢筋支设墙柱模板预埋水电线盒搭外架、内架,放线养护。(K-F/13-16)轴(7.15-10.75)标高处绑扎梁钢筋支设墙柱及梁板模板预埋水电线盒。

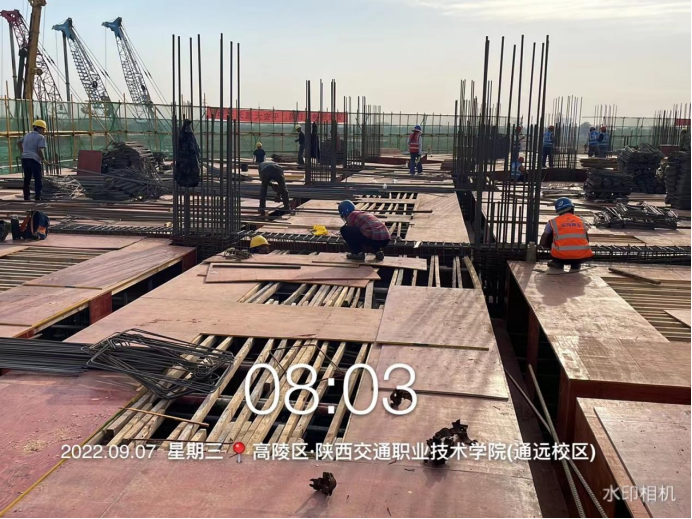

上图为:学生公寓2号楼五层南段墙柱钢筋绑扎

2.1#宿舍楼:K-R/1-18)轴墙柱内架搭设A-K/1-18)轴地沟盖板安装房心土回填600东侧外架垫层浇筑混凝土

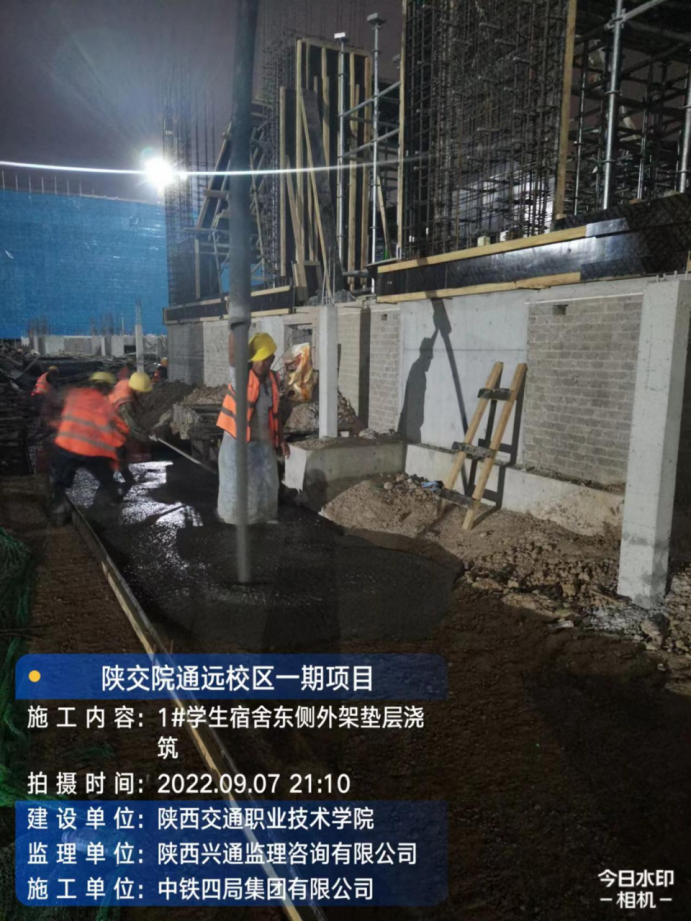

上图为:学生公寓1号楼东侧外架垫层混凝土浇筑

3.3#宿舍楼:北北侧阳台板配模,内架搭设,剪力墙钢筋绑扎;

南侧外架垫层整平,剪力墙钢筋绑扎。

4.锅炉房边坡支护。

5.食堂:墙体砌筑,圈梁及构造柱(1-8/A-E)轴养护。

6.地下车库:北侧筏板钢筋绑扎新增积水坑开挖J-L)轴砂浆找平。

上图为:地下车库北侧筏板钢筋绑扎
