2022年9月6日通远校区一期项目工作进展
日期:2022-09-07      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:铺设一层顶板、绑扎顶板钢筋、浇筑A21-A28轴柱、梁板、楼梯混凝土。

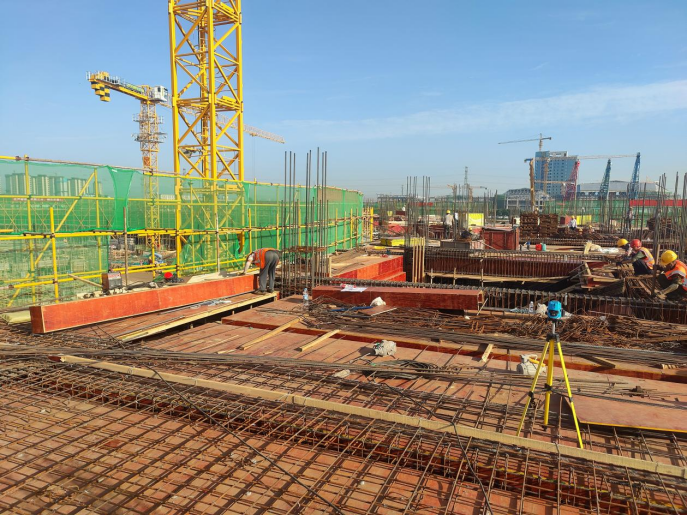

上图为:教学实训综合楼东楼铺设一层顶板

2.西楼绑扎一层柱子钢筋、搭设一层满堂架、一层外架。

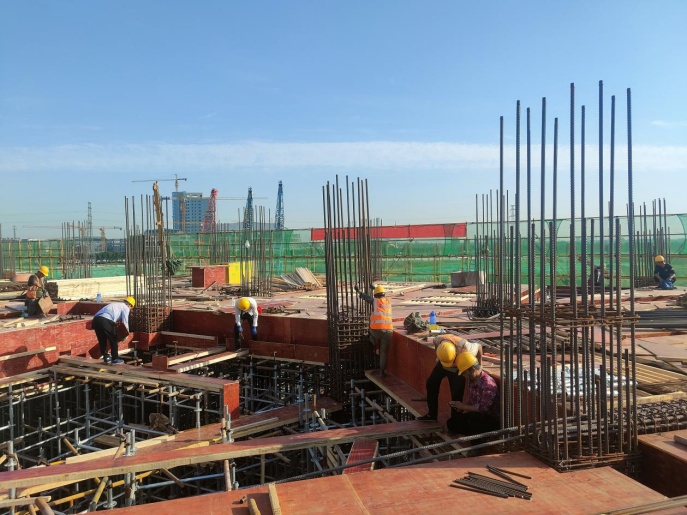

上图为:教学实训综合楼西楼绑扎一层柱子钢筋

3.南楼:绑扎一层柱子钢筋、搭设一层满堂架、一层外架。

上图为:教学实训综合楼南楼支设一层顶板

4.北楼:支设一层顶板、绑扎一层顶板钢筋。

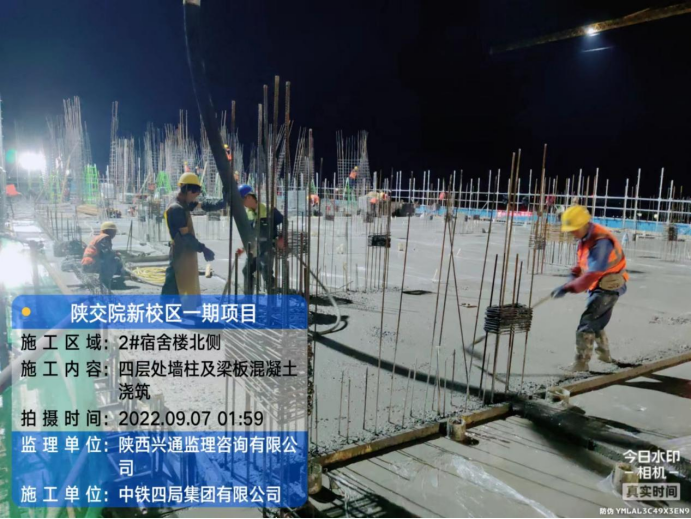

上图为:教学实训综合楼北楼支设一层顶板

5.教学实训综合楼报告大厅(B段):绑扎基础钢筋,浇筑B13-B20轴基础混凝土。

上图为:教学实训综合楼报告大厅(B段)绑扎基础钢筋

二、学生公寓、食堂、地下车库

1.2#宿舍楼:(A-G1-18)轴(14.35-17.95)标高处支设墙柱、楼板模板拆四层墙柱模板绑扎墙柱钢筋预埋水电线盒搭外架、内架养护。(G-R1-18)轴(10.75-14.35)标高处绑扎墙柱钢筋放线养护浇筑墙柱及楼板混凝土。(K-F/13-16)轴(7.15-10.75)标高处绑扎墙柱钢筋支设墙柱及梁板模板养护。

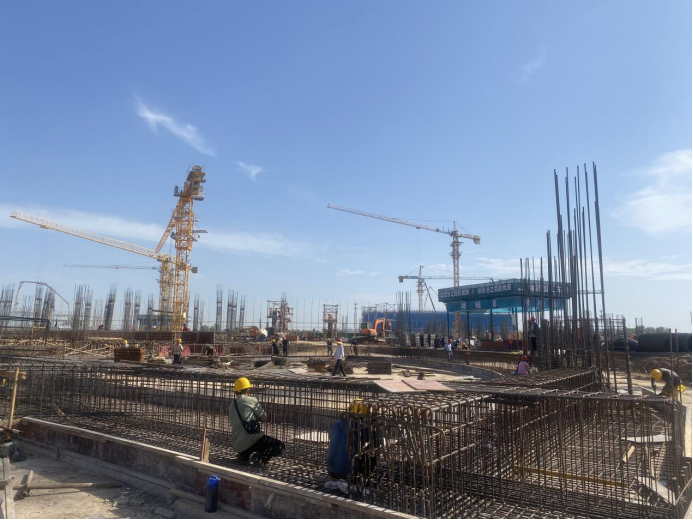

上图为:学生公寓2号楼四层墙柱及梁板混凝土浇筑

2.1#宿舍楼:K-R/1-18)轴墙柱模板安装,内架搭设(A-K/1-18)轴地沟盖板安装房心土回填800方。

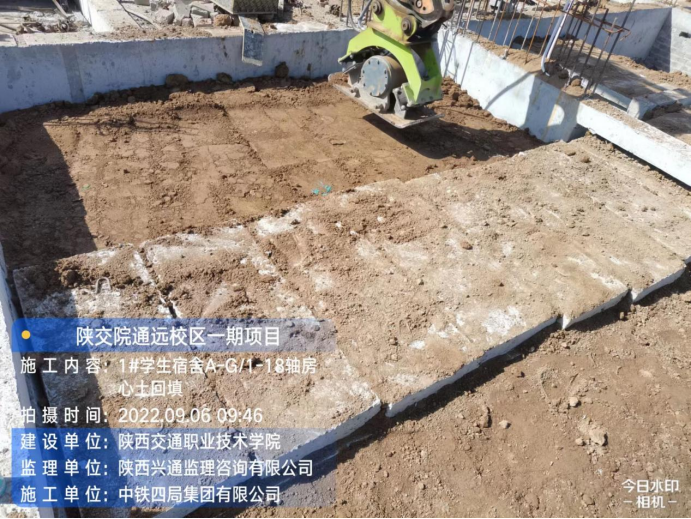

上图为:学生公寓1号楼房心土回填

3.3#宿舍楼:北侧阳台板配模,剪力墙钢筋绑扎及验收,南侧外架垫层整平。

4.锅炉房土方开挖200I-J)段编网,成孔,注浆。

5.食堂:墙体砌筑,植筋及地沟钢筋绑扎,地沟模板安装(1-8/A-E)圈梁及构造柱浇筑混凝土、扶梯墙浇筑混凝土

6.地下车库:1-18/J-L)轴基础垫层浇筑81方。

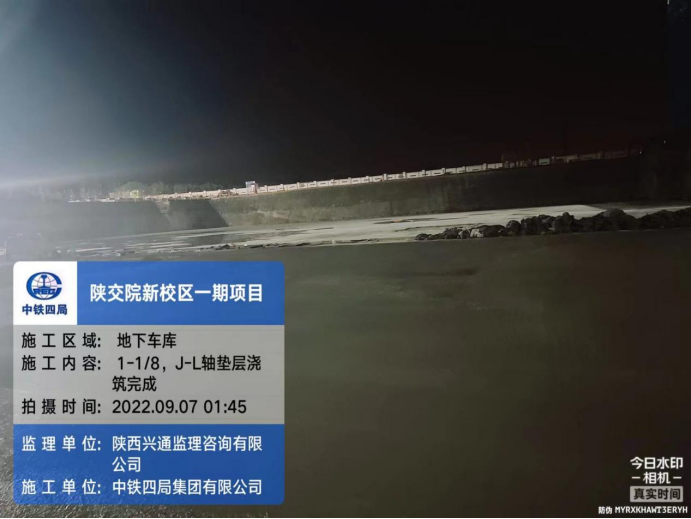

上图为:地下车库防水层洒水养护、垫层混凝土浇筑
