2022年9月2日通远校区一期项目工作进展
日期:2022-09-03      作者:      来源:      点击数:

一、教学实训综合楼

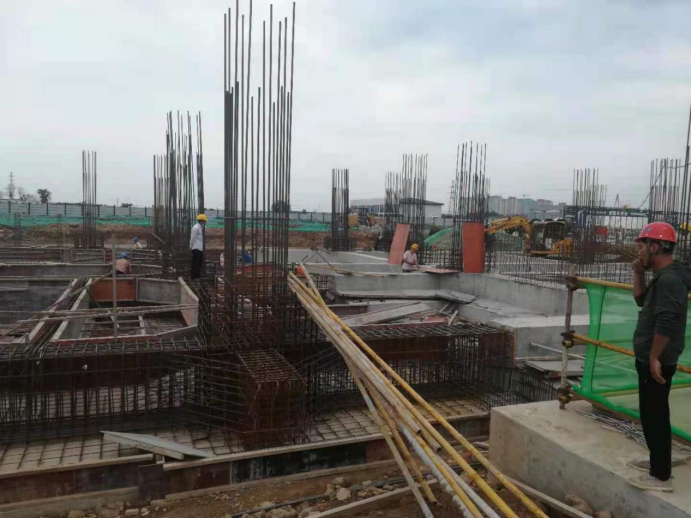

1.东楼:支设一层顶板,绑扎一层梁钢筋。

上图为:教学实训综合楼东楼绑扎柱子、梁钢筋

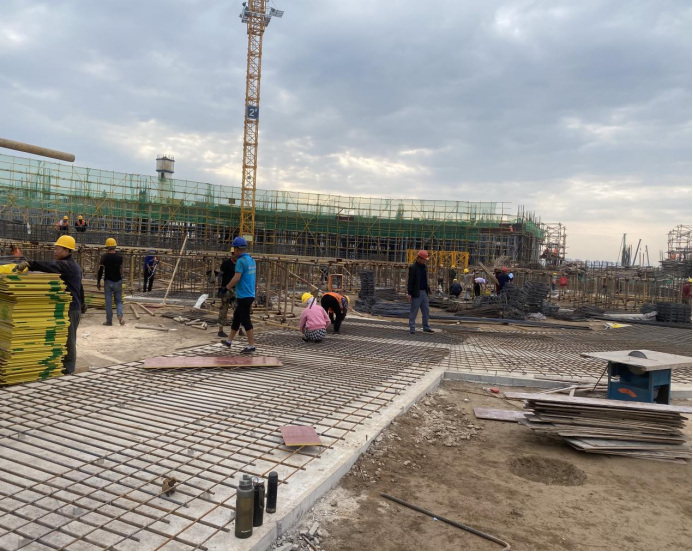

2.西楼支设70-79/A-D轴基础模板、60-69/A-D轴短柱模板、绑扎门厅钢筋模板。

上图为:教学实训综合楼西楼绑扎门厅钢筋

3.南楼:绑扎一层柱子钢筋、拆短柱模板、基础回填土完成90%

上图为:教学实训综合楼南楼基础回填土

4.北楼:合梁、校柱子模板、支设楼梯模板、绑扎梁钢筋。

上图为:教学实训综合楼北楼支设模板

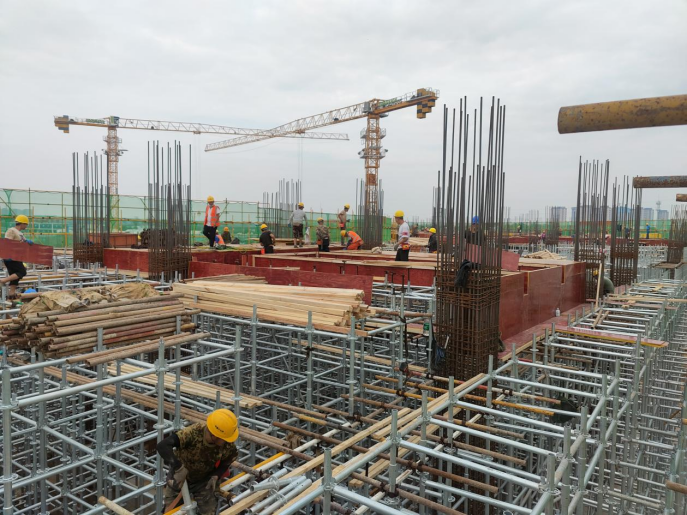

5.教学实训综合楼报告大厅(B段):制作钢筋、钢筋网片绑扎、柱钢筋绑、梁钢筋绑扎、梁架搭设、梁底板铺设、梁标高测试。

上图为:教学实训综合楼报告大厅(B段)钢筋网片绑扎、

柱钢筋绑扎、梁钢筋绑扎

二、学生公寓、食堂、地下车库

1.2#宿舍楼:(A-G1-18)轴(10.75-14.35)标高处支设墙柱及楼板模板拆三楼模板绑扎四层梁钢筋搭外架混凝土养护G-R1-18)轴(7.15-10.75)标高处支设墙柱及楼板模板1-9)轴绑扎墙柱钢筋拆三楼模板放线混凝土养护K-F/13-16)轴连廊绑扎墙柱钢筋支设墙柱及楼板模板。

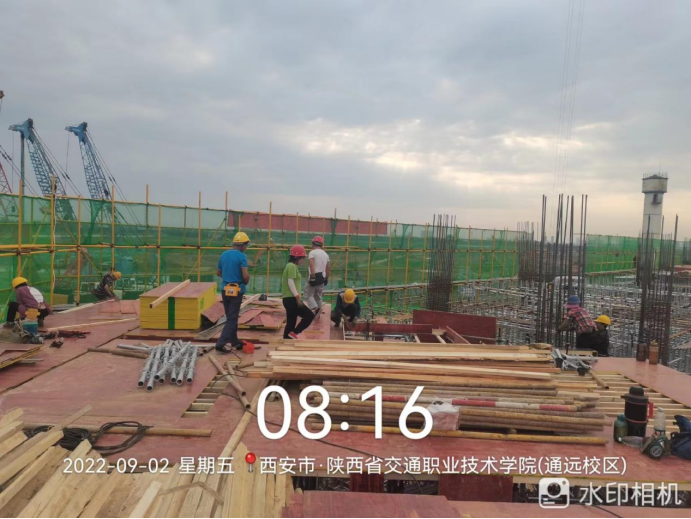

上图为:学生公寓2号楼南侧四层顶板模板支设

2.1#宿舍楼:K-R/1-18)轴墙柱钢筋绑扎,配置模板A-K/1-18)轴圈梁及构造柱浇筑混凝土。

上图为:学生公寓1号宿舍楼混凝土浇筑

3.3#宿舍楼:K-R/1-18)轴墙柱钢筋绑扎A-G/1-18)轴圈梁钢筋绑扎及模板配置。

上图为:学生公寓3号宿舍楼南侧条形混凝土浇筑

4.锅炉房H-I)段成孔、注浆、编网

5.地下车库:防水铺贴1000平,累计完成2200平。

6.食堂:砌筑南侧外墙。
