一、教学实训综合楼
1.东楼:绑扎(A21-A28)轴柱子、梁钢筋、铺设一层顶板。

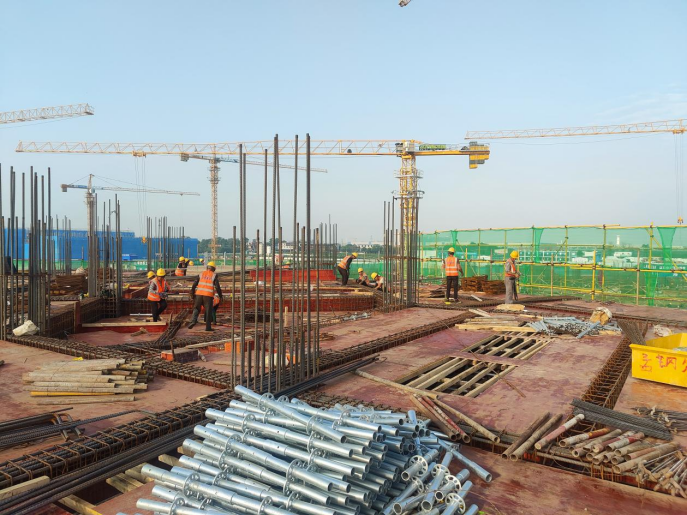

上图为:教学实训综合楼东楼绑扎柱子、梁钢筋
2.西楼:绑扎梁门厅钢筋、拆除A60-A68模板、支设A68-A79轴基础模板。

上图为:教学实训综合楼西楼绑扎梁门厅钢筋

3.南楼:(A10-A20)轴短柱模板支设完成、短柱混凝土浇筑完成,A10-A20轴房心回填土完成。
上图为:教学实训综合楼南楼短柱钢筋混凝土浇筑

4.北楼:加固柱子、支设楼梯模板、绑扎梁钢筋。
上图为:教学实训综合楼北楼支设模板
5.教学实训综合楼报告大厅(B段):制作钢筋、钢筋网片绑扎、柱钢筋绑扎、梁钢筋绑扎、梁架搭设、梁底板铺设。

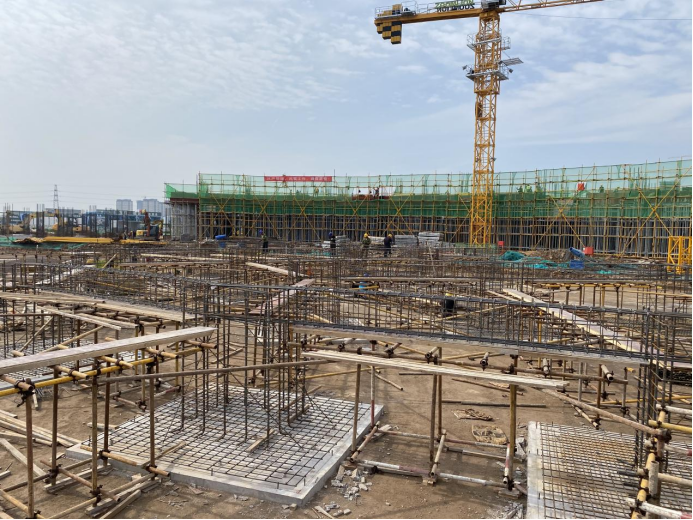

上图为:教学实训综合楼报告大厅(B段)钢筋网片绑扎、
柱钢筋绑扎、梁钢筋绑扎、梁架搭设、梁底板铺设
二、学生公寓、食堂、地下车库
1.2#宿舍楼:(A-G/1-18)轴(10.75-14.35)标高处支设墙柱及楼板模板、搭外架、混凝土养护。(G-R/1-18)轴(7.15-10.75)标高处搭外架、绑扎楼板钢筋、(10-18)轴绑扎墙柱钢筋、拆三楼模板、放线、混凝土养护。(1-18)轴墙柱及梁板浇筑混凝土浇筑。(K-F/13-16)轴连廊绑扎墙柱钢筋、支设墙柱模板。

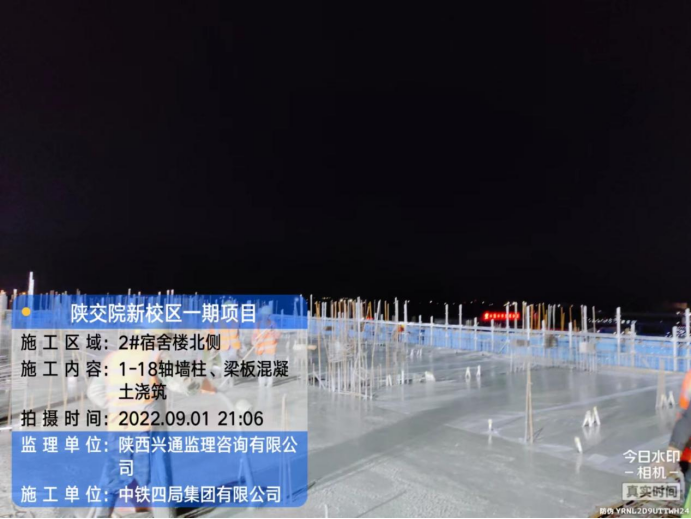

上图为:学生公寓2号楼北侧墙柱梁板混凝土浇筑
2.3#宿舍楼:南侧条形基础浇筑(10-18)轴浇筑完成、基础浇筑(1-9)轴浇筑。

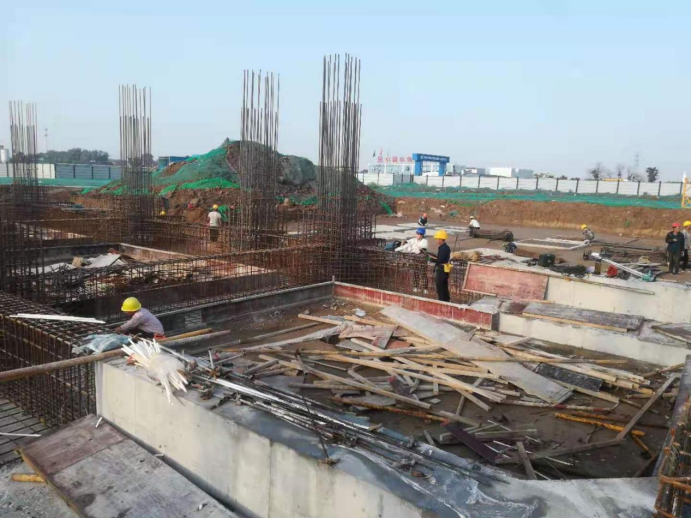

上图为:学生公寓3号宿舍楼南侧条形基础混凝土浇筑
3.1#宿舍楼:(K-R/1-18)轴墙柱钢筋绑扎、(A-G/1-18)轴圈梁钢筋绑扎及模板配置。
4.锅炉房:第二层土方开挖1000方,累计完成11500方。
5.地下车库:防水卷材铺贴1200平、(W-T)轴防水保护层浇筑混凝土。

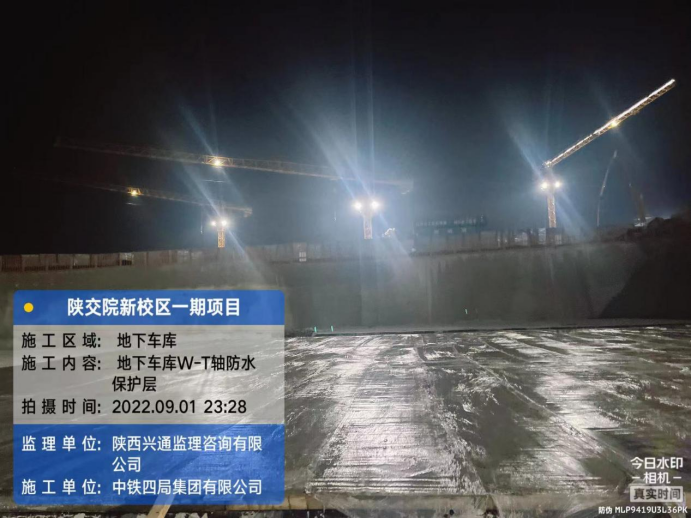

上图为:地下车库防水保护层
