2022年8月26日通远校区一期项目工作进展
日期:2022-08-27      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:21-32轴顶板铺设。

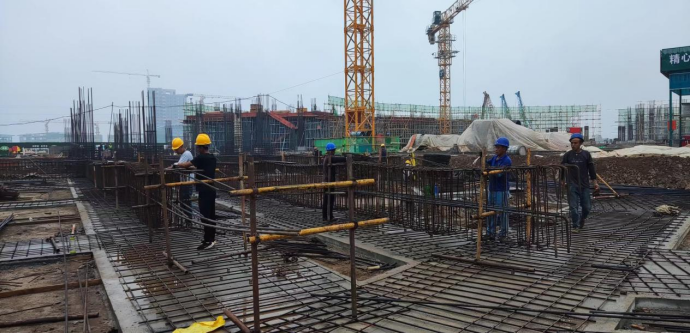

图为:教学实训综合楼东楼层梁顶板铺设

2.西楼61-71轴钢筋绑扎,61-71轴基础模板支设。

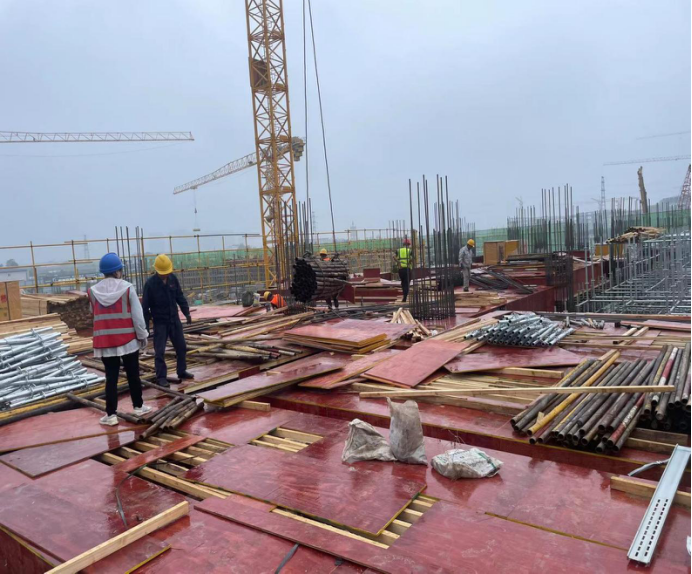

上图为:教学实训综合楼西楼基础钢模板支设

3.南楼:79-10轴基础模板加固。

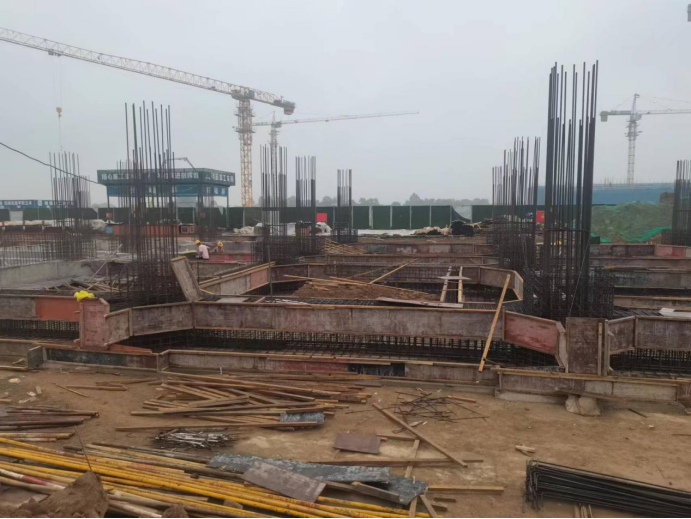

上图为:教学实训综合楼南楼基础模板加固

4.北楼:40-60轴顶板支设,51-60轴梁钢筋绑扎,钢筋后台制作水平兜网绑扎。

上图为:教学实训综合楼北楼钢筋绑扎

5.教学实训综合楼报告大厅(B段):基础钢筋绑扎,模板配模。

图为:教学实训综合楼报告大厅(B段)基础钢筋绑扎

二、学生公寓、食堂、地下车库

1.2#宿舍楼:A-G1-18)轴(3.55-7.15)标高处支设三层墙柱模板、搭内架、外架、绑扎三层墙柱钢筋、预埋水电线盒、养护、(G-R1-18)轴(3.55-7.15)标高处搭外架、绑扎墙柱钢筋、预埋水电线盒、拆模板、放线、混凝土浇筑面养护。

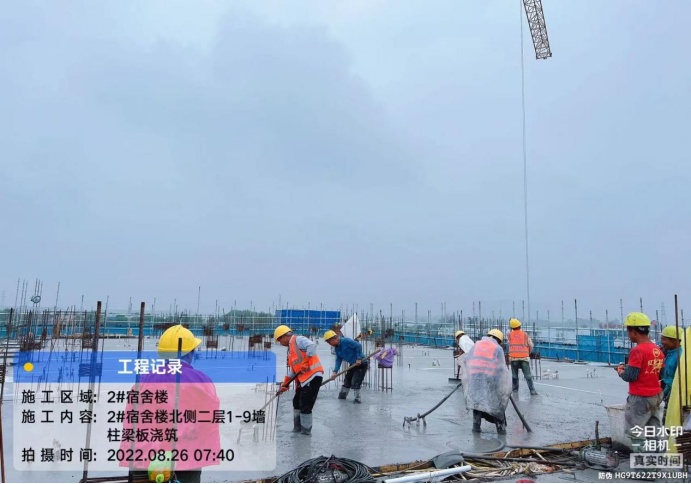

上图为:学生公寓2号楼北段墙柱、梁板板混凝土浇筑

2.1#宿舍楼:A-G1-18)地沟混凝土浇筑87.5方。(R-K1-18)轴房心土灰土回填380

上图为:学生公寓1号宿舍楼北段房心土回填

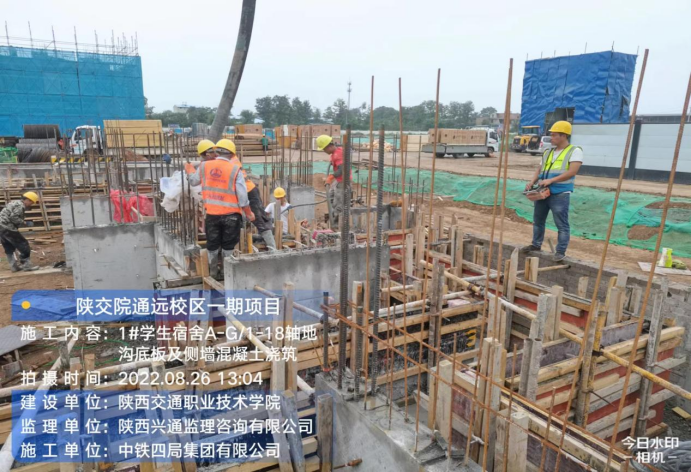

上图为:学生公寓1号宿舍楼地沟底板及侧墙混凝土浇筑

3.3#宿舍楼:K-R10-18)条形基础混凝土浇筑256方,(K-R1-9)条形基础模板安装。

上图为:学生公寓3号宿舍楼北段基础硂混凝土浇筑

4.食堂:F-K轴)柱模校正。
