一、教学实训综合楼
1.东楼:支设一层顶板。

上图为:教学实训综合楼东楼一层顶板铺设
2. 西楼:A60-A69轴基础模板支设;A70-A79轴基础钢筋绑扎。

上图为:教学实训综合楼西楼基础钢筋绑扎
3.南楼:A1-A10轴支设基础模板、拆除A10-A20轴基础模板。

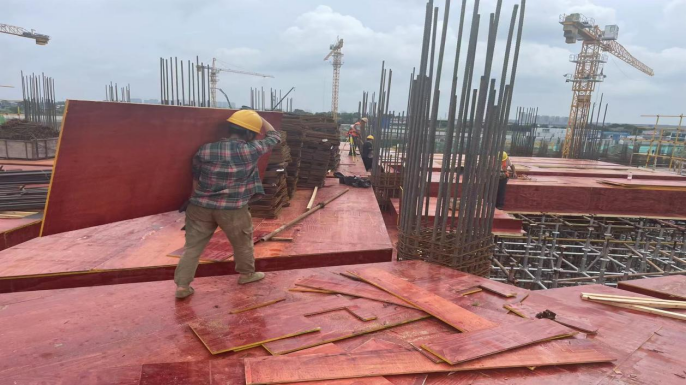

上图为:教学实训综合楼南楼支设基础模板
4.北楼:钢筋制作、绑扎。

上图为:教学实训综合楼北楼钢筋绑扎
5.教学实训综合楼报告大厅(B段):基础放线。
上图为:教学实训综合楼报告大厅(B段)基础放线
二、学生公寓、食堂、地下车库
1.2#宿舍楼:南单元搭外架、拆(3.55-7.15)标高处东侧墙柱及阳台模板、支设三层墙柱模板、搭内架外架、绑扎三层墙柱钢筋、预埋水电线盒养护、北单元(3.55-7.15)处搭外架、绑扎西侧楼板、楼梯钢筋、预埋水电线盒、调整模板、浇筑东侧墙柱及楼板混凝土350方。

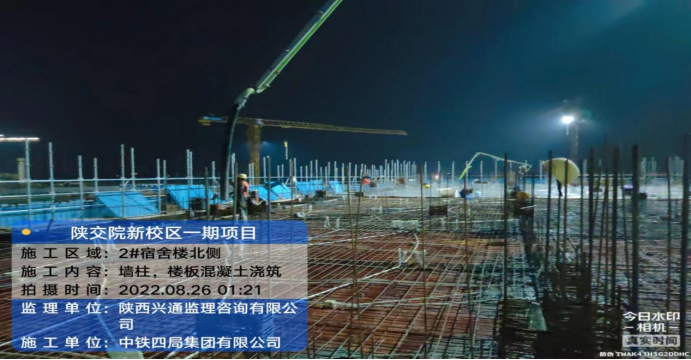

上图为:学生公寓2号楼北段墙柱、楼板混凝土浇筑

上图为:学生公寓2号楼南段钢筋验收
2.1#宿舍楼:南侧地沟模板加固,北侧房心土回填520方。

上图为:学生公寓1号宿舍楼北段房心土回填

上图为:学生公寓1号宿舍楼地沟模板安装
3.3#宿舍楼:北侧条形基础模板安装,验收与浇筑东侧条形基础,已浇筑方量140方。

上图为:学生公寓3号宿舍楼北段混凝土浇筑
4.锅炉房:第二层土方开挖500方。
5.地下车库:北侧防水保护层浇筑54方。
6.食堂:南侧框架柱模板拆除,北侧框架柱钢筋绑扎与验收。

上图为:学生食堂基础柱钢筋验收
