根据通远校区
一期
项目进展,按照计划完成近期相关工
程
任务。现将本周主要工作完成情况汇报如下:
一、宝鸡建安(一标段)
1.教学实训综合楼(南楼):二层ALC板材安装215m²,一层基础砌体完成:15m³,三层、四层构造柱钢筋绑扎完成:500个,三层、四层砌体完成:50m³,五层构造柱模板完成:157个、构造柱浇筑混凝土完成:103个。

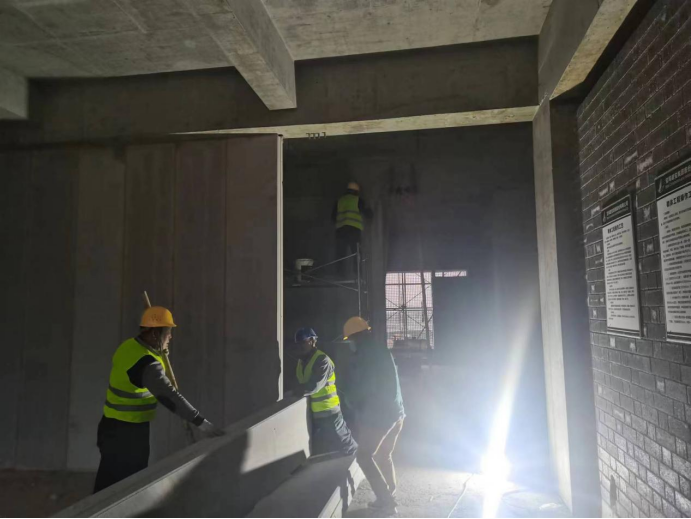

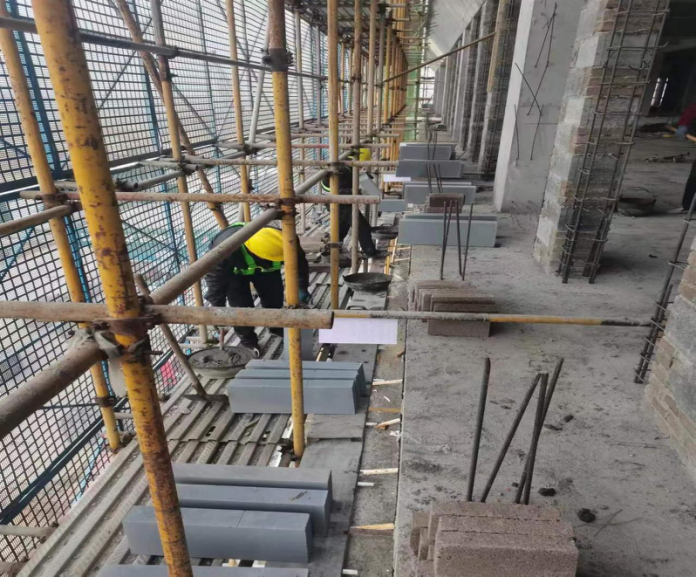

上图为:教学实训综合楼南楼四层构造柱钢筋绑扎

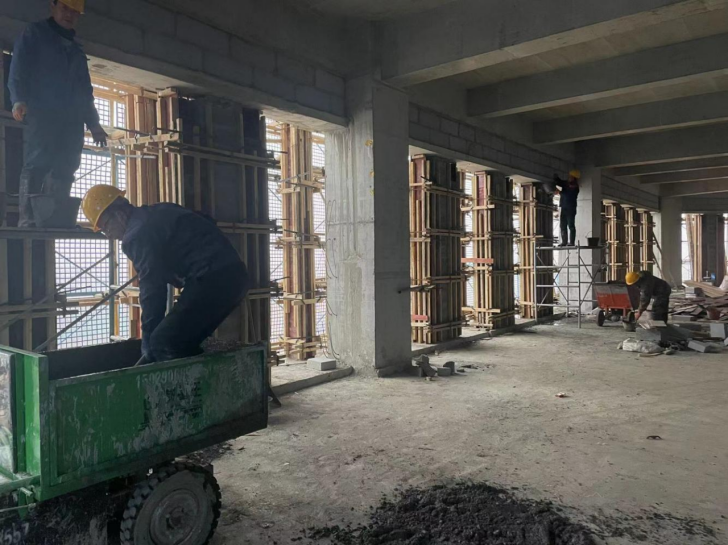

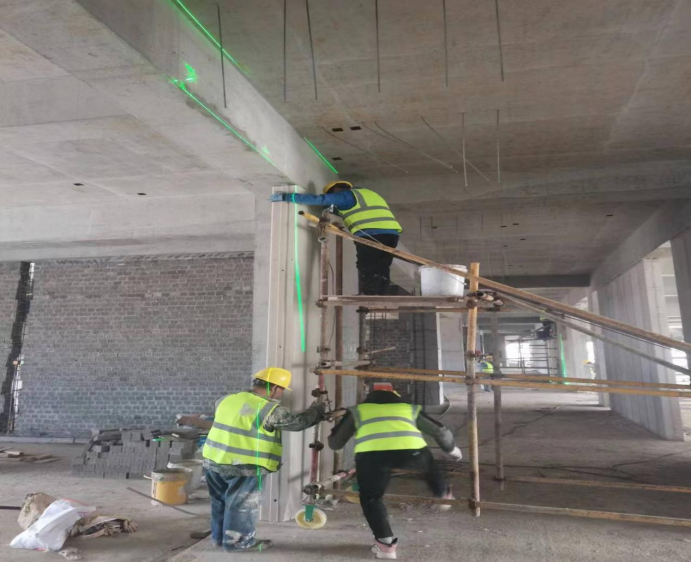

上图为:教学实训综合楼南楼二层ALC轻质隔墙安装,三层外造型墙体砌筑

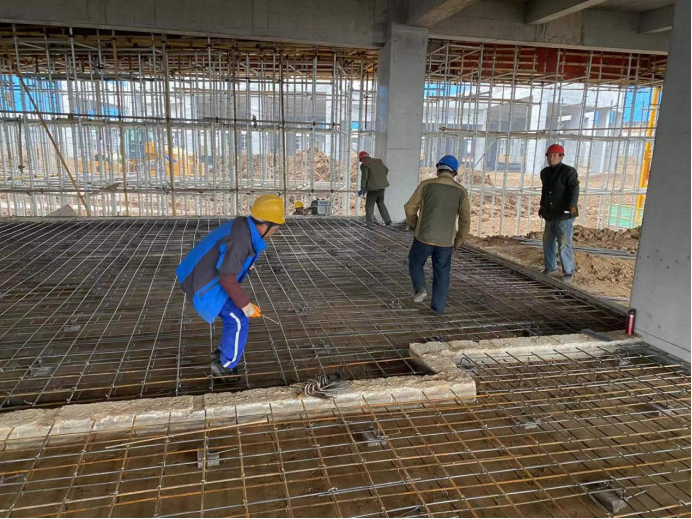

2.教学实训综合楼(东楼):三层构造柱支模完成:170个。三层构造柱浇筑混凝土完成:102个.三层、四层砌体完成:56m3,二层ALC板材安装:180m2,一层地面钢筋绑扎完成:1450m2,一层地面混凝土浇筑完成:750m2。

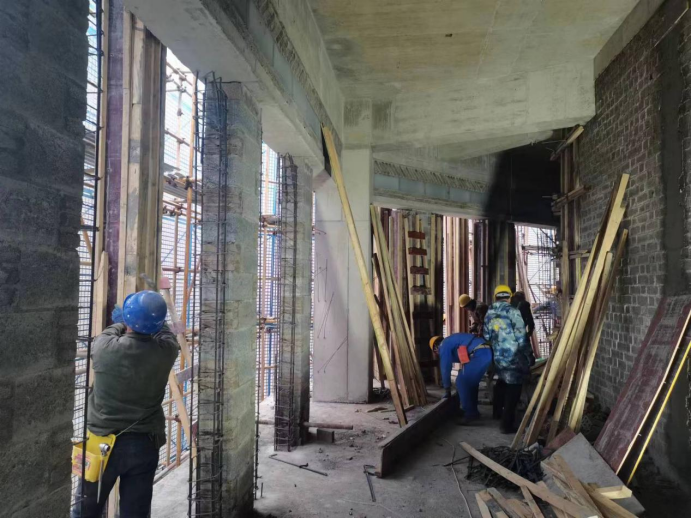

上图为:教学实训综合楼东楼三层构造柱支模
上图为:教学实训综合楼东楼三层构造柱浇筑混凝土,三层、四层砌体

上图为:教学实训综合楼东楼一层地面钢筋绑扎,二层ALC板材安装

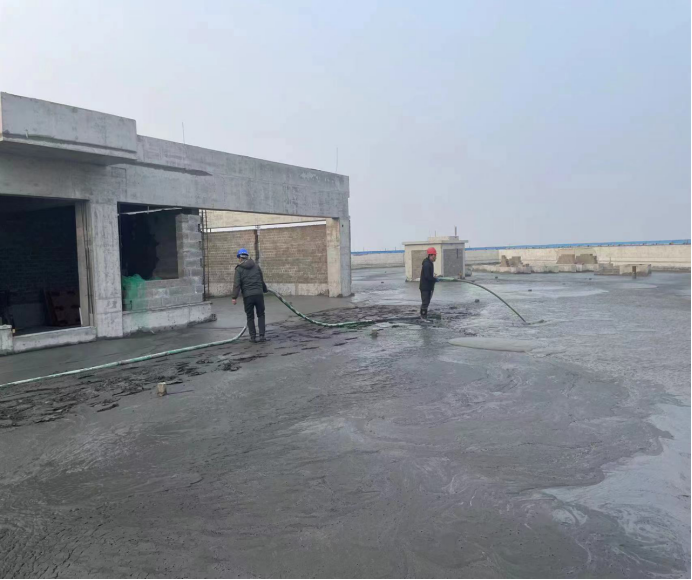

3.教学实训综合楼(北楼):五层构造柱支模完成:180个。五层构造柱浇筑混凝土完成:80个,三层、四层砌体完成:60m³,二层ALC板材安装:400m³。一层地面回填土完成:1500㎡,屋面发泡混凝土二遍完成:2000㎡。

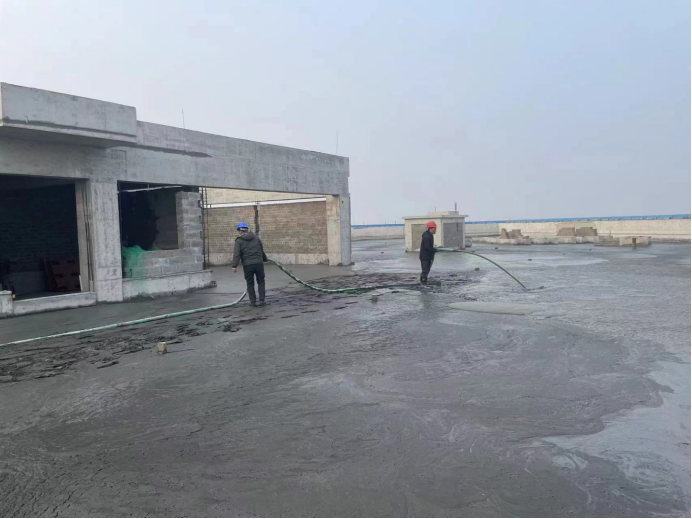

上图为:教学实训综合楼北楼一层地面回填土

上图为:教学实训综合楼北楼五层构造柱支模,三层外墙造型节点砌体

上图为:教学实训综合楼北楼屋面发泡混凝土浇筑 ,两层ALC板安装
4.教学实训综合楼(西楼):五层构造柱支模完成:270个。五层构造柱浇筑混凝土完成:250个。二、三层、四层电梯井砌体完成:80m3。屋面发泡第二遍混凝土浇筑:2000m2。三层节点砌体完成:30m3。一层地面整平完成:2000m2。
上图为:教学实训综合楼西楼构造柱支模

上图为:教学实训综合楼西楼屋面发泡,三层造型墙砌筑

上图为:教学实训综合楼西楼三至五层电梯井墙砌筑,地沟粉刷

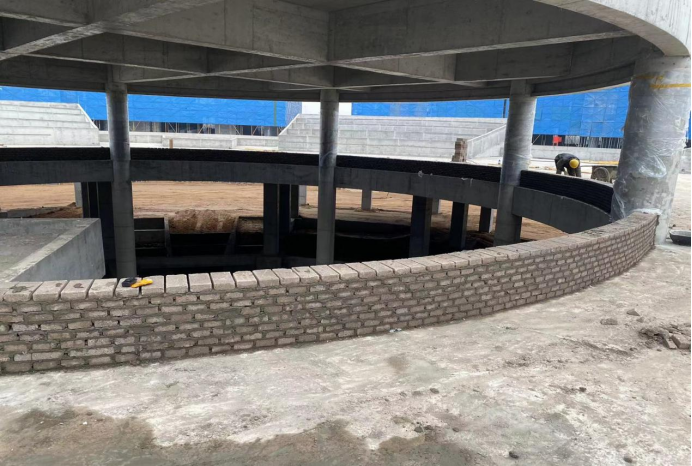

5.教学实训综合楼(报告大厅):屋面墙体砌筑完成15m²。

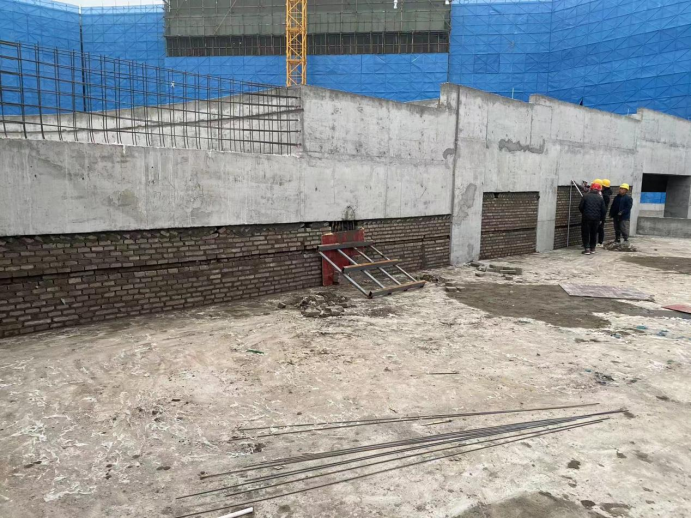

上图为:教学实训综合楼报告大厅屋面墙体砌筑
二、中铁四局(二标段)

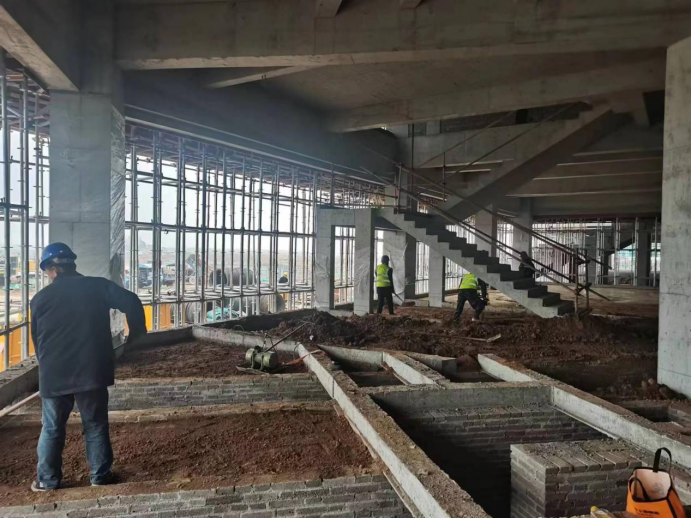

1.学生公寓1号楼:北单元一层墙体冲筋,五六层墙体砌筑,转运砌块,屋面陶粒找坡层浇筑;南单元一二层墙体砌筑,一层构造柱混凝土浇筑,二层构造柱支模,墙体顶砌砌筑,清理材料。

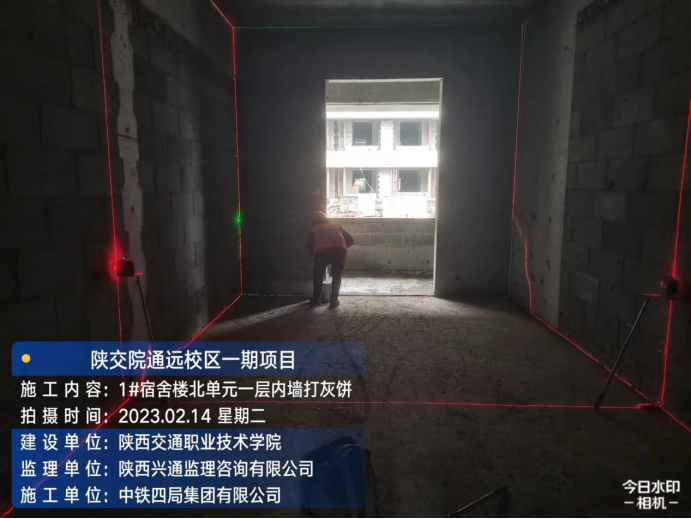

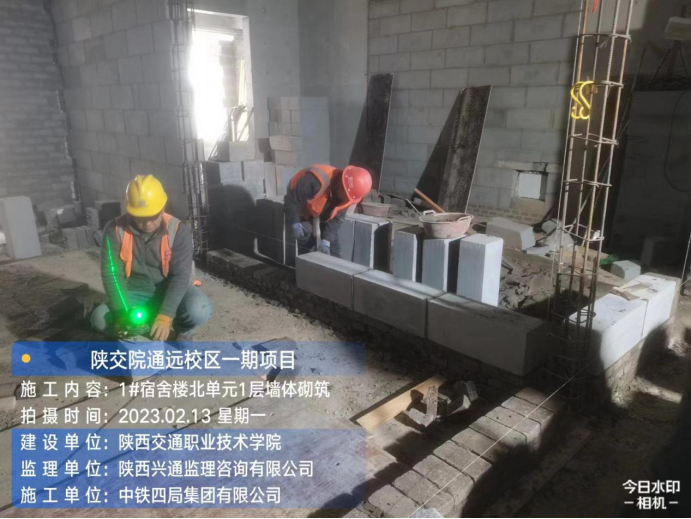

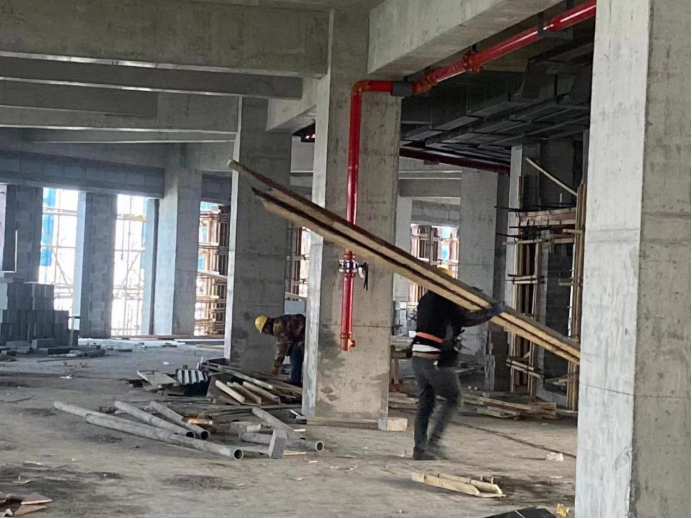

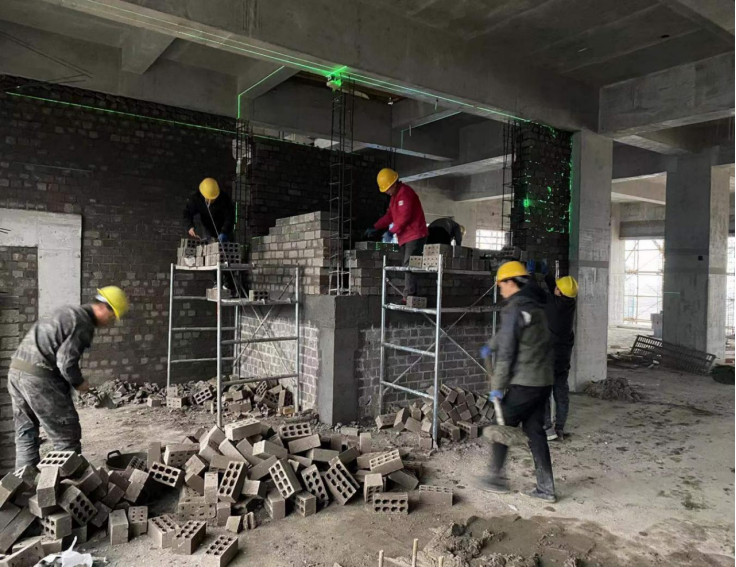

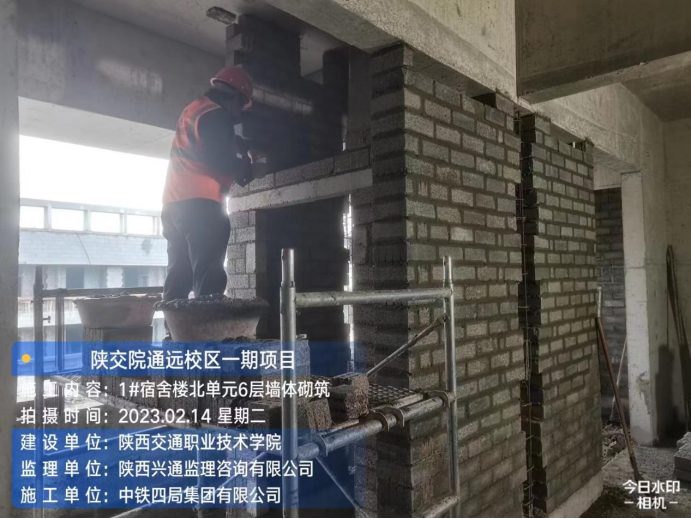

上图为:学生公寓1号北单元楼一层墙体砌筑

上图为:学生公寓1号楼一层内墙打灰层、六层墙体砌筑

2.学生公寓2号楼:二层冲筋、抹灰,水电样板间施工,二层遗留线管敷设,一层扫土,清材料,二层后浇带墙体砌筑,六层墙体砌筑,三层后浇带墙体砌筑,冲筋,浇筑构造柱;四层后浇带墙体砌筑。

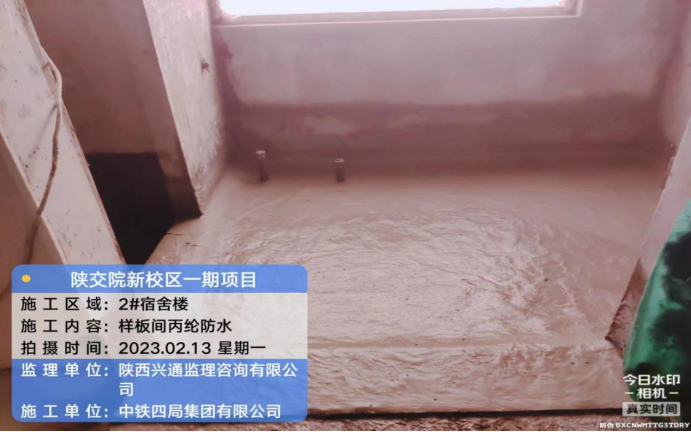

上图为:学生公寓2号楼样板间丙纶防水,瓷砖施工

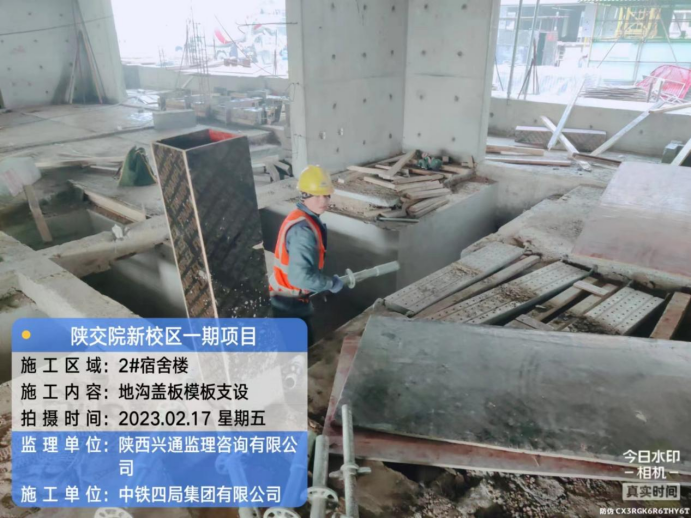

上图为:学生公寓2号楼地沟盖板模板支设,屋面保温板铺设

3.学生公寓3号楼:五六层砌筑,屋面排气管布置,二三层构造柱配模,线盒配管安装,南单元四层外围封堵。

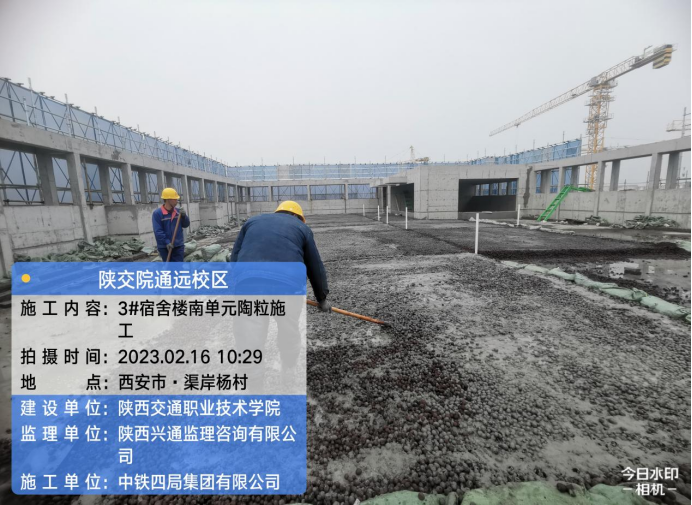

上图为:学生公寓3号楼南单元陶粒施工,地沟管道焊接
4.锅 炉 房:清理材料。
5.食 堂:二层砌体砌筑,砌体材料倒运,一层北侧腰梁模板安装,基础后浇带浇筑,屋面竖井砌筑。

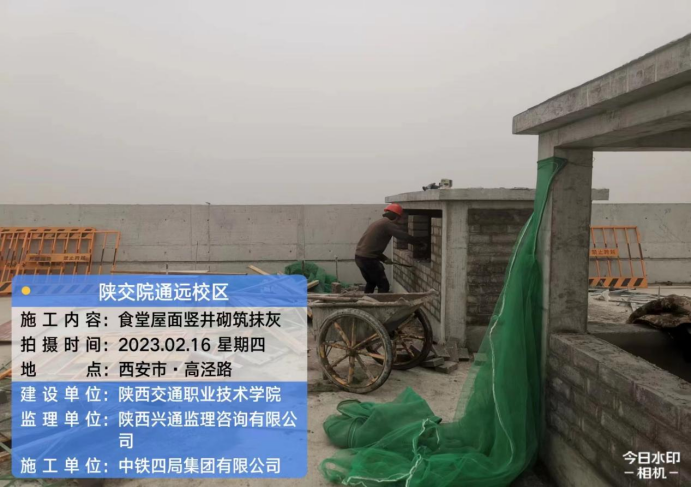

上图为:学生食堂屋面竖井砌筑抹灰,天沟砌筑
6.田径场:平整场地、土方回填碾压。
上图为:田径场基础回填
7.看 台:模板拆除。

上图为:看台模板拆除
8.地下车库:地下车库北侧防水卷材铺贴、外墙混凝土凿毛、木工拆模;南侧后浇带凿毛、木工拆模、混凝土修补、后浇带凿毛;第三段东侧垫层人工清理、第三段东侧垫层开挖完成。

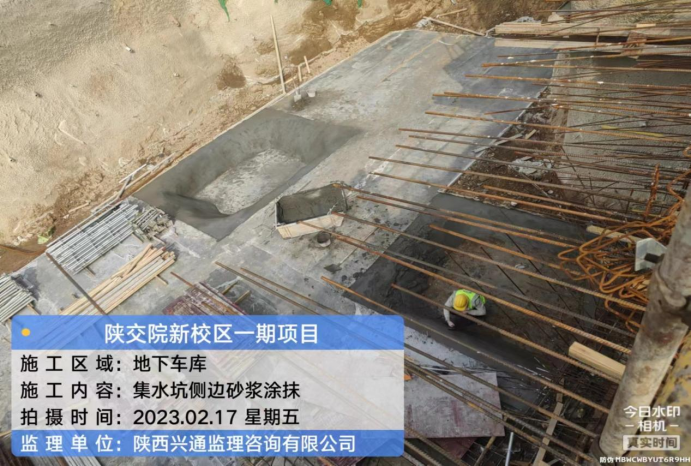

上图为:地下车库西侧盘扣支架搭设、钢筋绑扎,集水坑侧边砂浆涂抹
