根据通远校区一期项目进展,按照计划完成近期相关工程任务。现将本周主要工作完成情况汇报如下:
一、宝鸡建安(一标段)
1.教学实训综合楼(南楼):屋面发泡混凝土浇筑:280m³
,三层、四层造型模板拆除:480m,五层砌砖:100m³,五层构造柱钢筋绑扎:750m,五层构造柱模板支设:300m。

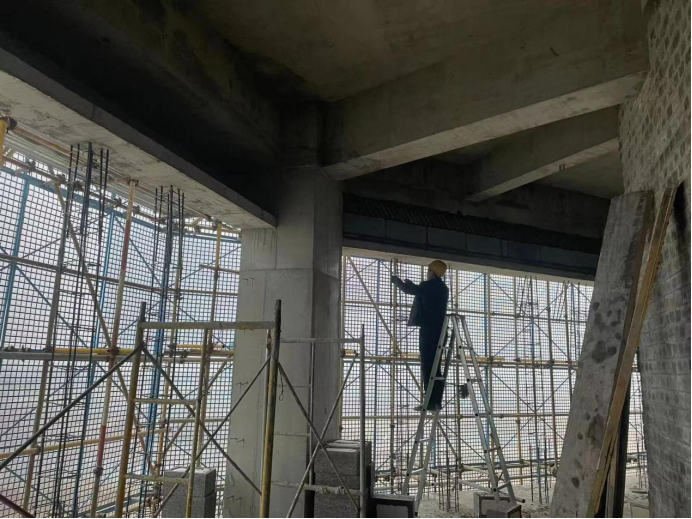

上图为:教学实训综合楼南楼五层造型楼墙体砌筑

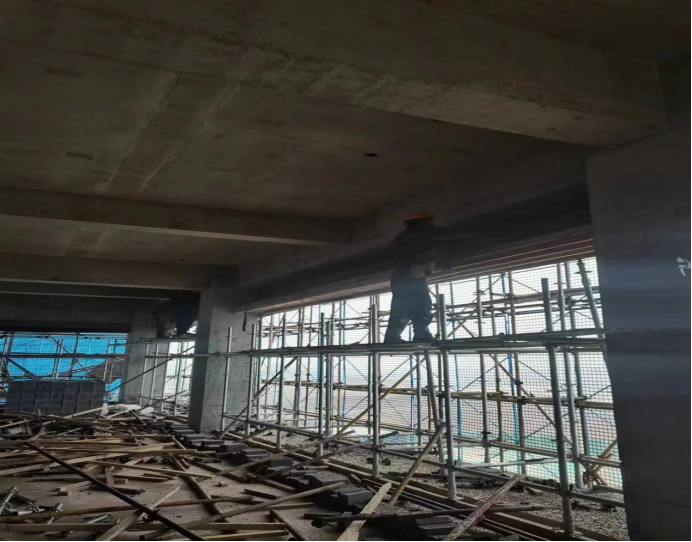

上图为:教学实训综合楼南楼三层、四层造型模板拆除,屋面发泡混凝土浇筑
2.教学实训综合楼(东楼):一层地面土方整平:1600m²,五层造型砌筑:45m³,五层构造柱钢筋绑扎:200m,四层构造柱钢筋绑扎:180m,四层构造柱模板支设:72m。

上图为:教学实训综合楼东楼一层地面土方整平

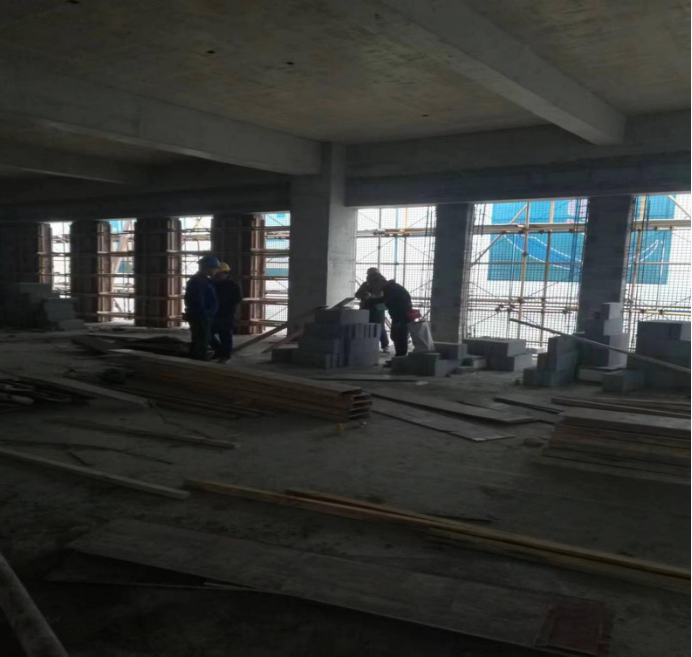

上图为:教学实训综合楼东楼五层构造柱钢筋绑扎,造型砌筑
3.教学实训综合楼(北楼):一层地面土方整平:400m²。五层造型砌筑:45m³,五层构造柱钢筋绑扎:1100m,四层构造柱钢筋绑扎:300m,五层构造柱模板支设:200m。
上图为:教学实训综合楼北楼一层地面土方整平

上图为:教学实训综合楼北楼五层造型砌筑 ,构造柱钢筋绑扎
4.教学实训综合楼(西楼):一层地面土方整平:1800m²,四、五层造型砌筑:45m³,五层构造柱钢筋绑扎:1000m,四层构造柱钢筋绑扎:800m,三层造型砌筑:20m³,屋面发泡混凝土浇筑:120m³,五层构造柱支模:450m。
上图为:教学实训综合楼西楼五层构造柱模板支设

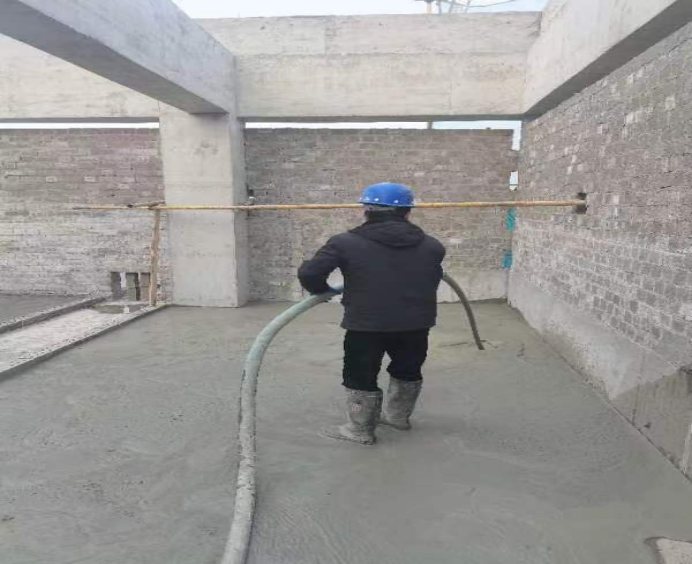

上图为:教学实训综合楼西楼三层造型墙砌筑,屋面发泡混凝土浇筑
二、中铁四局(二标段)
1.学生公寓1号楼:北单元五、六层墙体砌筑,转运砌块;
南单元一层构造柱支模,六层墙体砌筑,清理材料。

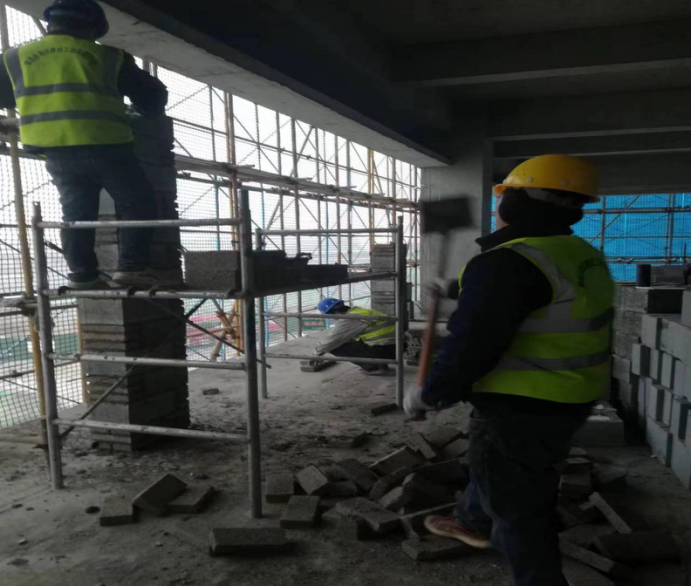

上图为:学生公寓1号楼五层、六层墙体砌筑
2.学生公寓2号楼:二层冲筋、抹灰,水电样板间施工,二层遗留线管敷设,一层扫土清材料,二层后浇带墙体砌筑。
上图为:学生公寓2号楼北单元二层给水管样板间施工、后浇带墙体砌筑
3.学生公寓3号楼:五六层砌筑,屋面排气管布置,二三层构造柱配模,线盒配管安装。

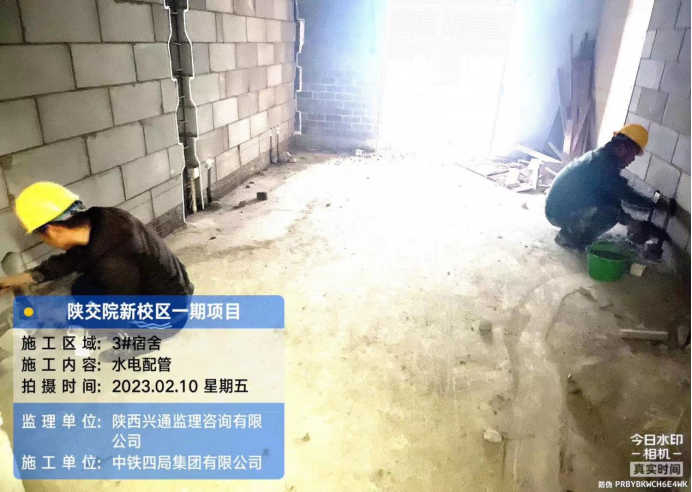

上图为:学生公寓3号楼水电配管、三层构造柱配模
4.锅 炉 房:设备基础拆模,倒运材料。
5.食 堂:二层砌体砌筑,砌体材料倒运。

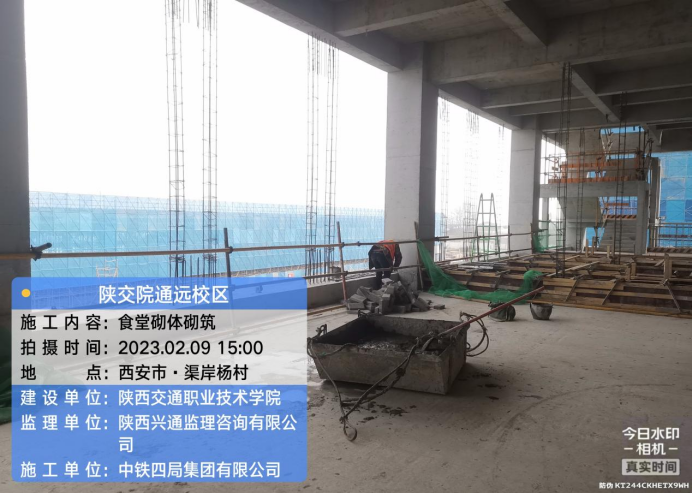

上图为:学生食堂砌体砌筑
6.田径场:场地清表70%。
7.地下车库:北侧防水卷材铺贴、外墙混凝土凿毛、木工拆模;南侧后浇带凿毛、木工拆模、混凝土修补、后浇带凿毛;第三段东侧垫层人工清理、第三段东侧垫层开挖完成。
上图为:地下车库南侧木工拆模
上图为:地下车库北侧外墙防水卷材铺贴
