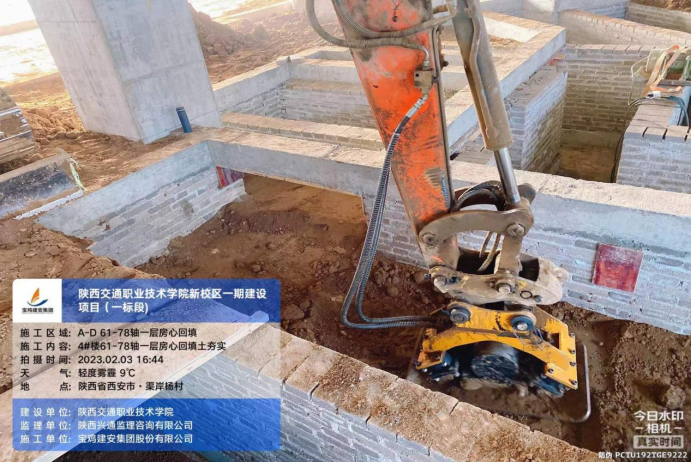

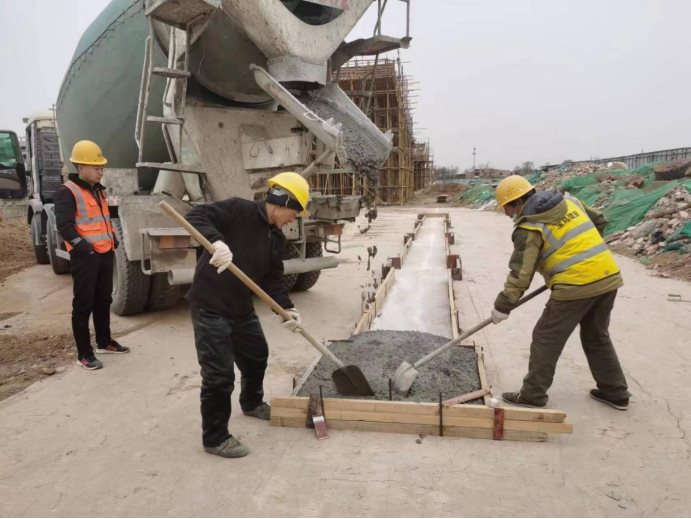

根据通远校区一期项目进展,按照计划完成近期相关工程任务。现将本周主要工作完成情况汇报如下:
一、宝鸡建安(一标段)

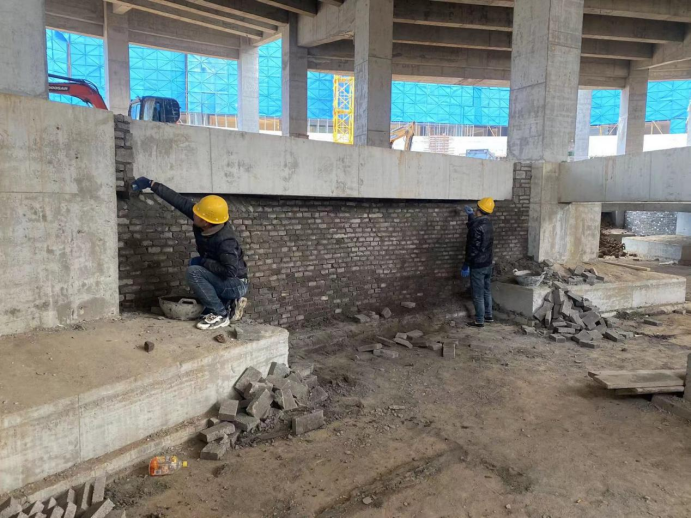

1.教学实训综合楼(南楼):一层回填土:100m³,四层、五层造型模板拆除:260m,五层砌砖:40m³。

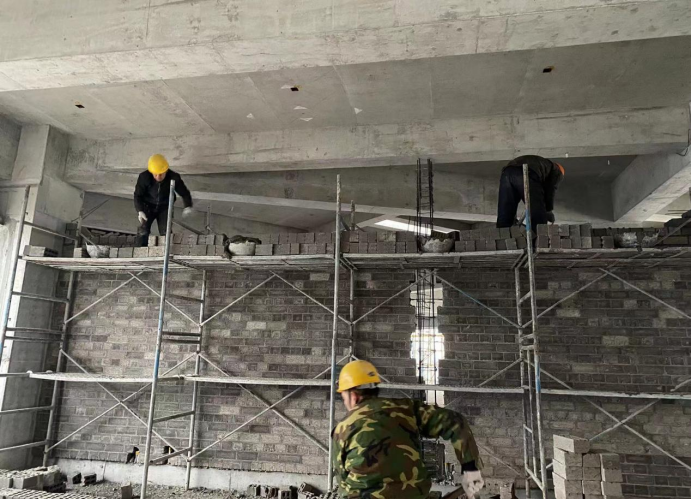

上图为:教学实训综合楼南楼五层砌砖

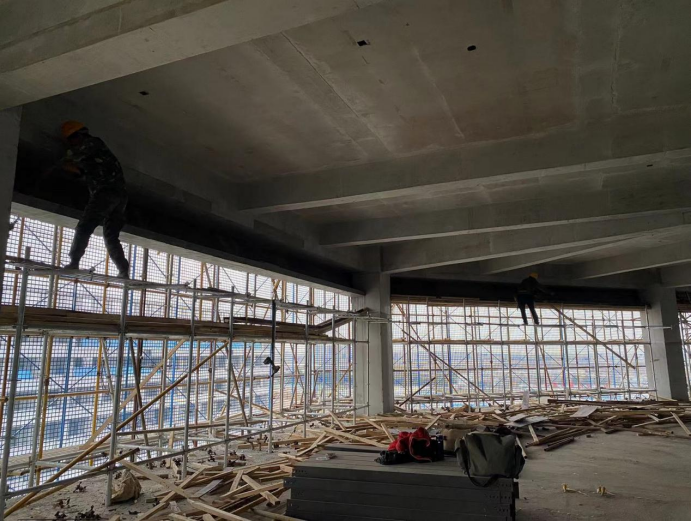

上图为:教学实训综合楼南楼五层造型模板拆除

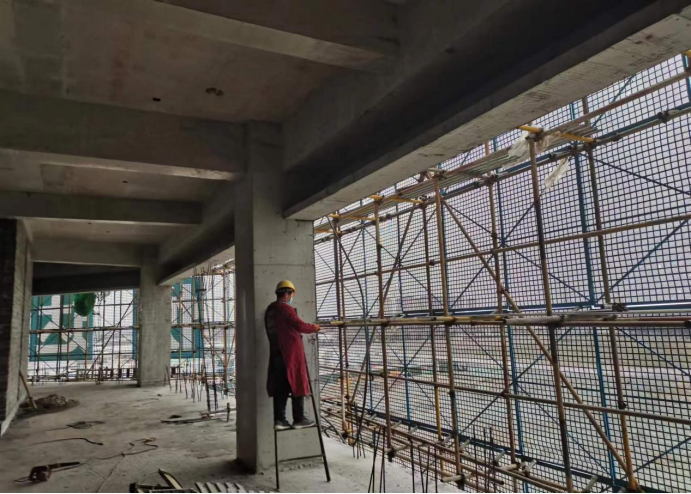

2.教学实训综合楼(东楼):基础墙体砌筑:10m³,三层造型墙体砌筑:45m³,三层造型构造柱钢筋绑扎:1200m。

上图为:教学实训综合楼东楼基础墙体砌筑
上图为:教学实训综合楼东楼三层造型构造柱钢筋绑扎

3.教学实训综合楼(北楼):四层造型构造柱植筋完成50%。,四层、五层造型构造柱钢筋绑扎:400m。

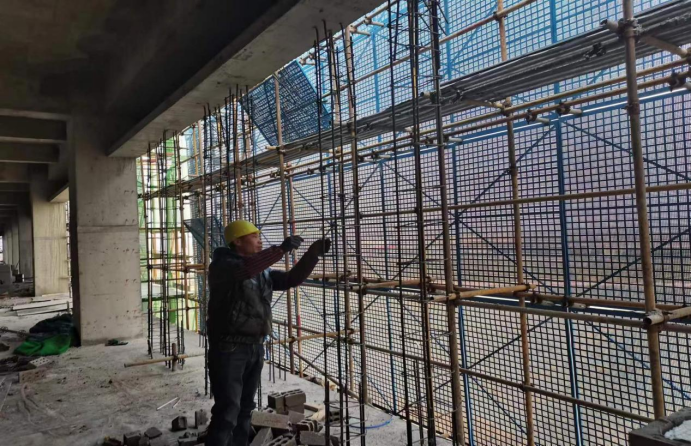

上图为:教学实训综合楼北楼四层、五层构造柱钢筋绑扎,挑檐造型植筋

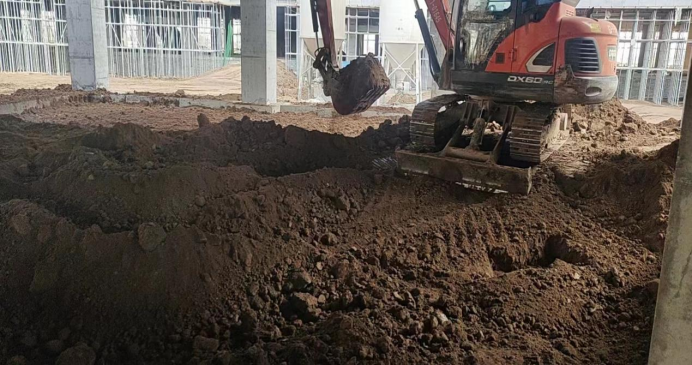

4.教学实训综合楼(西楼):一层回填土:500m³,四层、五层墙体砌筑:70m³,五层构造柱绑扎完成:800m。

上图为:教学实训综合楼西楼一层回填土,五层构造柱绑扎
5.教学实训综合楼报告大厅(B段):报告厅内基础砌筑:280m3,室外素土回填:8400m3

上图为:教学实训综合楼报告大厅室外素土回填,厅内基础墙体砌筑
6.学校西门:西大门围墙基础垫层浇筑:20m,西大门模板拆除:200m2。
上图为:学校西门模板拆除,围墙基础垫层浇筑
二、中铁四局(二标段)
1.学生公寓1号楼:围墙基础垫层浇筑。

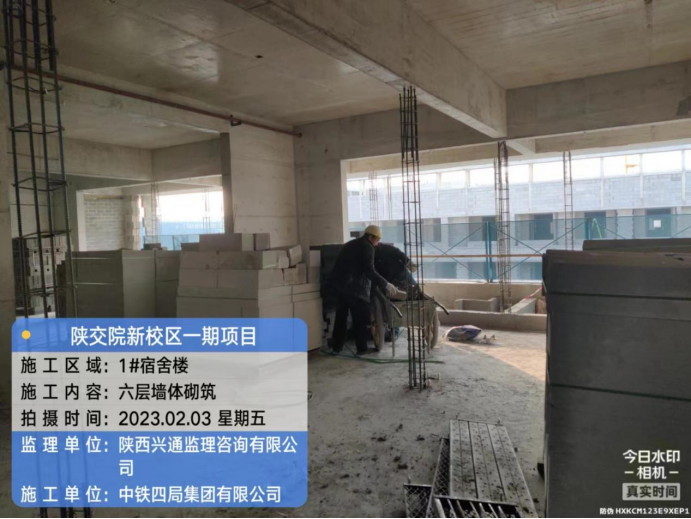

上图为:学生公寓1号楼六层墙体砌筑

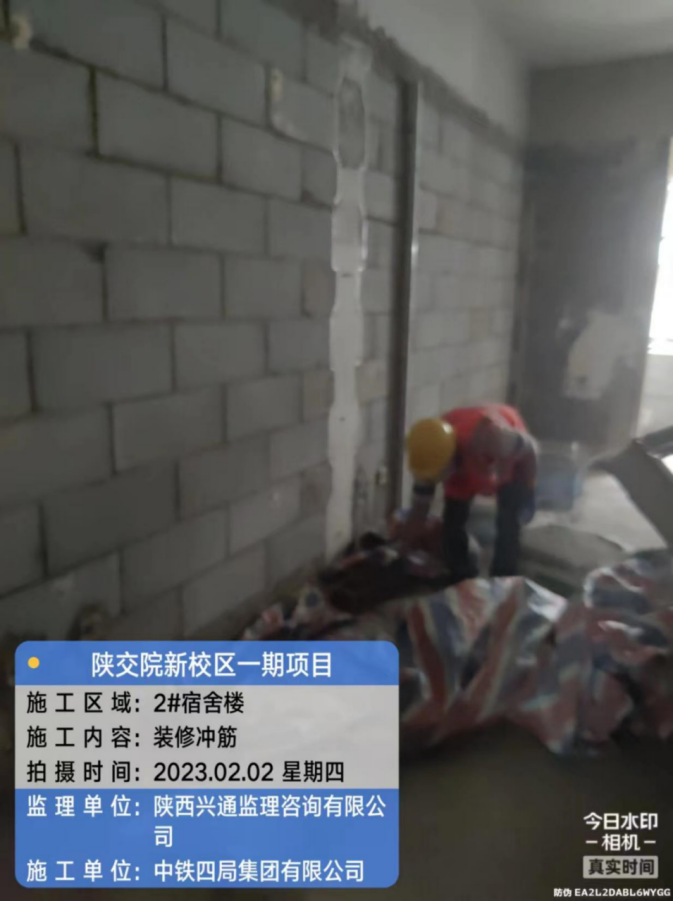

2.学生公寓2号楼:二层冲筋,运抹灰材料,清除构造柱胶条,清理一层土,安六层线管。
上图为:学生公寓2号楼土清理
上图为:学生公寓2号楼装修冲筋

3.学生公寓3号楼:五六层砌筑,北单元地沟回填,三四层后浇带浇筑。
上图为:学生公寓3号楼北单元地沟回填,四层后浇带浇筑
4.锅 炉 房:设备基础混凝土浇筑,材料清理。
上图为:锅炉房材料清理
5.地下车库:南侧外墙防水卷材铺贴、后浇带凿毛,第三段东侧垃圾、材料清理。

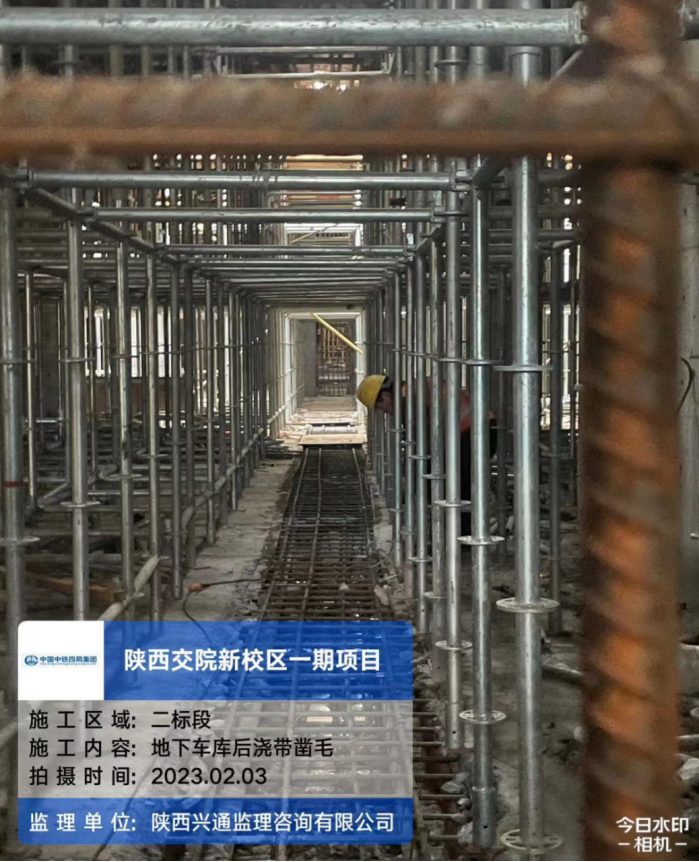

上图为:地下车库后浇带凿毛

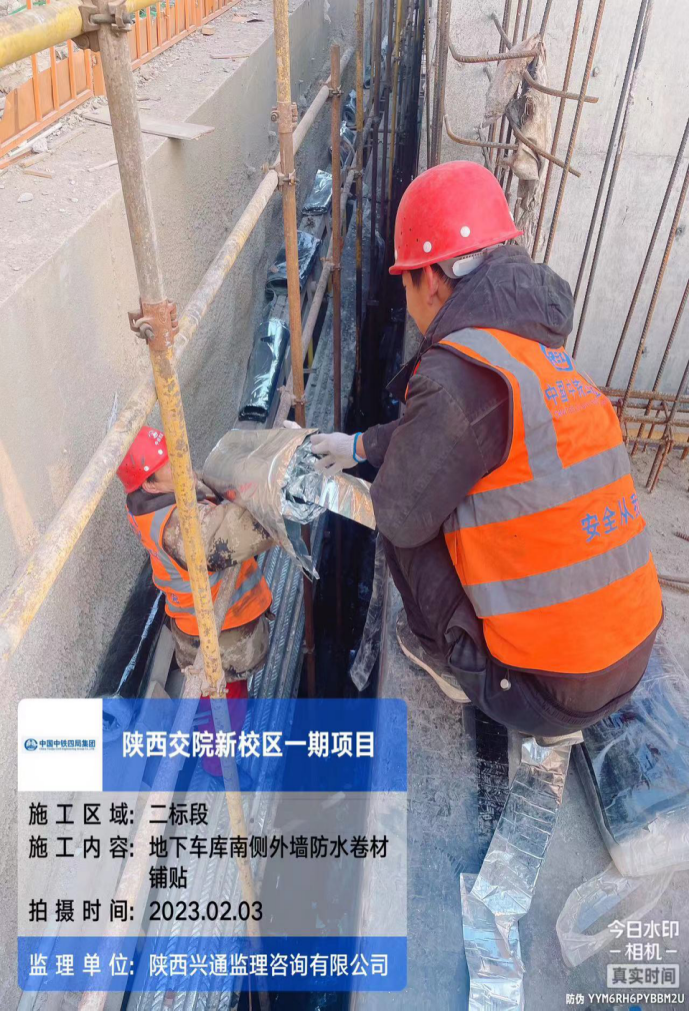

上图为:地下车库南侧外墙防水卷材铺贴
