根据通远校区一期项目进展,按照计划完成近期相关工程任务。现将本周主要工作完成情况汇报如下:
一、宝鸡建安(一标段)
1.教学实训综合楼(南楼):砌砖:207.84方,卫生间止水带模板支设:102m,卫生间止水带混凝土浇筑:6方,构造柱钢筋绑扎:210m。

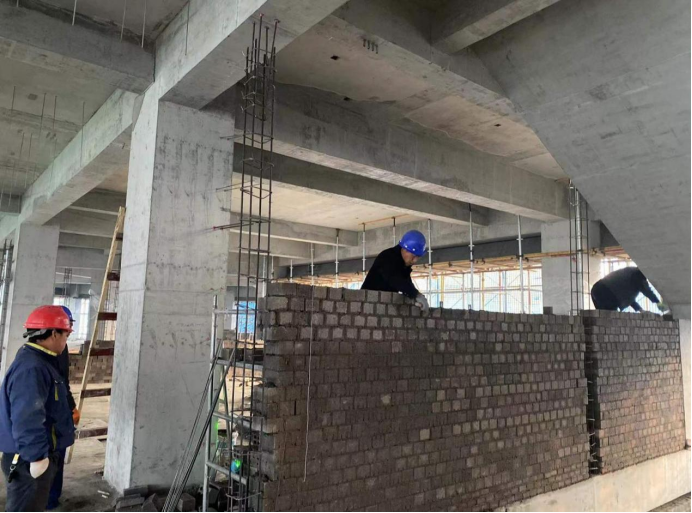

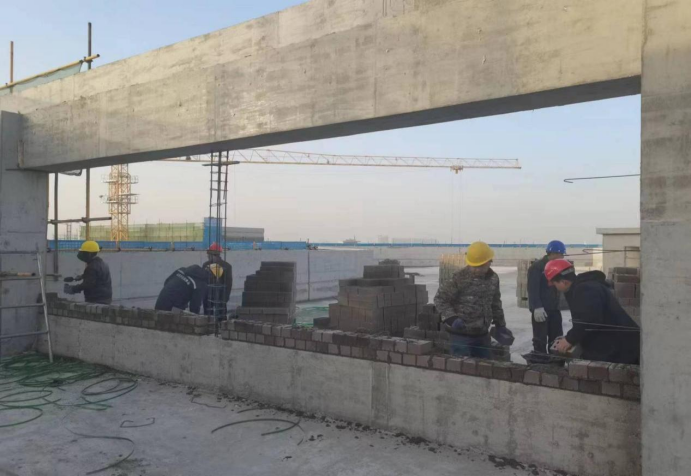

上图为:教学实训综合楼南楼墙体砌砖
2.教学实训综合楼(东楼):砌砖:95方,卫生间反坎支模:240m,构造柱钢筋绑扎:310m,下挂节点拆模:420㎡。

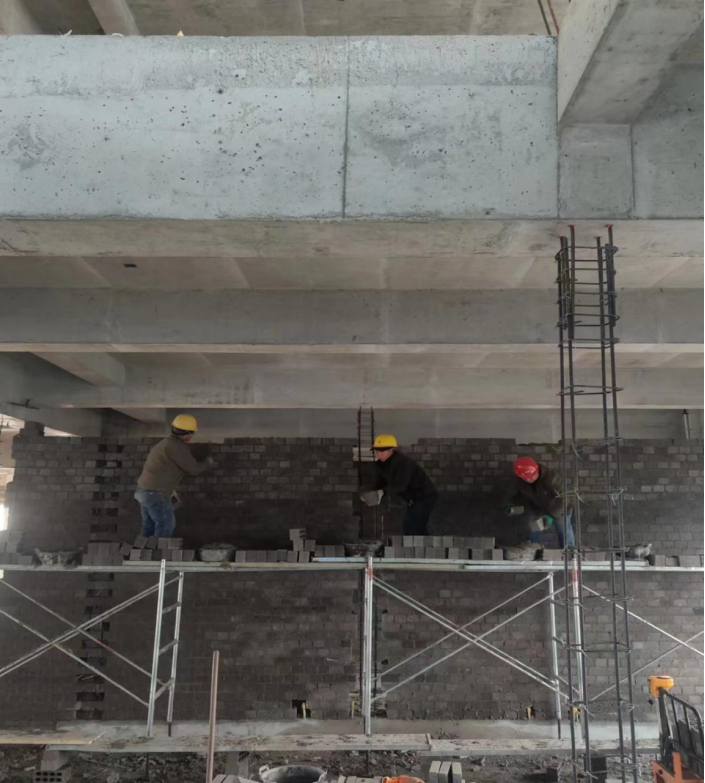

上图为:教学实训综合楼东楼墙体砌砖

上图为:教学实训综合楼东楼卫生间反坎支模,下挂节点拆模
3.教学实训综合楼(北楼):砌砖:150方,地沟砌墙15方,卫生间反坎支模:300m,一层圈梁钢筋绑扎:50m,构造柱钢筋绑扎:400m。

上图为:教学实训综合楼北楼墙体砌砖,,卫生间反坎支模
4.教学实训综合楼(西楼):砌砖:150方,卫生间反坎支模:300m,构造柱钢筋绑扎:300m,下挂节点拆模:400㎡,一层地沟砌墙:60方。

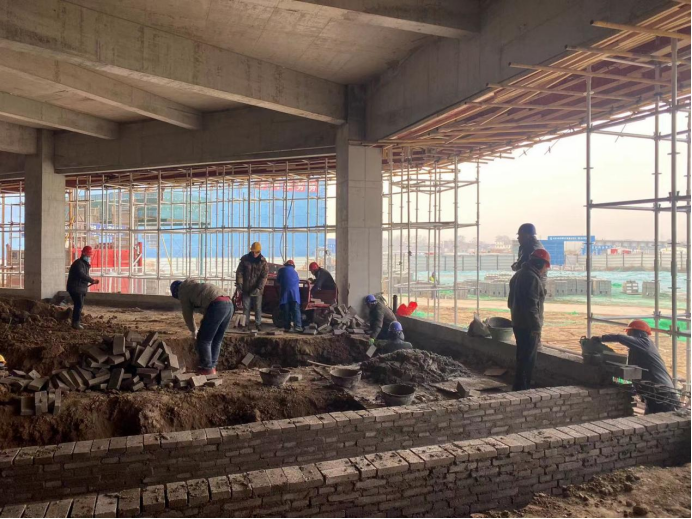

上图为:教学实训综合楼西楼墙体砌砖,卫生间反坎支模
上图为:教学实训综合楼西楼一层地沟砌筑,下挂板模板拆模
二、中铁四局(二标段)
1.学生公寓1号楼:北单元一层后浇带清理,一层强弱电箱安装,二层电缆线开槽,四层墙体砌筑,转运砌块,六层桥架安装,二层构造柱模板配置,五、六层外墙砌筑,屋面外墙砌筑;南单元一层后浇带清理,构造柱模板安装,二层二次配管安装,强弱电箱安装,四、五层墙体砌筑,六层构造柱钢筋绑扎,桥架安装,墙体打磨,屋面墙体砌筑,四、五层外墙砌筑,六层暖气盘管安装。

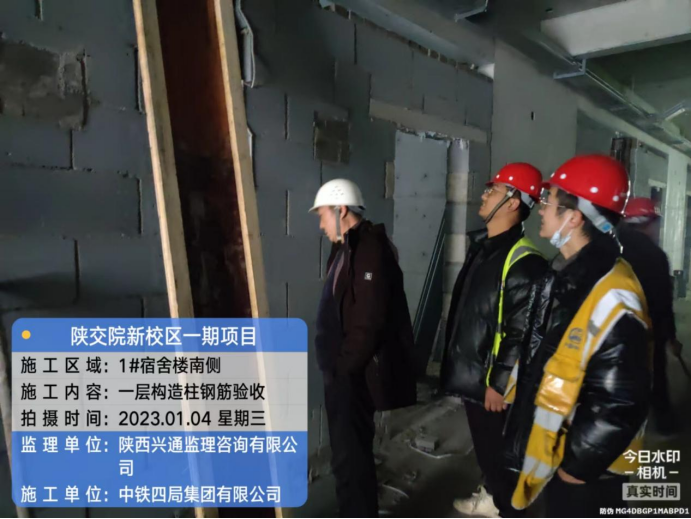

上图为:学生公寓1号楼南段一层构造柱钢筋验收
2.学生公寓2号楼:南单元六层墙体砌筑,运砖,安装强弱电箱,给水立管安装,地沟模板堵头,顶层暖气管道安装,一层给水干管安装,一层地沟盖板钢筋绑扎;北单元装修样板间施工,安装强弱电箱,顶层暖气盘管安装,配管,清理外架材料,清理砌体垃圾。

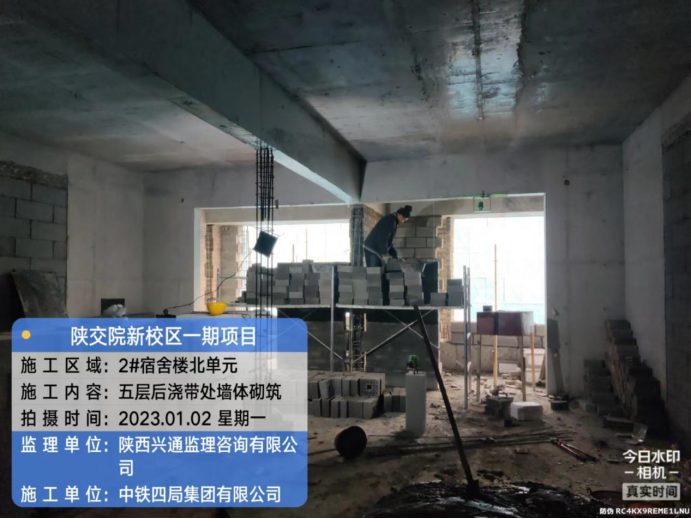

上图为:学生公寓2号楼北段五层后浇带处墙体砌筑
3.学生公寓3号楼:北单元三、四层后塞口砌体砌筑,四、五、六层砌体砌筑,三层后浇带梁底清理,六层材料倒运;南单元一层地沟顶整改及后浇带位置地沟基础墙身绑扎,三、四,五层砌体砌筑,六层砌体材料倒运。

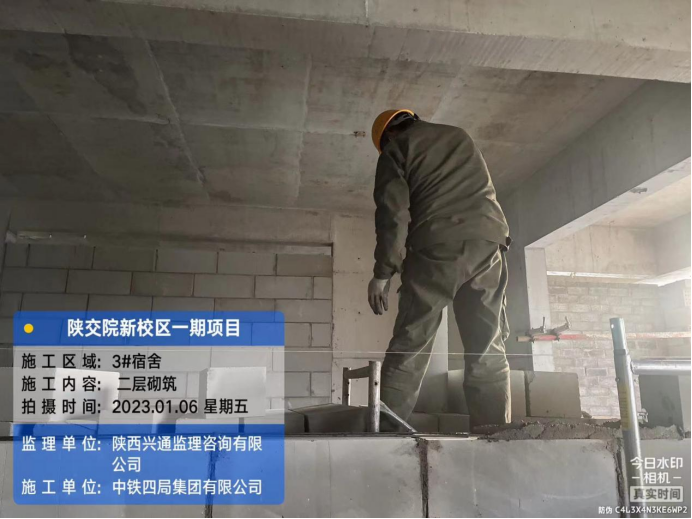

上图为:学生公寓3号楼二层砌筑
4.学生食堂:一层北侧楼梯间砌体砌筑,一层腰梁及构造柱模板安装,二层顶空调基础模板安装,二层反坎模板安装,后浇带材料清理。
5.锅 炉 房:基坑回填20%%,累计完成100%。

6.看 台:钢筋绑扎完成,南侧台板焊接完成,a轴柱支模,悬挑端钢筋焊接,材料转运。

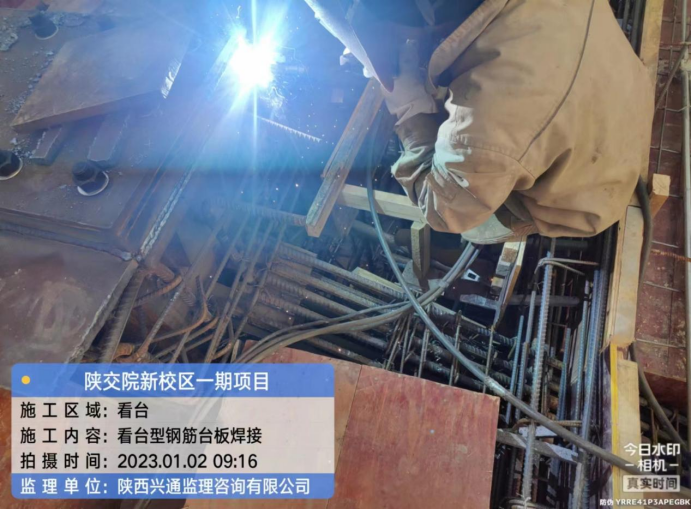

上图为:看台型钢筋台板焊接
6.地下车库:北侧外墙打磨、拉杆眼封堵;南侧整理材料,外墙阴角抹弧,第三段西侧筏板底垃圾清理。
上图为:地下车库第三段西侧合模止水钢板焊接
