2022年12月16日通远校区一期项目工作进展
日期:2022-12-17      作者:      来源:      点击数:

 一、教学实训综合楼、学校西大门

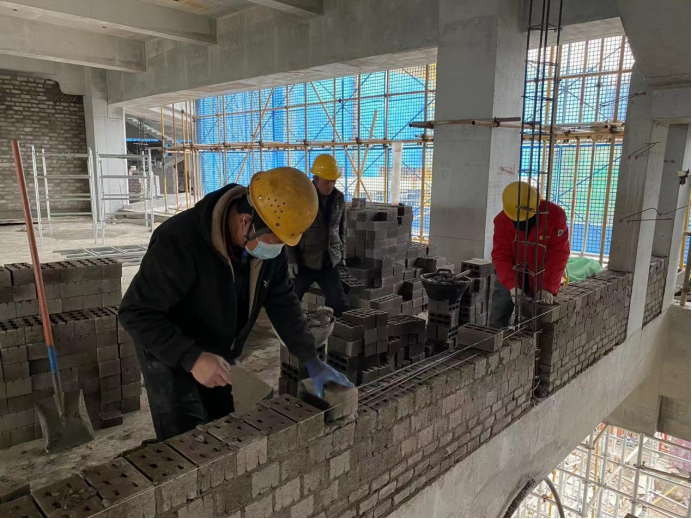

1.南楼:二层墙体砌筑,四层造型盖板搭设。

上图为:教学实训综合楼南楼二层墙体砌筑

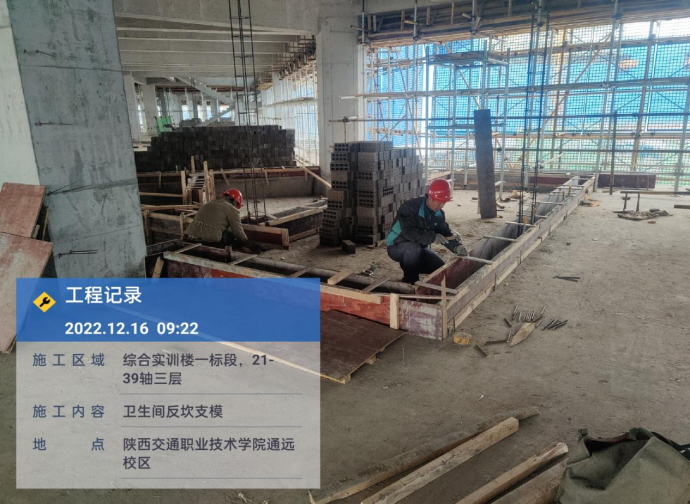

2.东楼:二层墙体砌筑,三层卫生间反坎模板支设,五层造型钢筋绑扎。

上图为:三层卫生间反坎模板支设

3.北楼:卫生间墙体砌筑。

上图为:卫生间墙体砌筑

4.西楼:四层造型模板支设。

上图为:教学实训综合楼西楼四层造型模板支设

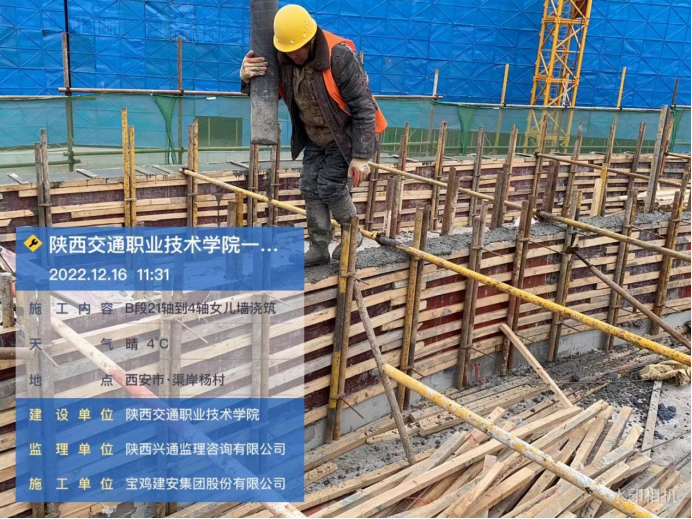

5.报告大厅(B段):4-21轴女儿墙混凝土浇筑。

上图为:报告大厅4-21轴女儿墙混凝土浇筑

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元五,六层墙体砌筑,运砖,清理后浇带,砌筑地沟侧壁,浇筑二层构造柱,屋面找坡;北单元五,六层墙体砌筑,运砖,水电开槽,清理后浇带,安装强弱电箱,地沟安装水暖管。

上图为:学生公寓2号楼南单元三层构造柱钢筋验收

2.1#宿舍楼:北单元一、二层墙体砌筑完成(除后浇带外),三、四层墙体砌筑,转运砌块,屋面墙体植筋;南单元一层墙体砌筑完成(除后浇带外),二、三层墙体砌筑,转运砌块,给水立管安装,三层桥架支架安装,四层止水反坎混凝土浇筑5方,五层墙体植筋打孔,六层及屋面墙体植筋。

上图为:学生公寓1号楼五层造型模板支设

上图为:学生公寓1号楼北单元屋面灰饼找坡,三层墙体砌筑

3.3#宿舍楼:北单元二层砌体砌筑,三层墙体砌筑,一层地沟模板拆除,二后浇带浇筑;南单元二层墙体砌筑,三层墙体砌筑。

4.锅炉房:后浇带拆模,打磨,卡拉杆眼封堵。

5.  台:材料转运,模板铺设80%

6.食堂:二层后浇带及西南角女儿墙浇筑,一层北侧墙体砌筑,南侧反坎模板安装。

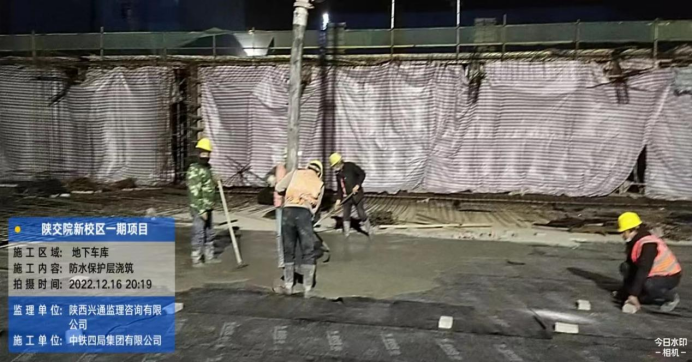

7.地下车库:防水保护层浇筑,南边材料清理,北边材料清理。

上图为:地下车库防水保护层浇筑
