2022年12月5日通远校区一期项目工作进展
日期:2022-12-06      作者:      来源:      点击数:

一、教学实训综合楼

1.南楼:三层造型模板支设,屋面花架梁修补打磨,一层正负零以下墙体砌筑,现场材料清理。

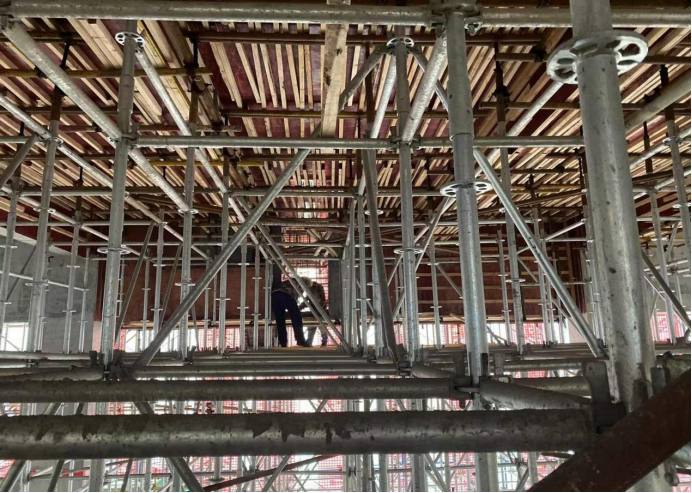

上图为:教学实训综合楼南楼一层正负零以下墙体砌筑,三层造型模板支设

2.北楼:五层材料清理,挑檐模板支设。

上图为:教学实训综合楼北楼五层材料清理,挑檐模板支设

3.西楼:材料整理码放,一层圈梁模板支设,二层卫生间墙体砌筑,三层后浇带清理,四层造型模板支设。

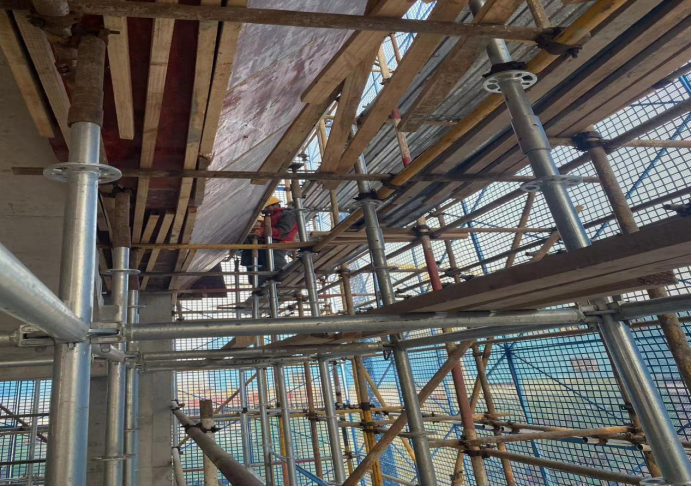

上图为:教学实训综合楼西楼三层后浇带清理,四层造型模板支设

4.东楼:五层材料清理,后浇带清理,屋面材料清理。

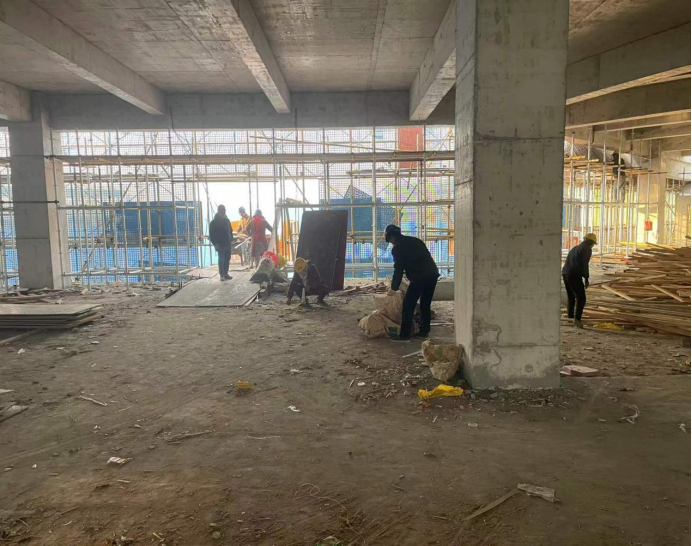

上图为:教学实训综合楼东楼五层材料清理,后浇带清理

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元四,五层墙体砌筑,运砖,支六层挑板模板,地沟清理,清理四层后浇带;北单元三,五层墙体砌筑,运砖,水电线管敷设及开槽,清理四层后浇带,天沟砌筑,绑扎六层挑板钢筋。

上图为:学生公寓2号楼三层墙体砌筑

2.1#宿舍楼:南单元一、二层墙体砌筑,转运砌块,四、五、六层后浇带清理;3层反坎支模;北单元一、二层墙体砌筑,转运砌块,地沟暖通支管安装。三层配构造柱模板,4层反坎支模,五层构造柱植筋。

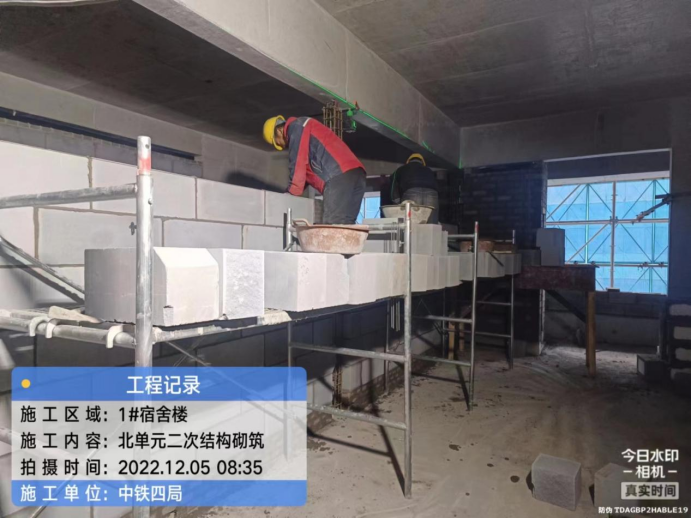

上图为:学生公寓1号楼北单元二次结构砌筑

3.3#宿舍楼:北单元四层楼面植筋,六层拆除模板,地沟墙身及基础模板安装,五层反坎模板安装,四层倒运砌体材料,北侧二层后浇带模板安装;南单元四层植筋,五层反坎模板安装,地沟基础及墙身钢筋绑扎,三层后浇带清理,二层墙体砌筑。

上图为:学生公寓3号楼地沟钢筋绑扎

4. 食  堂:一层西侧植筋,二层材料清理及垃圾清理,墙体打磨,三层拆除模板拆除,二层烟道钢筋绑扎,模板安装。

5.锅炉房:侧墙附防水卷材铺贴。

6.  台:拆模,混凝土清理打扫,内架搭设。

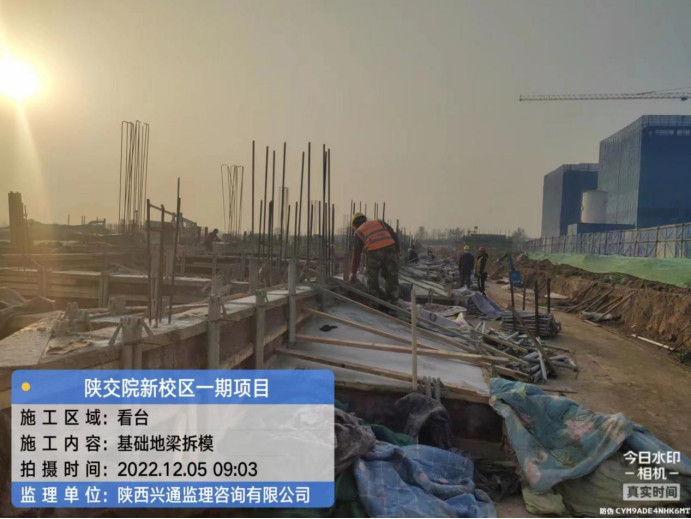

上图为:看台基础地梁拆模

7.地下车库:北侧抗浮铁丝拉设、人防吊钩预埋、拆模;南侧拆模。

上图为:地下车库北侧抗浮铁丝拉设、人防吊钩预埋、拆模;南侧拆模
