2022年11月29日通远校区一期项目工作进展
日期:2022-11-30      作者:      来源:      点击数:

 一、教学实训综合楼

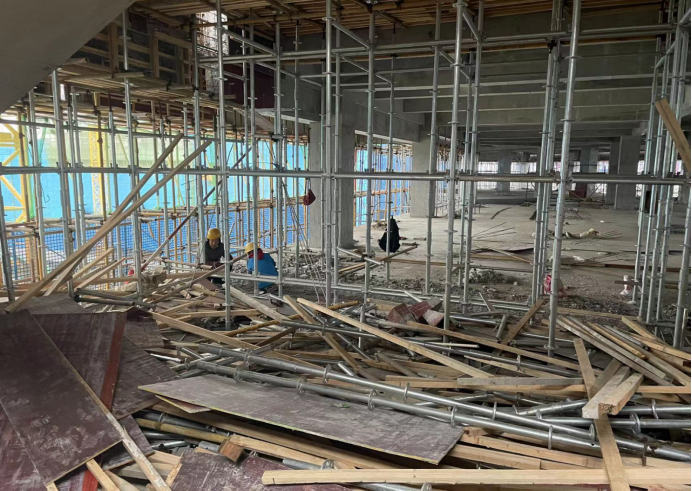

1.B段(报告大厅):4-21轴顶板钢筋绑扎女儿墙模板支设,圆心9.3m处顶板模板铺设。

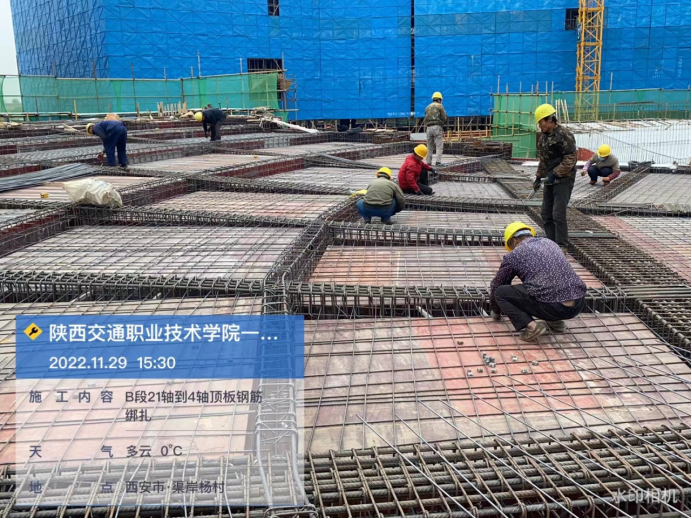

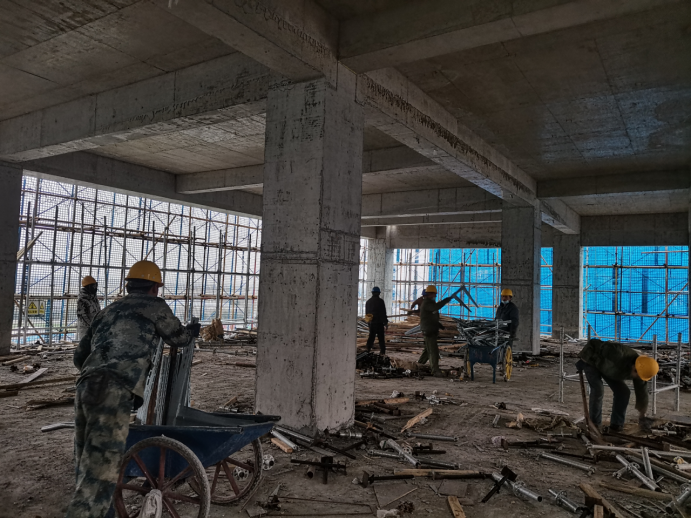

上图为:教学实训综合楼报告大厅4-21轴顶板钢筋绑扎

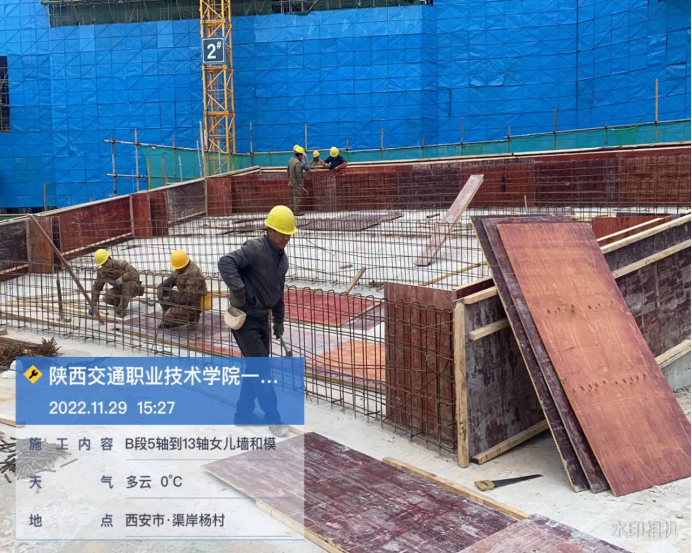

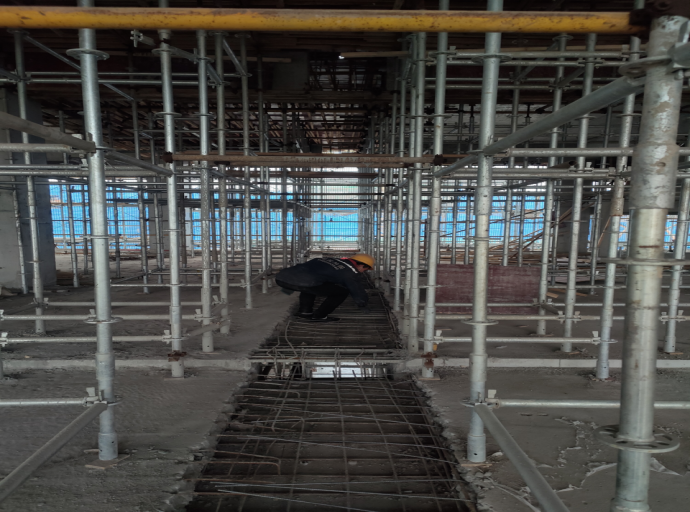

上图为:教学实训综合楼报告大厅女儿墙模板支设、钢筋绑扎

2.南楼:一层地沟回填土夯实,地沟基础开挖,五层材料清理。




上图为:教学实训综合楼南楼一层地沟回填土夯实,地沟基础开挖,五层材料清理

3.东楼:小屋面女儿墙模板支设,女儿墙钢筋绑扎,二层外围窗下墙砌筑,四层后浇带钢筋绑扎。

上图为:教学实训综合楼东楼二层外围窗下墙砌筑,四层后浇带钢筋绑扎

4.北楼:四层外挑檐造型模板支设,小屋面模板拆除,五层顶板模板拆除

上图为:教学实训综合楼北楼四层外挑檐造型模板支设,五层顶板模板拆除

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元墙体砌筑,运砖,清理屋面材料、运砖、三层顶砖斜砌,水电开槽;北单元三、四、五层墙体砌筑,运砖、放线、水电线管敷设,屋面材料清理,构造柱绑扎。

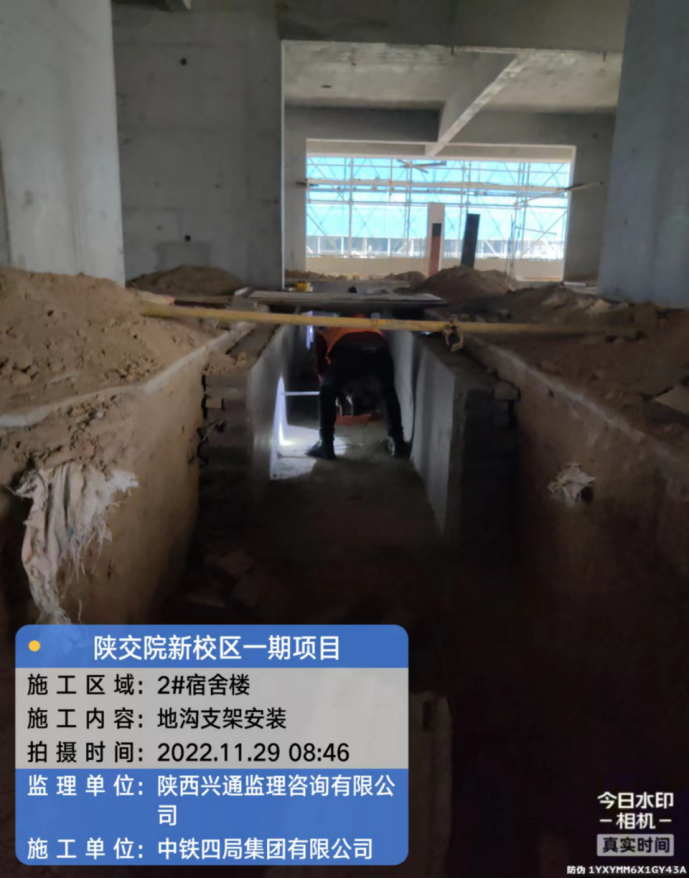

上图为:学生公寓2号地沟支架安装

2.1#宿舍楼:南单元一层墙体砌筑,转运砌块,二层止水反坎混凝土浇筑,四层构造柱钢筋绑扎。六层后浇带清理;北单元一层墙体砌筑,转运砌块,给水管道安装。四层植筋,六层材料清理。

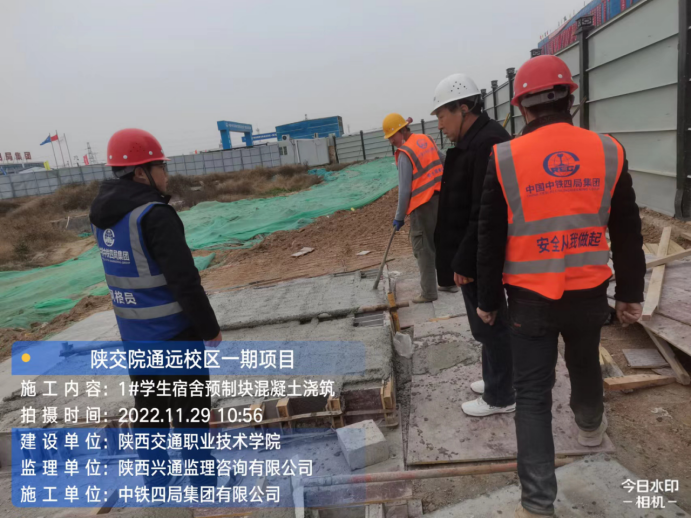

上图为:学生公寓1号楼预制块混凝土浇筑

3.3#宿舍楼:北侧顶板面筋铺设、拉勾绑扎、空心管铺设、拆模,第三段西侧基础钢筋绑扎;南侧顶板空心管抗浮筋焊接、拆模。

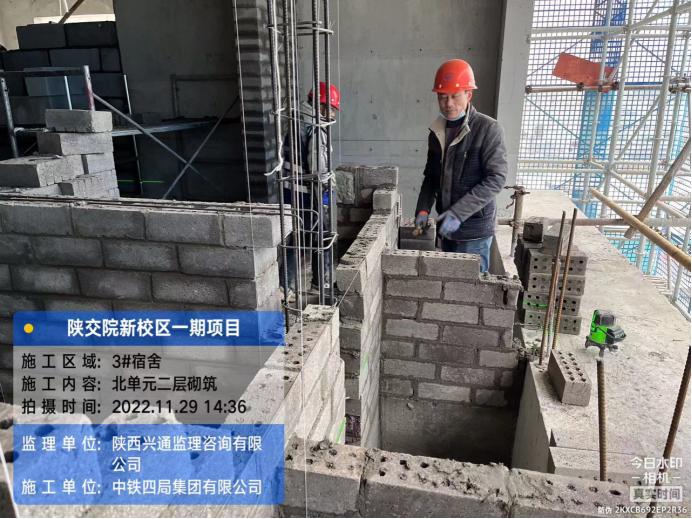

上图为:学生公寓3号楼北段二层砌筑

4.食堂:二层南侧模板拆除,三层拆除模板拆除。三层后浇带整改。

5.锅炉房:后侧墙抗裂砂浆涂抹50%,后浇带清理,材料转运。

6.  台:地梁钢筋绑扎100%,木工合模10%,地脚螺栓预埋40%

上图为:看台地梁基础钢筋绑扎

7.地下车库:北侧顶板面筋铺设、拉勾绑扎、空心管铺设、拆模,第三段西侧基础钢筋绑扎;南侧顶板空心管抗浮筋焊接、拆模。

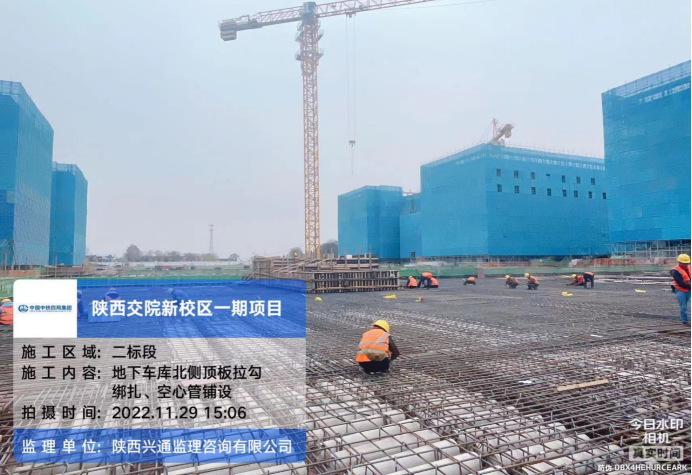

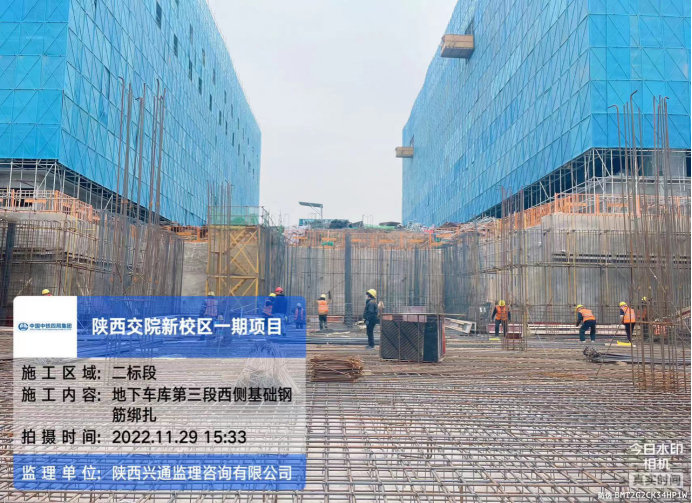

上图为:地下车库北段顶板面筋铺设、拉勾绑扎、空心管铺设,西段基础钢筋绑扎
