2022年11月18日通远校区一期项目工作进展
日期:2022-11-19      作者:      来源:      点击数:

一、教学实训综合楼

1.B段(报告大厅):13-20轴层顶板模板、钢筋验收,4-21轴顶板铺设,柱子模板加固。

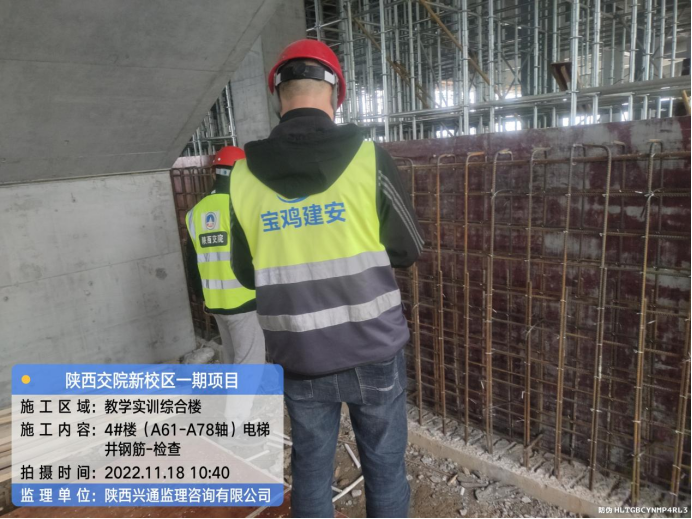

上图为:教学实训综合楼报告大厅顶板模板、钢筋验收

2.东楼:材料整理码放。

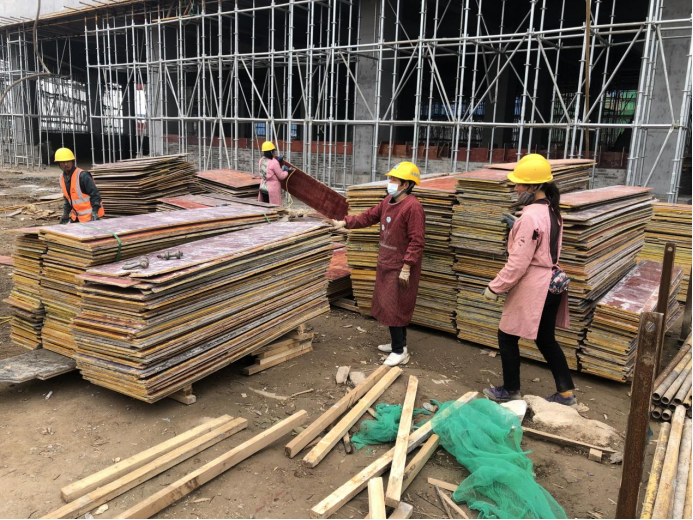

上图为:教学实训综合楼东楼材料整理码放

3.西楼:电梯井钢筋验收,设备基础模板验收。

上图为:教学实训综合楼西楼电梯井钢筋验收,设备基础模板验收

二、学生公寓、食堂、地下车库、看台

1.2#宿舍楼:南单元墙体砌筑,运砖,清理六层材料,拆四层反坎模板,支五层反坎模板,浇筑3层挑板混凝土,浇筑地沟垫层混凝土;

北侧墙体砌筑,运砖,放线,后浇带清理,绑扎四层挑板钢筋;连廊浇筑女儿墙混凝土,拆六层模板。

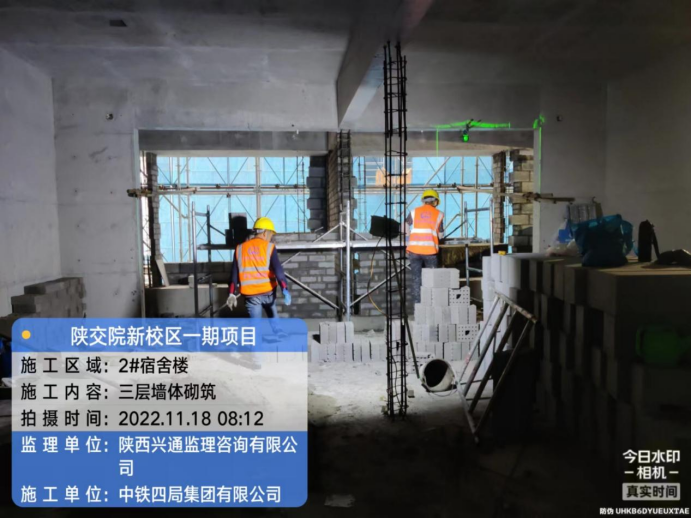

上图为:学生公寓2号楼三层墙体砌筑

2.1#宿舍楼:北单元地沟暖通管道安装;南单元地沟暖通管道定位安装;一层植筋;二次结构北单元一、二层植筋,样板间墙体砌筑,转运砌块。

3.3#宿舍楼:六层连廊女儿墙合模;南测五层拆除模板;地沟钢筋绑扎,一层砌筑;北侧六层炮楼及女儿墙钢筋绑扎,二层样板间砌筑,地沟钢筋绑扎,一层砌筑。

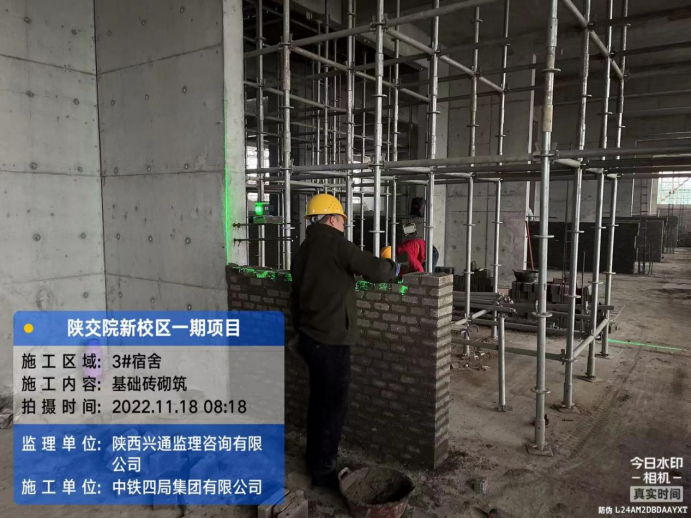

上图为:学生公寓3号楼基础砌筑

4.食堂:西侧二、三层混凝土浇筑,一层材料清理。

5.地下车库:北侧楼梯合模、板底筋铺设;南侧面筋铺设、拉勾绑扎、楼梯合模。

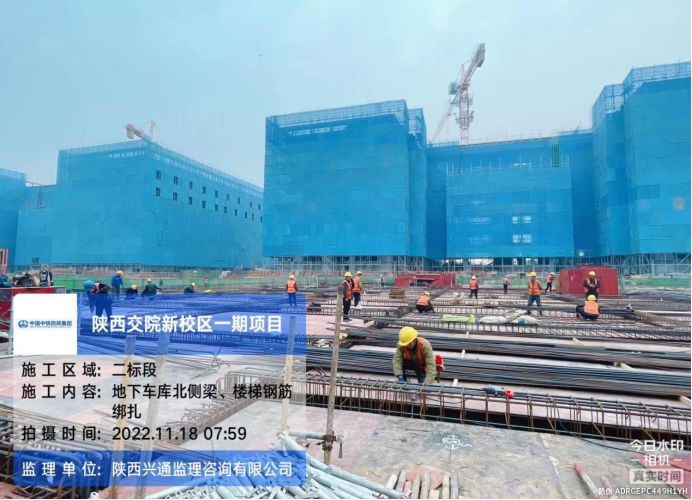

上图为:地下车库北段侧梁钢筋绑扎、南段顶板钢筋绑扎

6.锅炉房:材料转运,楼梯间内外架搭设,侧墙打磨修补,侧墙砂浆抹面。

7.  台:柱墩基础钢筋绑扎80%

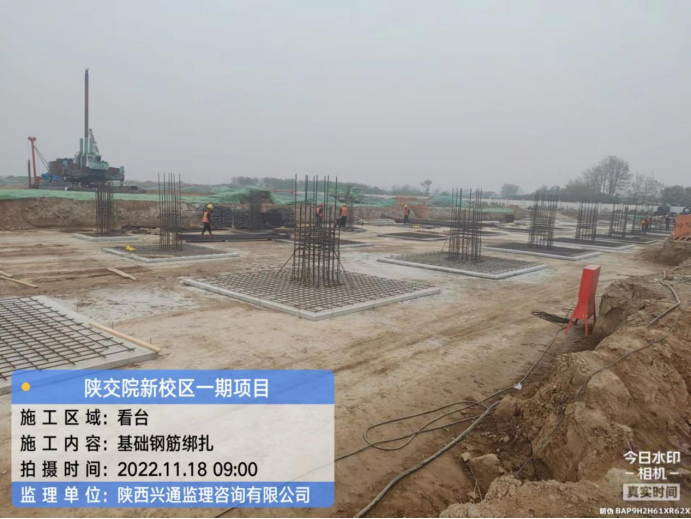

上图为:看台基础钢筋绑扎
