2022年11月8日通远校区一期项目工作进展
日期:2022-11-09      作者:      来源:      点击数:

一、教学实训综合楼

1.B段(报告大厅):5-12轴一层梁、板、柱混凝土浇筑,4-21轴一层满堂架搭设、绑扎框架柱钢筋。

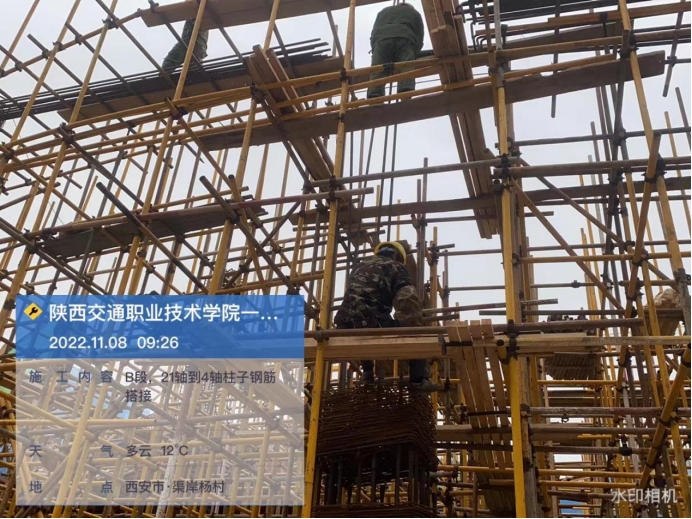

上图为:教学实训综合楼报告大厅柱子钢筋搭接

上图为:教学实训综合楼报告大厅一层满堂架搭设、绑扎框架柱钢筋

2.北楼屋面楼梯间顶板混凝土浇筑,一层强拉筋拉拔试验。

上图为:教学实训综合楼北楼屋面楼梯间顶板混凝土浇筑,一层强拉筋拉拔试验

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:南单元墙体砌筑,运砖,清理五层材料,拆六层模板,四层挑板钢筋绑扎;北单元墙体砌筑,运砖,清理六层材料,地沟放线,修地沟侧壁。

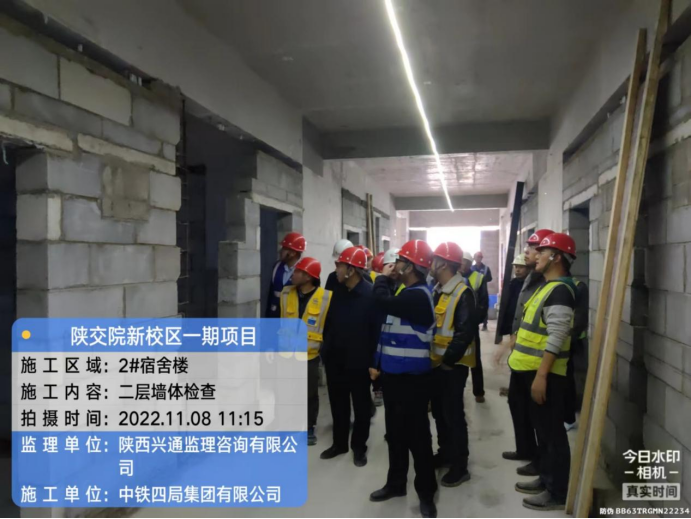

上图为:学生公寓2号楼二层墙体检查

2.1#宿舍楼:北单元屋面楼梯间顶板模板铺设,钢筋绑扎,23层垃圾清理;

南单元屋面花架梁钢筋绑扎,楼梯间顶板模板铺设,4层材料清理。

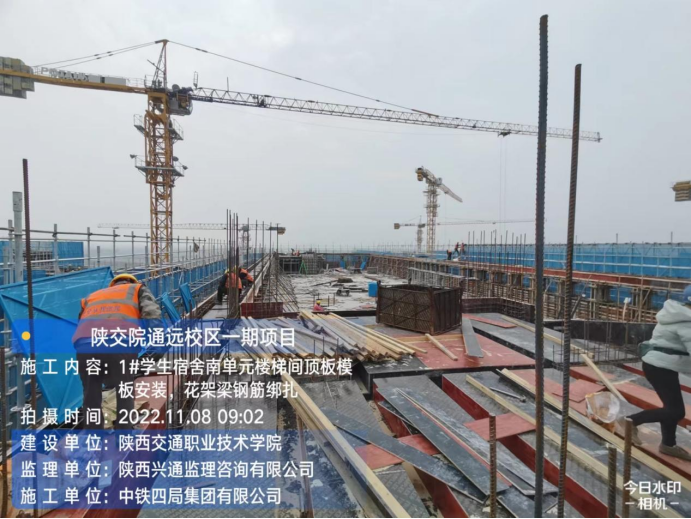

上图为:学生公寓1号楼南段楼梯间顶板模板安装,花絮梁钢筋绑扎

3.3#宿舍楼:南侧一层砌筑基础层砌体砌筑,六层炮楼模板安装;连廊梁钢筋绑扎;北侧炮楼模板安装,一层砌体材料倒运。

4.食堂:炮楼梁钢筋绑扎,二三层女儿墙模板安装,二层东侧女儿墙混凝土浇筑

5.地下车库:北侧顶板、梁合模、顶板拉勾绑扎、防水卷材接茬保护;南侧顶板底板、梁合模、梁钢筋绑扎、顶板面筋绑扎、顶板拉勾绑扎。

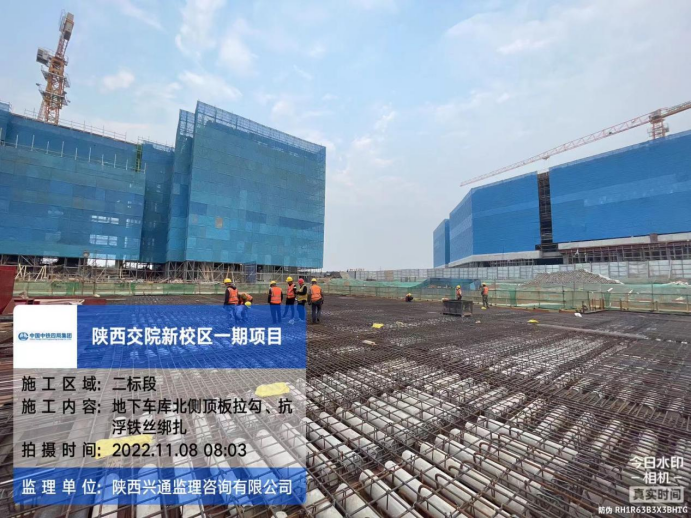

上图为:地下车库北段顶板拉勾、抗浮丝绑扎

6.锅炉房:顶板钢筋绑扎完成95%

上图为:锅炉房顶板钢筋绑扎
