2022年11月3日通远校区一期项目工作进展
日期:2022-11-04      作者:      来源:      点击数:

一、教学实训综合楼

1.南楼:二层外架钢板网安装,二层后浇带清理,屋面楼梯间顶板铺设,观测墩承台钢筋绑扎。

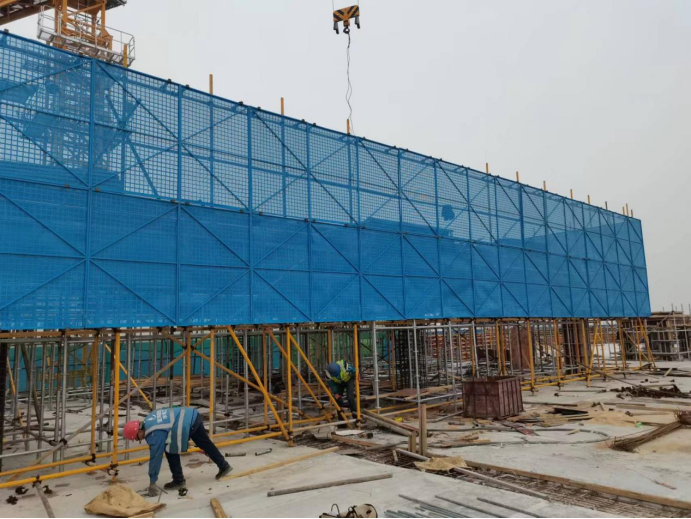

上图为:教学实训综合楼南楼屋面楼梯间满堂架搭设

2.东楼二层后浇带钢筋模板验收,混凝土浇筑。

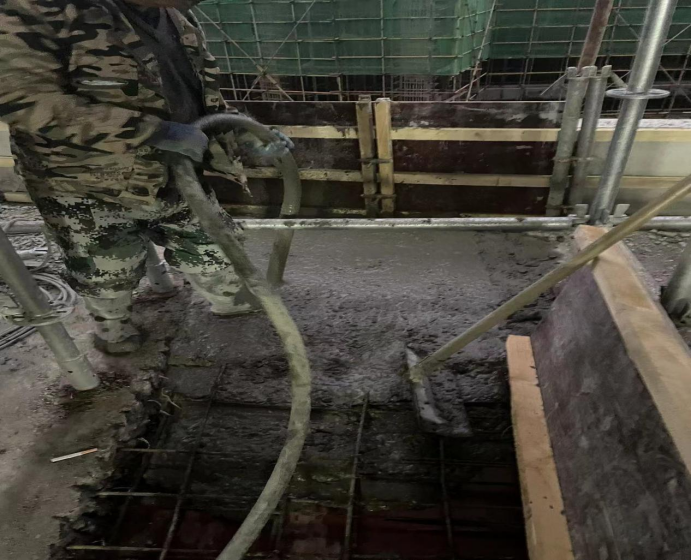

上图为:教学实训综合楼东楼二层后浇带浇筑

3.北楼:屋面楼梯间框架柱模板加固,楼梯间框架柱模板加固,楼梯间钢筋、模板验收。

上图为:教学实训综合楼北楼楼梯间框架柱模板加固

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:南单元墙体砌筑,运砖,清理五层材料,地沟反挖,浇筑女儿墙及小屋面混凝土;北单元墙体砌筑,运砖,清理六层材料。

上图为:学生公寓2号楼小屋面及女儿墙混凝土浇筑

2.1#宿舍楼:北单元屋面女儿墙模板安装;连廊六层顶板钢筋绑扎,混凝土浇筑78方;南单元屋面女儿墙模板安装,楼梯间墙柱钢筋绑扎。

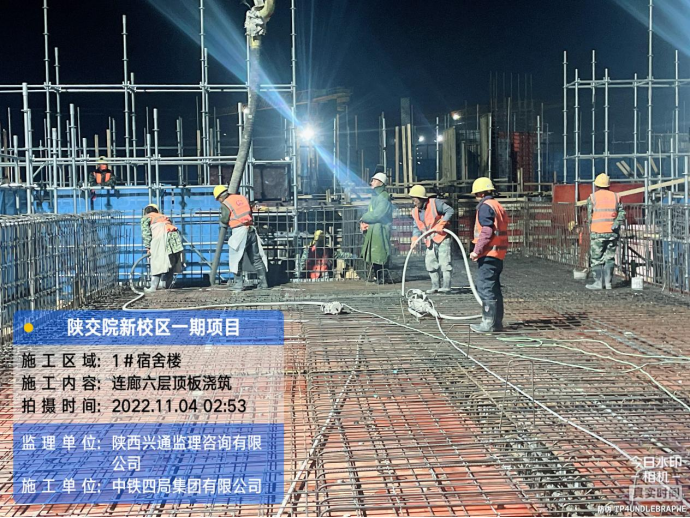

上图为:学生公寓1号楼连廊六层梁板混凝土浇筑

3.3#宿舍楼:廊四层顶板钢筋绑扎验收与浇筑;南北侧模板拆除垃圾清理。

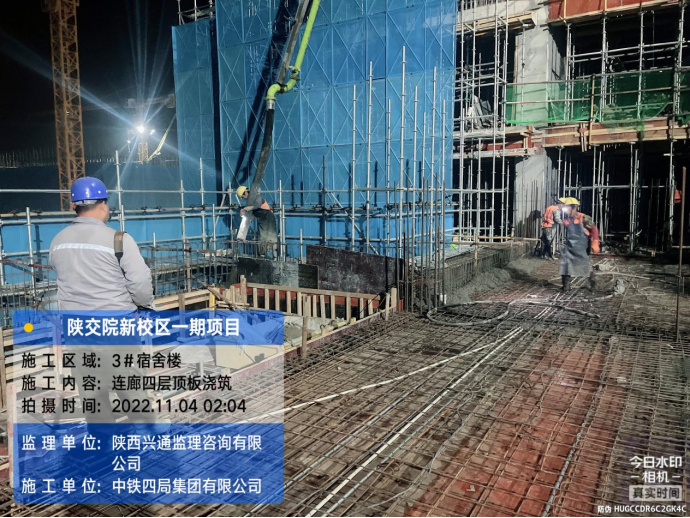

上图为:学生公寓3号楼连廊四层混凝土浇筑

4.食堂:女儿墙钢筋绑扎与验收,模板拆除。

5.地下车库:北侧导墙合模、浇筑混凝土、墙柱钢筋绑扎、人防门安装,空心管铺设;南侧顶板底板、梁合模,空心管抗浮筋焊接、梁钢筋绑扎、盘扣支架搭设。

上图为:地下车库南段梁钢筋绑扎、顶板合模,空心管加固

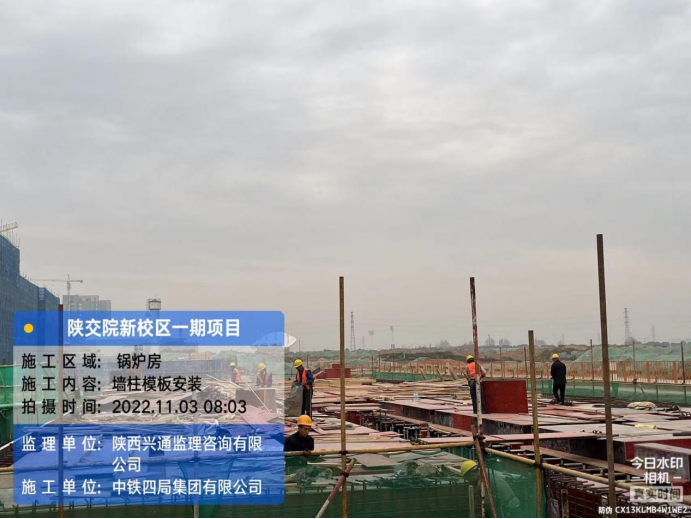

6.锅炉房:墙柱合模完成70%

上图为:锅炉房模板
