2022年10月28日通远校区一期项目工作进展
日期:2022-10-29      作者:      来源:      点击数:

一、教学实训综合楼

1.南楼:1-9轴五层顶梁钢筋绑扎,10-18轴五层顶板混凝土浇筑。

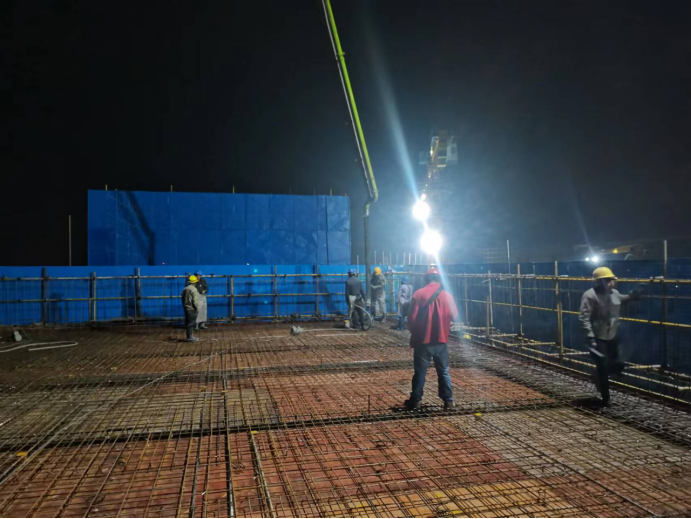

上图为:教学实训综合楼南楼五层顶板混凝土浇筑

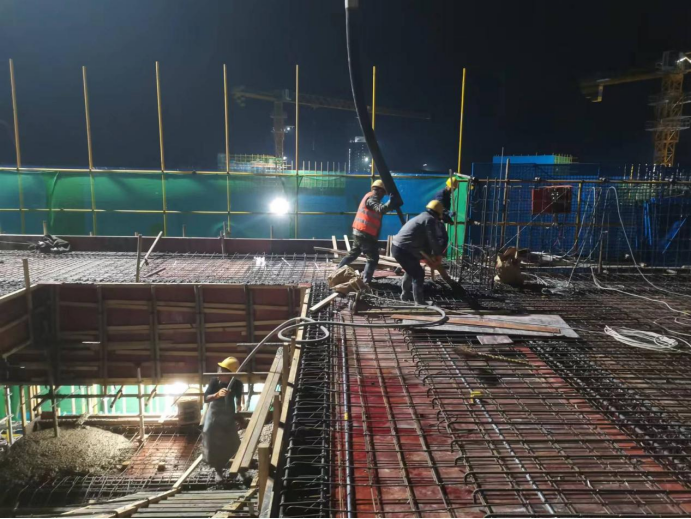

2.北楼:42-50轴五层顶板混凝土浇筑。

上图为:教学实训综合楼北楼五层顶板混凝土浇筑

3.西楼:大台阶梁钢筋验收,60-69轴五层顶板钢筋绑扎,柱子模板验收,混凝土浇筑,70-79轴五层顶梁钢筋绑扎。

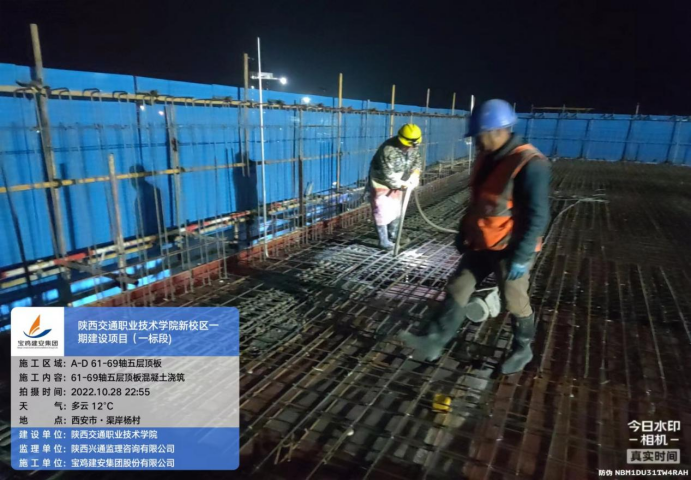

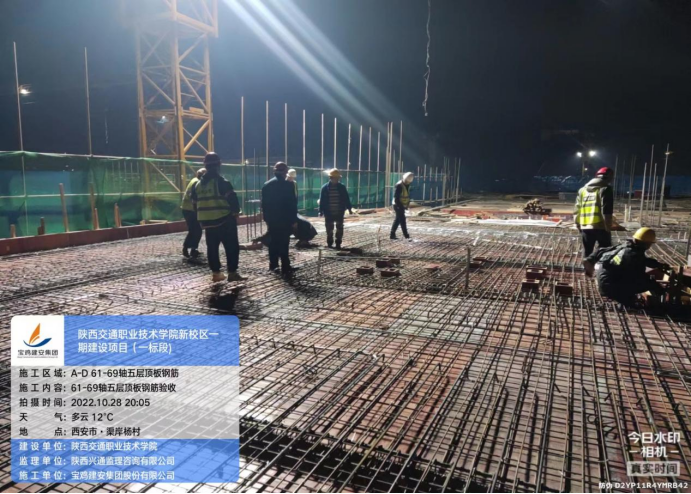

上图为:教学实训综合楼西楼五层顶板钢筋绑扎验收,混凝土浇筑

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:南单元小屋面模板支设,女儿墙挑板钢筋绑扎,墙体砌筑,反坎模板支设,清理材料;北单元拆女儿墙模板,清理材料,地沟钢筋绑扎,地沟侧壁修整,墙体砌筑。

2.1#宿舍楼:北单元六层顶板钢筋绑扎,水电预埋安装,墙柱、梁板混凝土浇筑;南单元六层顶板模板铺设,梁钢筋绑扎;连廊五层混凝土浇筑。

上图为:学生公寓1号楼连廊五层墙柱、梁板混凝土浇筑

上图为:学生公寓1号楼北段六层墙柱、梁板混凝土浇筑

3.3#宿舍楼:北侧六层顶板安装及梁钢筋绑扎;南侧六层剪力墙钢筋绑扎验收与模板安装。

4.食堂:北侧二层顶梁钢筋绑扎与验收;南侧三层柱钢筋绑扎与验收,顶板安装。

5.地下车库:北侧墙柱、梁钢筋绑扎、顶板合模、空心管铺设;南侧墙柱钢筋绑扎、盘扣支架搭设、顶板合模。

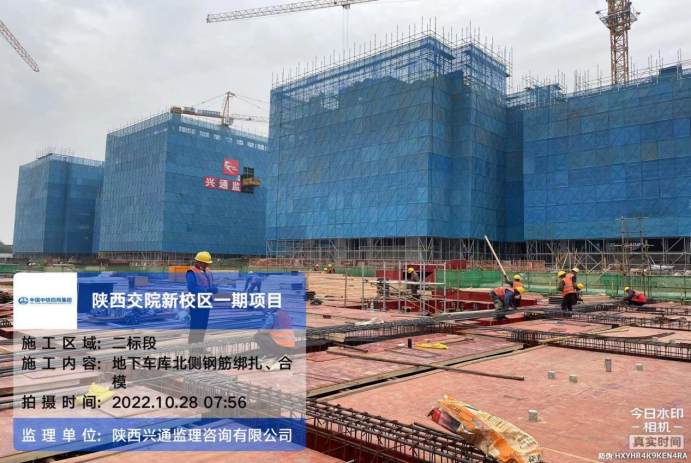

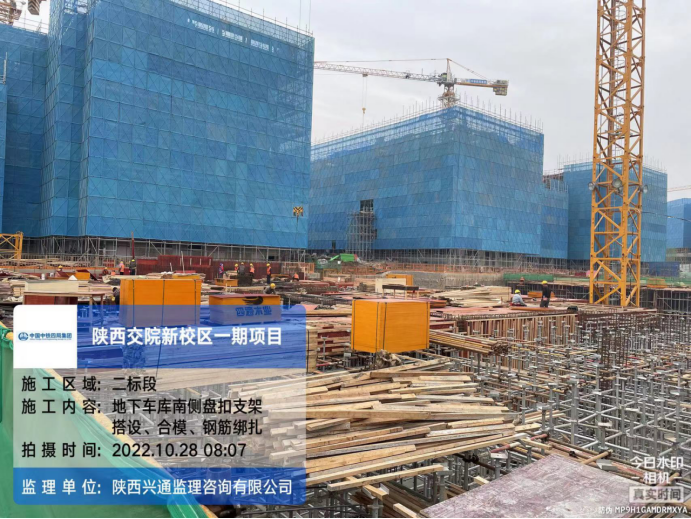

上图为:地下车库南段、北段侧盘和支架塔设、合模、钢筋绑扎北段空心管铺设

6. 锅炉房:墙柱钢筋绑扎完成100%,模板支护完成60%

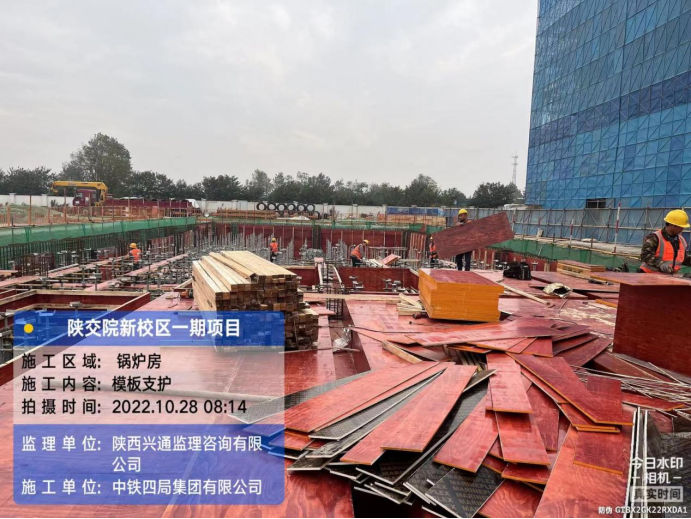

上图为:锅炉房模板支设
