2022年10月21日通远校区一期项目工作进展
日期:2022-10-22      作者:      来源:      点击数:

一、教学实训综合楼

1.南楼:1-9轴四层梁钢筋绑扎,10-18轴五层柱子钢筋验收。

上图为:教学实训综合楼南楼四层梁钢筋绑扎

2. 东楼21-28轴五层顶板混凝土浇筑,29-39轴五层柱子钢筋验收。

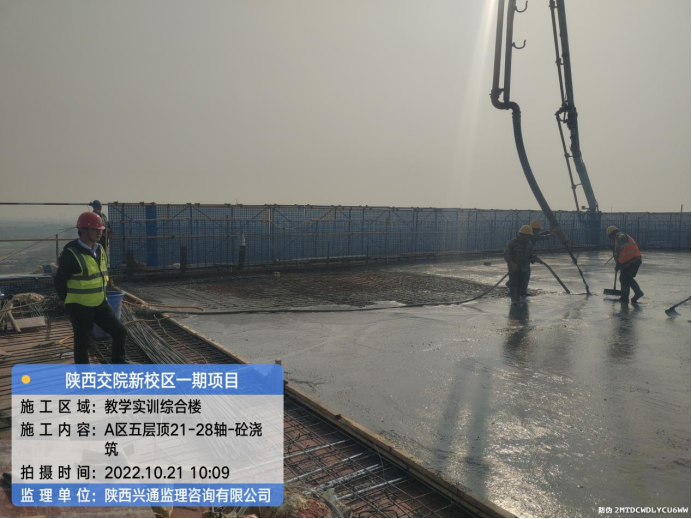

上图为:教学实训综合楼东楼五层顶板混凝土浇筑

3.北楼:42-51轴五层顶底板铺设51-59轴五层板钢筋绑扎、设备基础支模。

上图为:教学实训综合楼北楼五层板钢筋绑扎、设备基础支模。

4.西楼:大台阶模板铺设,60-69轴五层柱子钢筋绑扎、四层顶板混凝土浇筑,70-79轴层顶梁钢筋绑扎。

上图为:教学实训综合楼西楼四层顶板混凝土浇筑

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:南单元清理材料,小屋面模板支设;北单元支五层挑板模板,二层支反坎模板,植筋,养护女儿墙,拆女儿墙模板。

上图为:学生公寓2号楼一层地沟反挖

2.1#宿舍楼:北单元五层混凝土浇筑,顶板梁钢筋绑扎,水电线管预埋安装,混凝土浇筑;南单元五层墙柱钢筋绑扎,模板安装及内架搭设;连廊四层顶板梁、板钢筋绑扎。

上图为:学生公寓1号楼北段五层墙柱、梁板混凝土浇筑

3.3#宿舍楼:南侧四层顶梁板墙柱浇筑完成,五层剪力墙钢筋验收,内架搭设;北侧五层顶板安装,五层剪力墙钢筋绑扎验收与模板安装,连廊三层顶梁钢筋绑扎。

上图为:学生公寓3号楼南段五层墙柱顶板混凝土浇筑

4.食堂:南侧二层顶板安装,梁钢筋绑扎,二层柱模板安装;北侧二层柱钢筋绑扎及内架搭设。

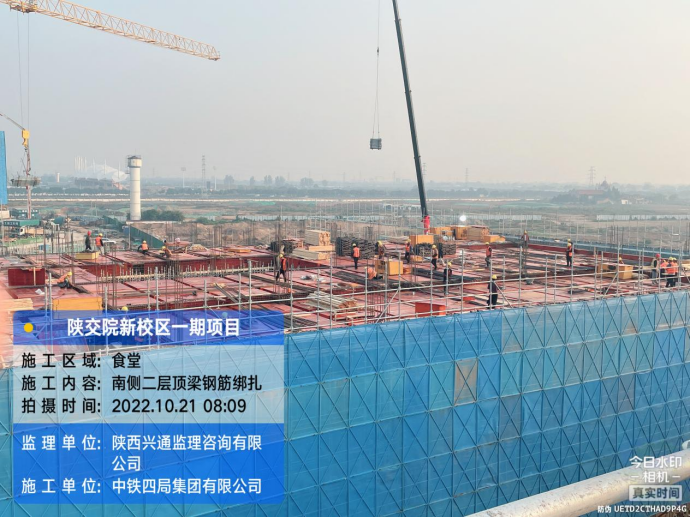

上图为:学生食堂南段二层顶梁钢筋绑扎

5.地下车库:南侧顶板底筋铺设、墙柱钢筋绑扎;北侧墙柱钢筋绑扎、盘扣支架搭设、空心板梁钢筋拆除。

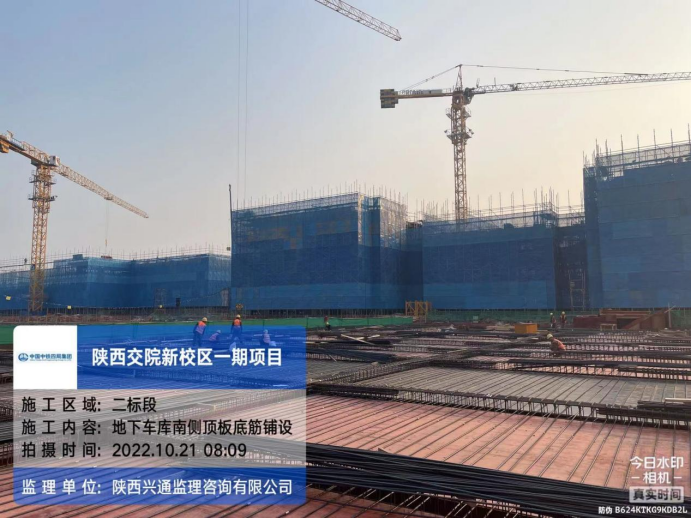

上图为:地下车库南侧顶板底筋铺设

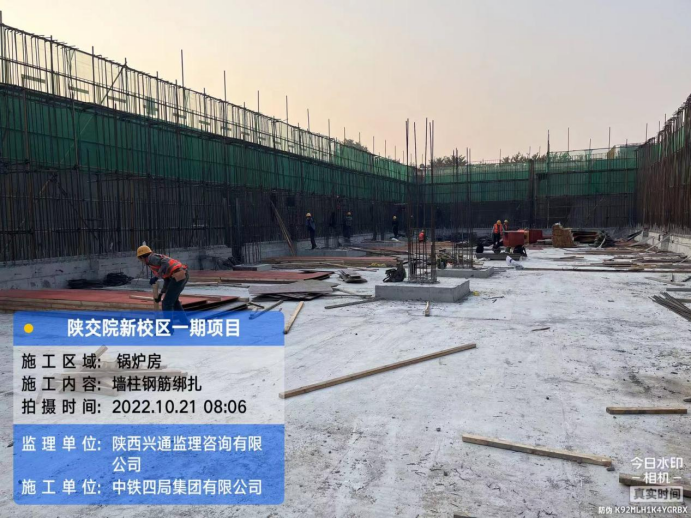

6. 锅炉房:墙柱钢筋绑扎30%,基础放线,模板配置。

上图为:锅炉房墙柱钢筋绑扎
