2022年10月7日通远校​区一期项目工作进展
日期:2022-10-08      作者:      来源:      点击数:

一、教学实训综合楼

1、南楼:1-9轴二层梁钢筋绑扎;二层梁钢筋绑扎;南楼10-18轴三层满堂架搭设。

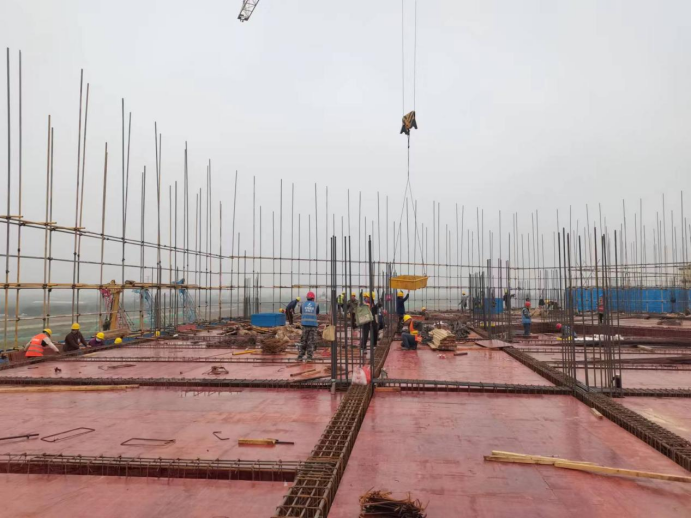

上图为:南楼1-9轴二层梁钢筋绑扎

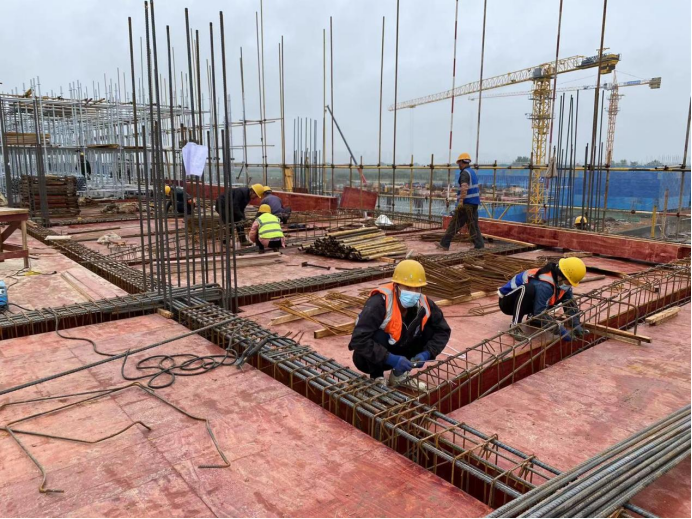

上图为:南楼1-9轴二层梁钢筋绑扎

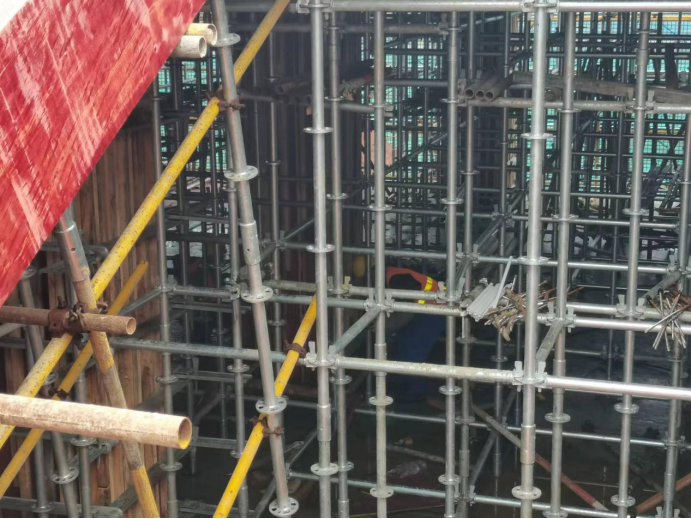

上图为:南楼10-18轴三层满堂架搭设

2、东楼:东楼29-39轴三层板面钢筋绑扎。

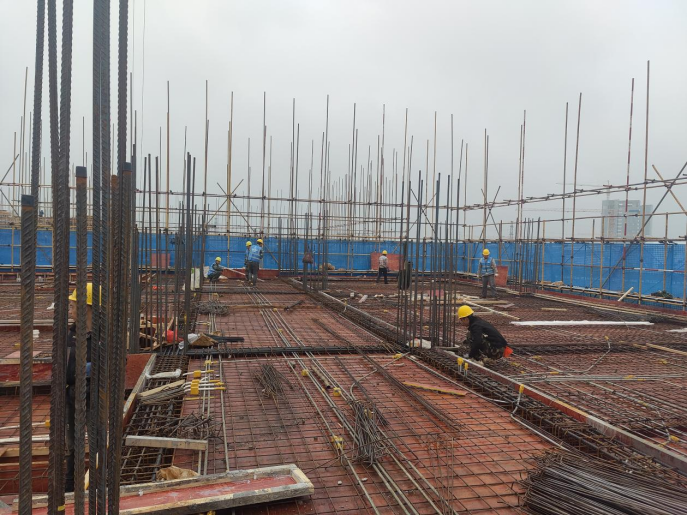

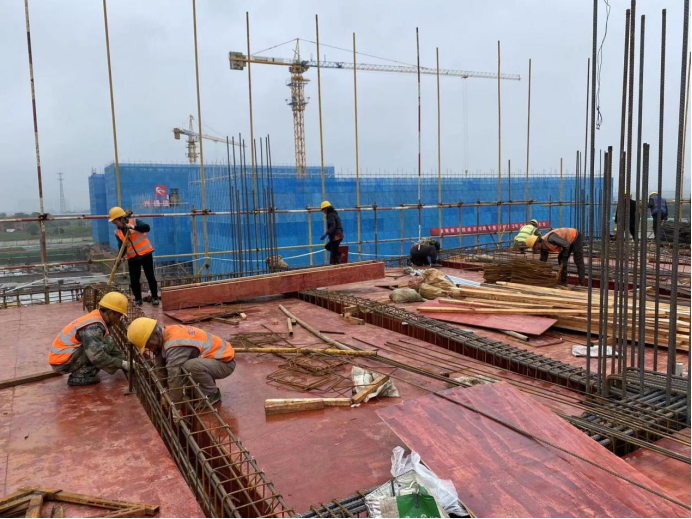

上图为:东楼29-39轴三层板面钢筋绑扎

3、北楼:北楼40-51轴三层梁钢筋绑扎;北楼40-51轴三层柱子模板加固。

上图为:北楼40-51轴三层梁钢筋绑扎

上图为:北楼40-51轴三层柱子模板加固

二、学生公寓、食堂、地下车库、锅炉房

11#学生宿舍:北单元(L-R/1-18)轴四墙柱模板安装,内架搭设;

南单元(A-F/1-18)轴三层墙柱钢筋绑扎,线管预埋安装,墙柱模板安装;连廊(G-K/13-16)轴三层结构梁板钢筋绑扎,线管预埋安装。

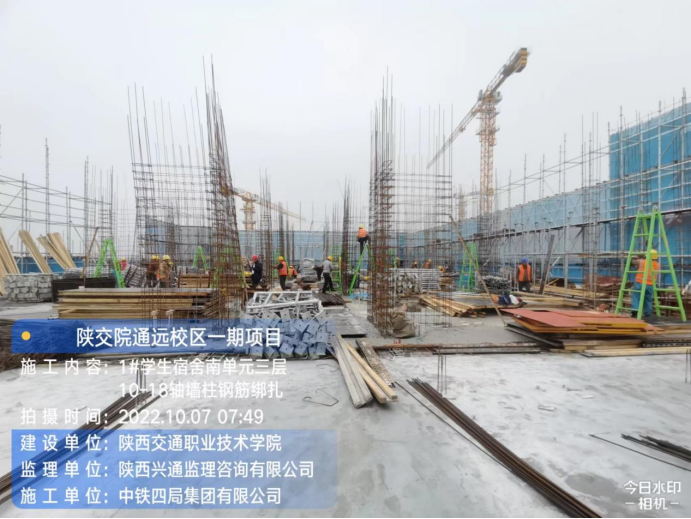

上图为:1#学生宿舍南单元三层墙柱钢筋绑扎

22#学生宿舍:(A-G1-18)轴清理材料,女儿墙模板支设,地沟垫层切割,养护;(G-R1-18)轴清理材料,地沟反挖,一层阳台挑板钢筋绑扎,样板间施工,养护;(K-F/13-16)轴清理材料,混凝土面修补,养护。

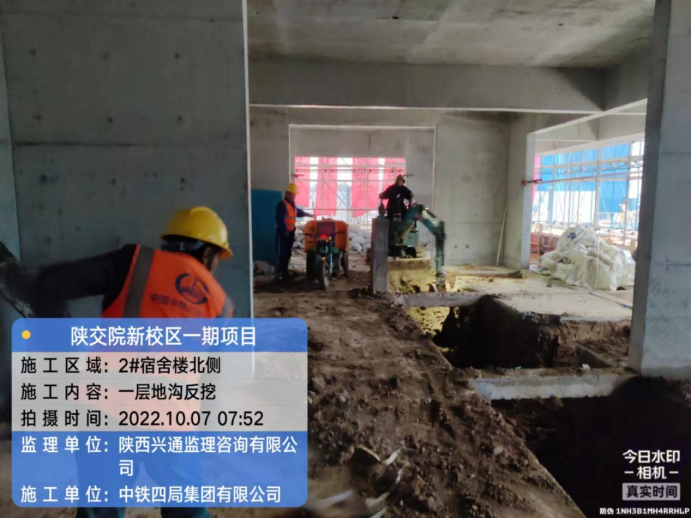

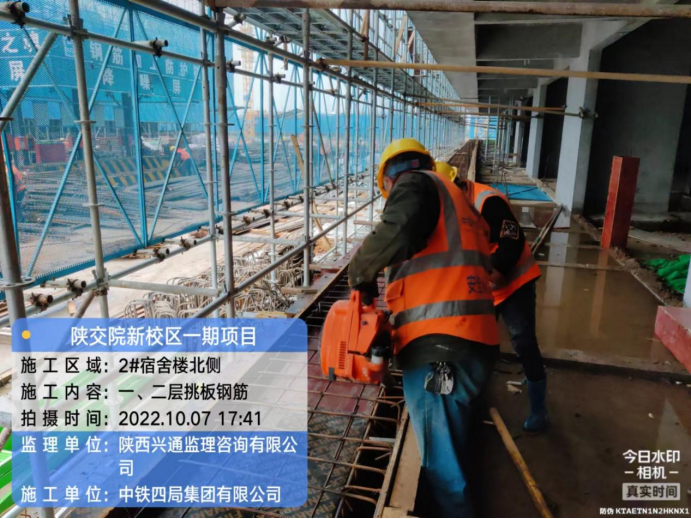

上图为:2#宿舍楼北侧一层地沟反挖

上图为:2#宿舍楼一、二层挑板钢筋清理

33#学生宿舍:北侧三层剪力墙模板安装,连廊墙柱模板安装,南侧二层顶梁钢筋绑扎钢筋及验收(10-18),二层顶板安装。

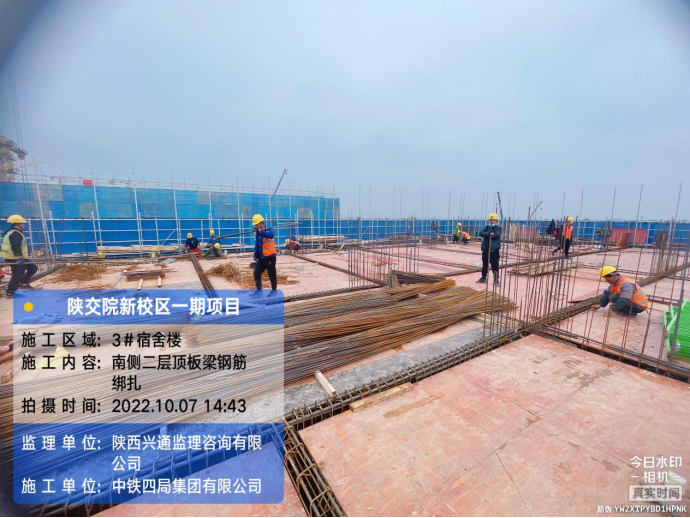

上图为:3#宿舍楼南侧二层顶板梁钢筋绑扎

4、食堂:南侧一层顶梁钢筋绑扎,框架柱模板安装,一层顶板安装。

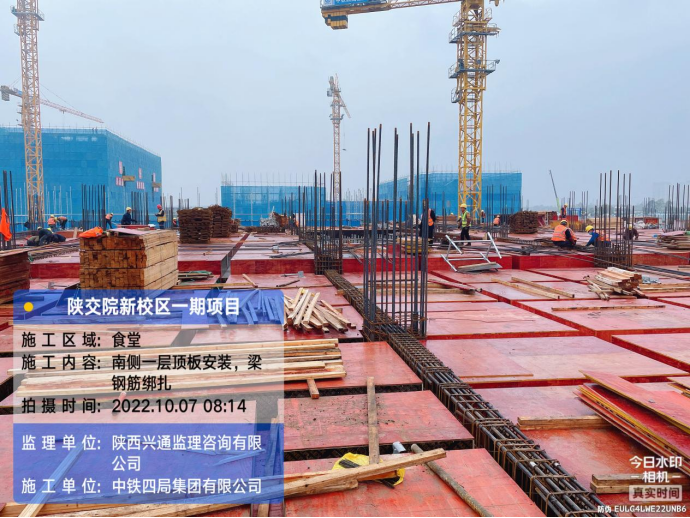

上图为:食堂南侧一层顶板安装、梁钢筋绑扎

5、地下车库:南侧墙柱、筏板钢筋绑扎、满堂支架搭设;北侧外架搭设、筏板钢筋绑扎、集水坑侧边抹灰。

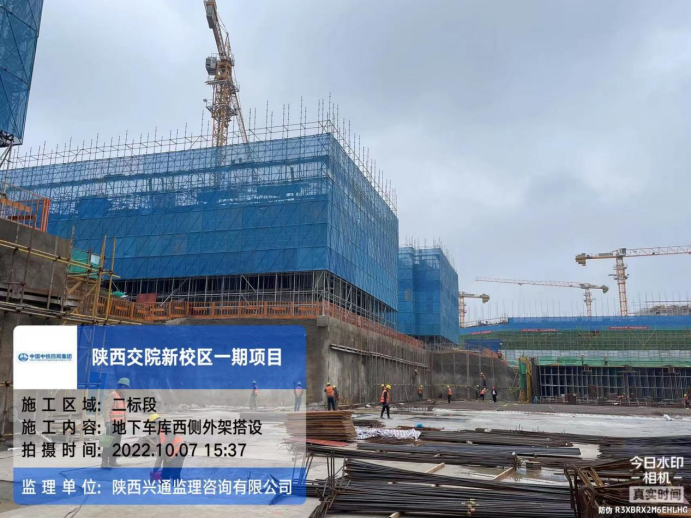

上图为:地下车库西侧外架搭设

上图为:地下车库南侧钢筋绑扎、满堂架搭设
