2022年9月23日通远校区一期项目工作进展
日期:2022-09-24      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼搭设21-28轴满堂架,绑扎二层柱子钢筋,加固29-39轴柱子模板,绑扎梁钢筋。

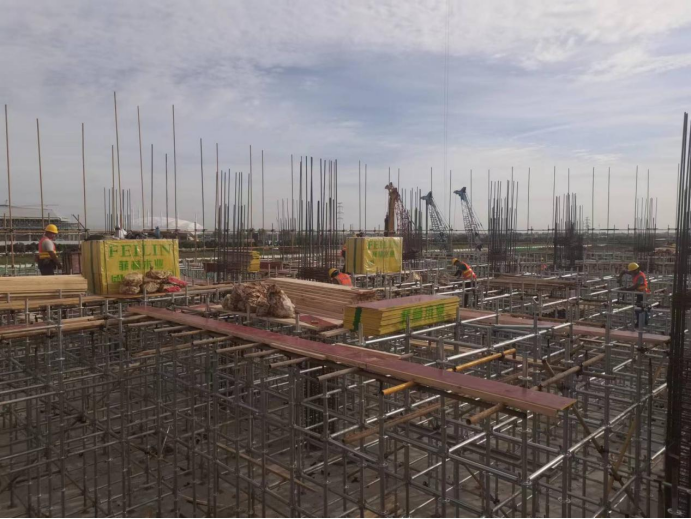

上图为:教学实训综合楼东楼加固柱子模板

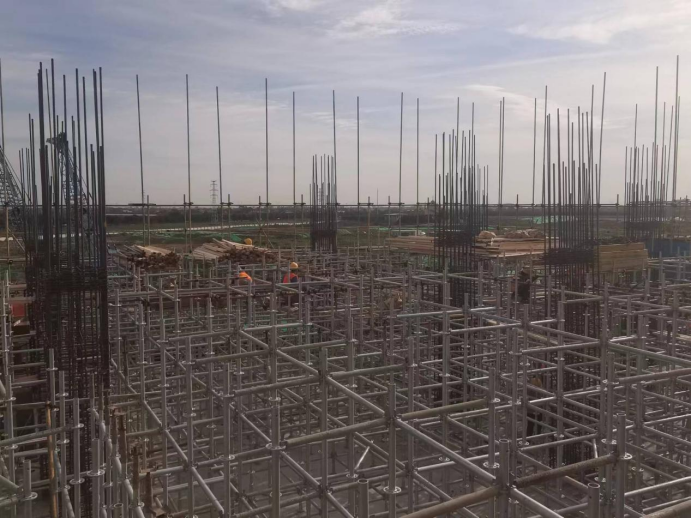

上图为:教学实训综合楼东楼搭设满堂架

2.西楼:铺设一层顶板,绑扎一层梁钢筋,吊装60-69轴叠和板。

上图为:教学实训综合楼西楼铺设一层顶板、绑扎一层梁钢筋

3.北楼40-59)轴二层满堂架搭设、绑扎二层柱子钢筋,51-59轴浇筑二层顶板混凝土。

教学实训综合北楼搭设满堂架、绑扎二层柱子钢筋

4.南楼:浇筑(A1-A10轴)一层梁板柱混凝土,绑扎A1-A10轴一层梁钢筋,加固柱子、梁模板。

上图为:教学实训综合楼南楼浇筑(A1-A10轴)一层梁板柱混凝土

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:北单元屋面支设女儿墙模板,搭外架,修补混凝土面,养护;南单元清理一层垃圾,拆一、二层阳台模板,预埋防雷引下线,养护;连廊17.95-21.60)标高处,拆六楼墙柱模板,养护。

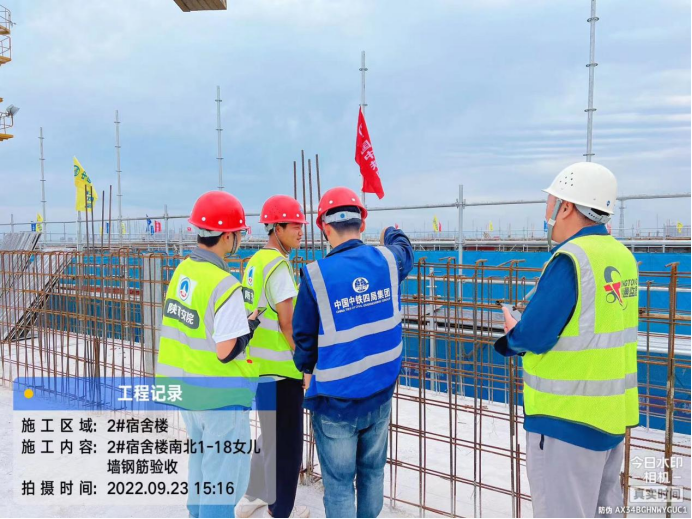

上图为:学生公寓2号楼南北段女儿墙钢筋验收

2.1#宿舍楼北单元二层内架搭设顶板模板配置梁钢筋绑扎,底板钢筋绑扎及管线预埋;南单元顶板模板安装。

上图为:学生公寓1号楼南段3层结构框架验收

3.3#宿舍楼北侧(-1.53.55)一层墙柱顶板浇筑398方;

南侧一层顶板钢筋绑扎及模板安装;连廊钢筋绑扎及验收。

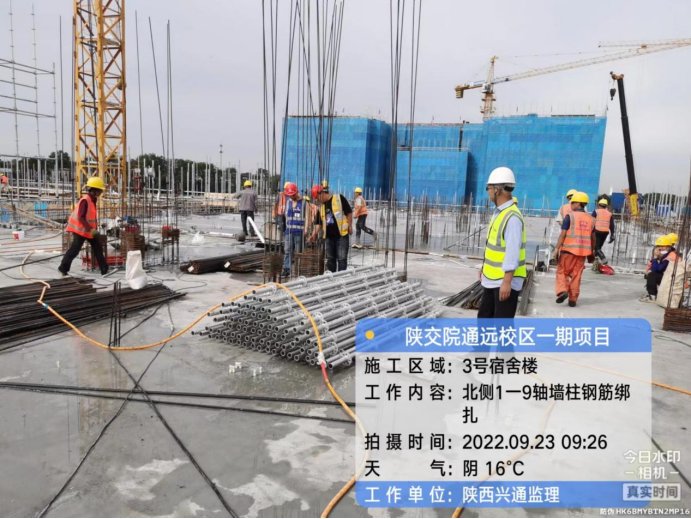

上图为:学生公寓3号楼北侧钢筋绑扎

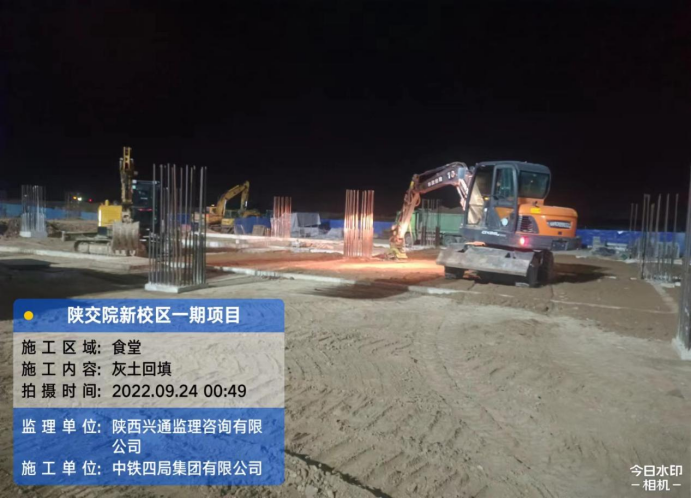

4. 食堂:房心灰土回填。

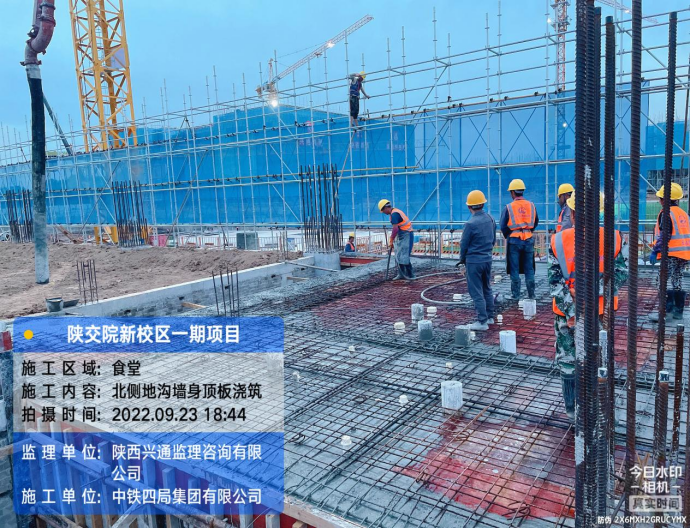

上图为:学生食堂房心土回填、北侧地沟墙身顶板浇筑

5.地下车库:南侧钢筋绑扎;塔吊安装

6.看台:土方开挖。

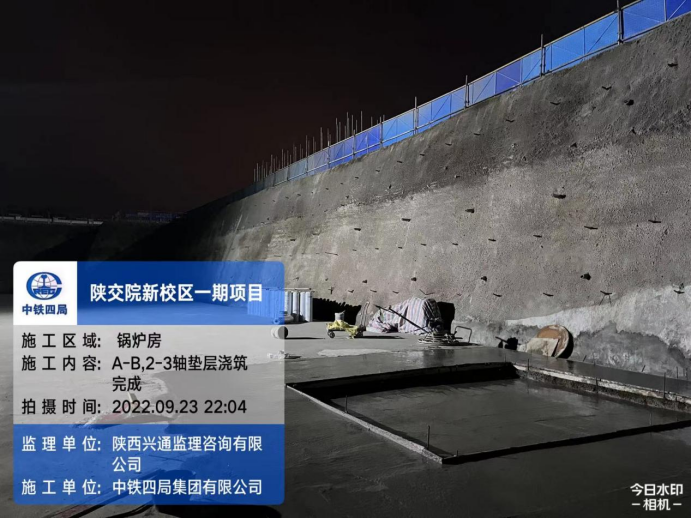

7.锅炉房:A-B/2-3)轴基础垫层浇筑混凝土

上图为:锅炉房基础垫层混凝土浇筑

8.锅炉房:排水沟侧边抹面。

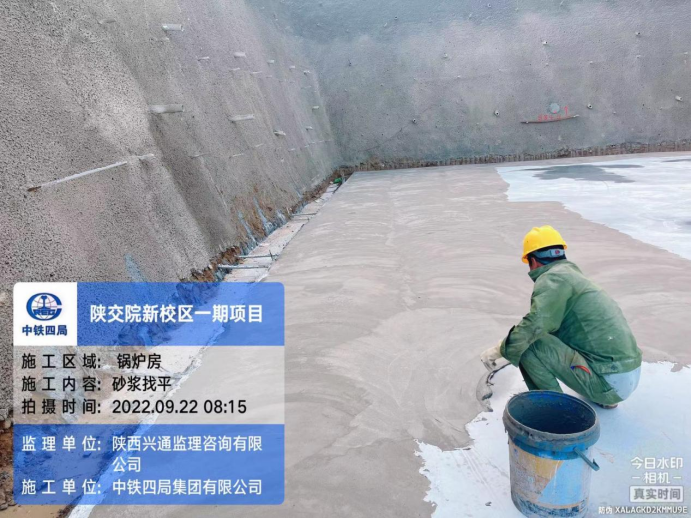

上图为:锅炉房砂浆找平
