2022年9月18日通远校区一期项目工作进展
日期:2022-09-19      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:绑扎A28-A29轴顶板钢筋、造型钢筋、加固造型模板,吊装叠合板。

上图为:教学实训综合楼东楼绑扎梁钢筋吊装叠合板

上图为:教学实训综合楼东楼加固造型模板

2.西楼铺设一层顶板,绑扎一层梁钢筋。

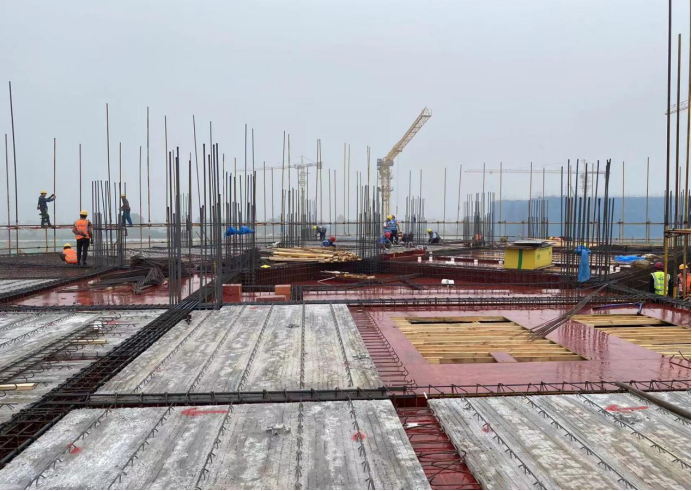

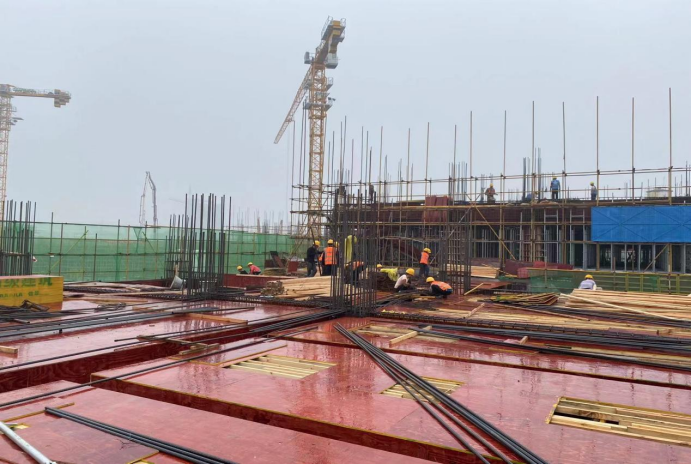

上图为:教学实训综合楼西楼铺设一层顶板、绑扎一层梁钢筋

3. 南楼:铺设一层(A1-A20轴)顶板模板,绑扎A10-A20轴一层梁钢筋。

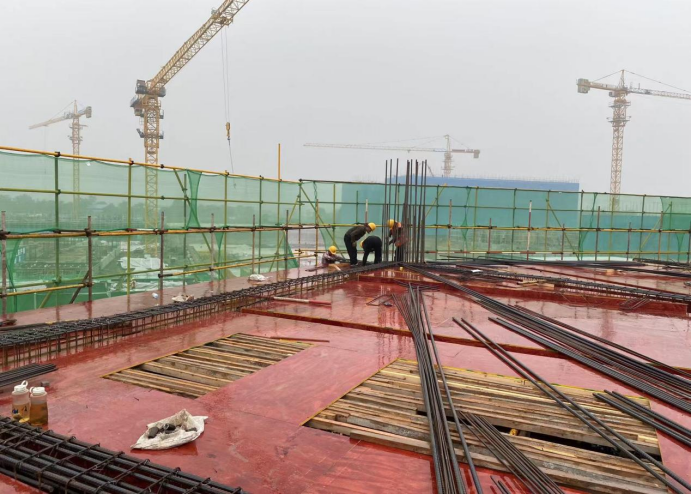

上图为:加固(A1-A20轴)顶板模板、绑扎一层梁钢筋

4.北楼:浇筑40-51轴一层梁、板、柱混凝土,加固51-59轴柱子模板。

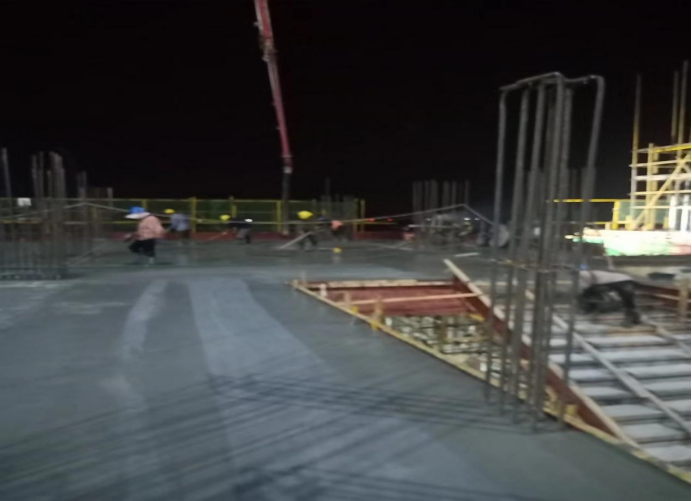

上图为:教学实训综合楼北楼浇筑40-51轴一层梁、板、柱混凝土

二、学生公寓、食堂、地下车库、锅炉房

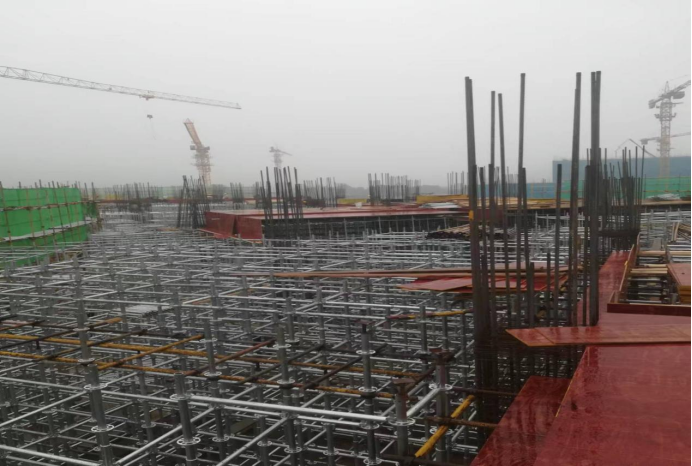

1.2#宿舍楼:南单元17.95-21.60)标高处支女儿墙模板,养护。北单元17.95-21.60)标高处拆墙柱模板放线,养护浇筑墙柱及梁板混凝土。连廊17.95-21.60)标高处支设墙柱、顶板模板,绑扎梁钢筋,养护。

上图为:学生公寓2号楼六层墙柱及顶板混凝土浇筑

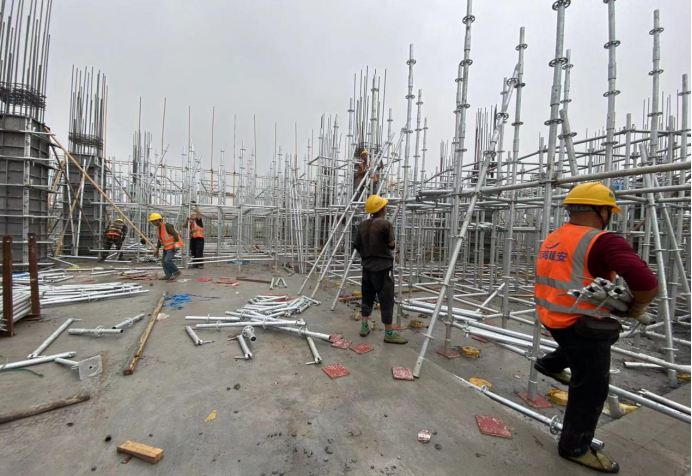

2.1#宿舍楼:北单元二层墙柱钢筋绑扎,模板配置,内架搭设

南单元墙柱钢筋绑扎,模板配置,外架搭设连廊墙柱钢筋绑扎。

3.3#宿舍楼:北侧一楼楼板钢筋绑扎;连廊钢筋绑扎;南侧阳台及剪力墙钢筋绑扎。

上图为:学生公寓3号楼北段2层水暖留洞巡视

4.食堂:地沟钢筋模板校正西侧外架垫层浇筑混凝土。房心土回填平整收面。

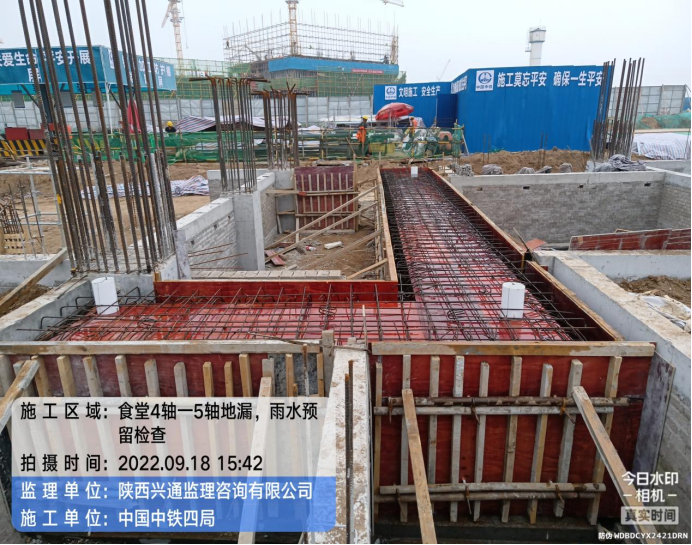

上图为:学生食堂雨水预留检查

5.地下车库:南侧筏板钢筋绑扎。

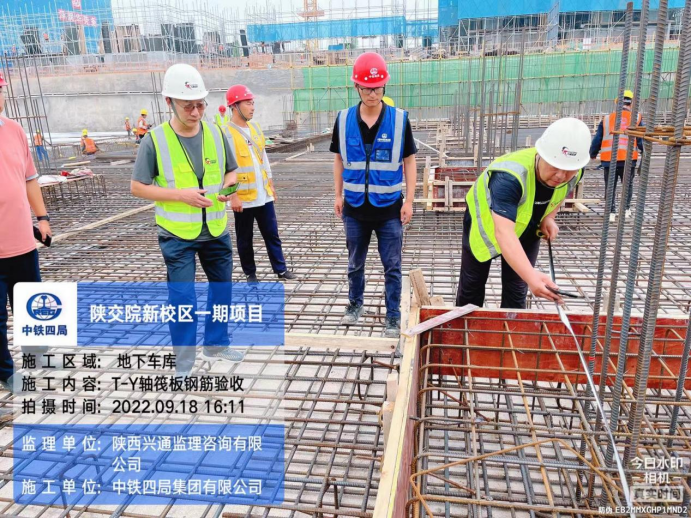

上图为:地下车库钢筋验收
