2022年9月15日通远校区一期项目工作进展
日期:2022-09-16      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:绑扎(A28-A39轴)轴二层柱子钢筋、铺设二层(A28-A39轴)顶板模板、加固柱子模板。

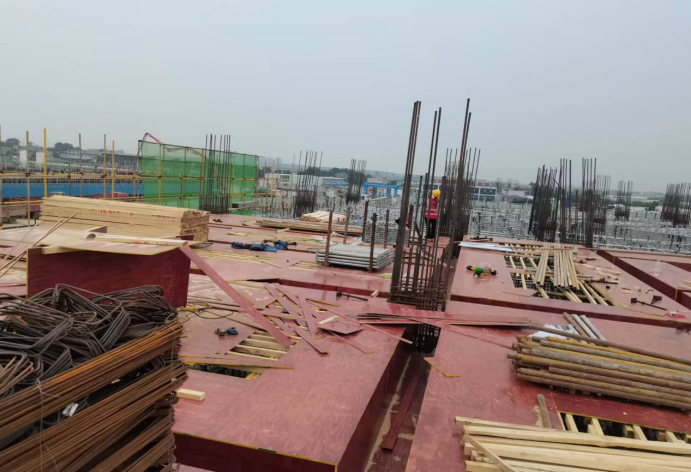

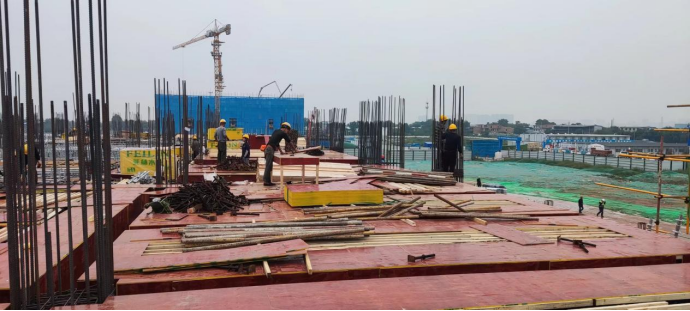

上图为:教学实训综合楼东楼铺设二层(A28-A39轴)顶板模板、加固柱子模板

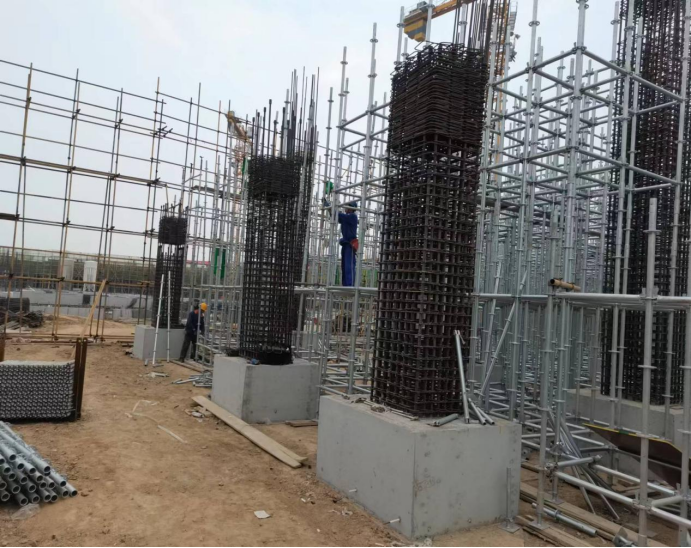

上图为:教学实训综合楼东楼二层钢筋安装及绑扎

2.西楼绑扎柱子、梁钢筋、铺设一层顶板、搭设一层满堂架、外架。

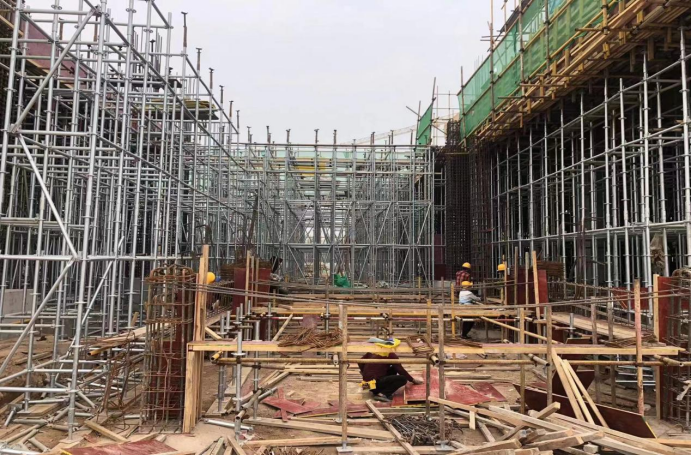

上图为:教学实训综合楼西楼铺设一层顶板搭设一层满堂架、外架

3.南楼:搭设一层(A1-A10轴)满堂架,铺设一层(A10-A20轴)顶板模板。

上图为:教学实训综合楼南楼搭设一层满堂架、铺设一层顶板模板

4.北楼:加固(A40-A51轴)一层顶板、绑扎一层顶板钢筋、支设(A51-A59轴)二层顶板模板。

上图为:教学实训综合楼北楼绑扎一层顶板钢筋、支设顶板模板。

二、学生公寓、食堂、地下车库、锅炉房

1.2#宿舍楼:南单元17.95-21.60)标高处浇筑六层墙柱及梁板混凝土养护。北侧轴(17.95-21.60)标高处加固梁模板清理三层材料绑扎梁钢筋养护。连廊14.35-17.95)标高处支设楼梯模板浇筑墙柱及梁板混凝土。

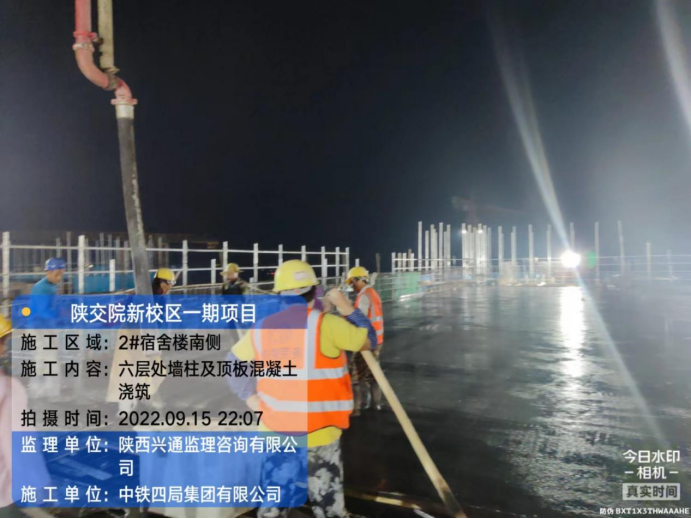

上图为:学生公寓2号楼南侧六层层墙柱及顶板混凝土浇筑

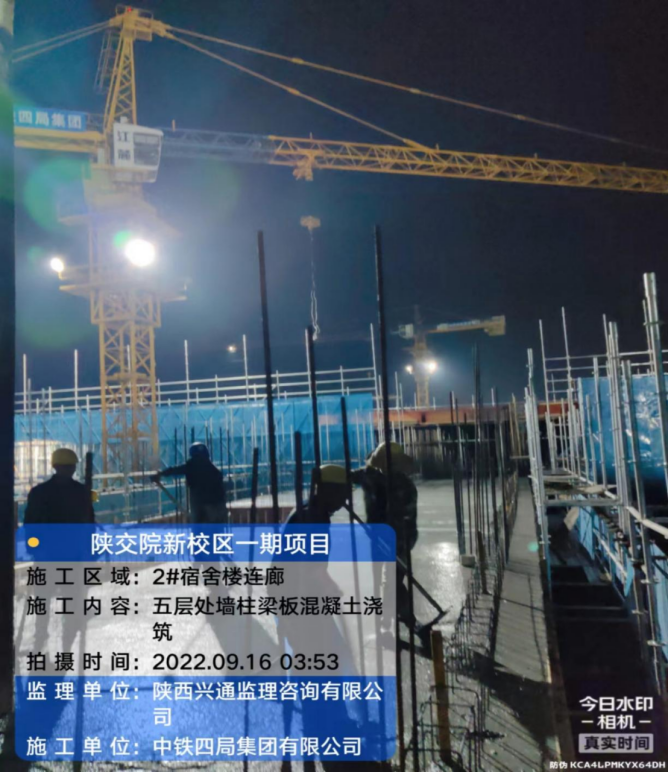

上图为:学生公寓2号楼连廊五层层墙柱及顶板混凝土浇筑

2.1#宿舍楼:北单元一层墙柱模板混凝土浇筑南单元墙柱钢筋绑扎外架搭设。

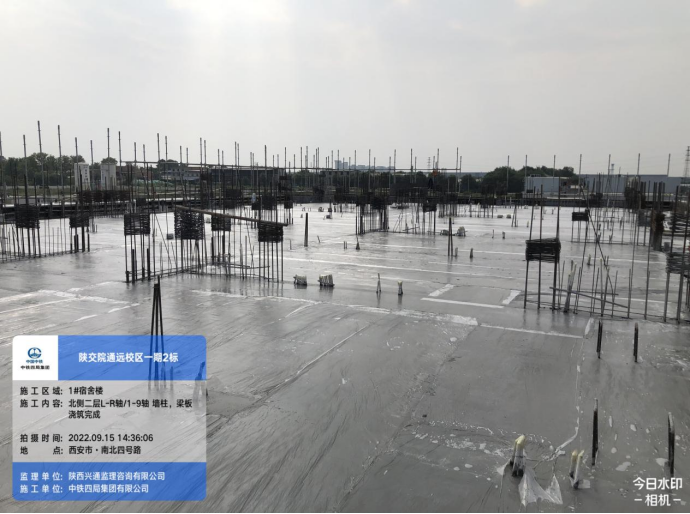

上图为:学生公寓1号楼一层墙柱、梁板混凝土浇筑

3.3#宿舍楼:北侧一楼楼板钢筋绑扎,连廊内脚手架搭设;南侧阳台模板及支撑体系施工。

上图为:学生公寓3号楼南侧内架搭设连廊满堂架搭设

4.食堂:回填房心土400北侧地沟墙身及顶板模板安装顶板钢筋绑扎南侧地沟顶板及墙身浇筑混凝土

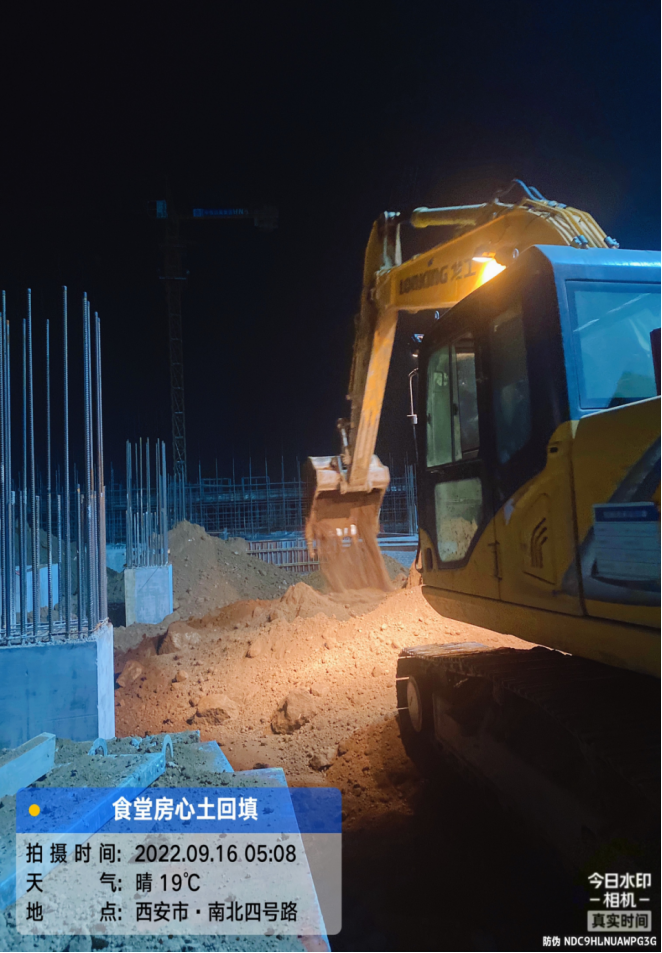

上图为:学生食堂房心土回填

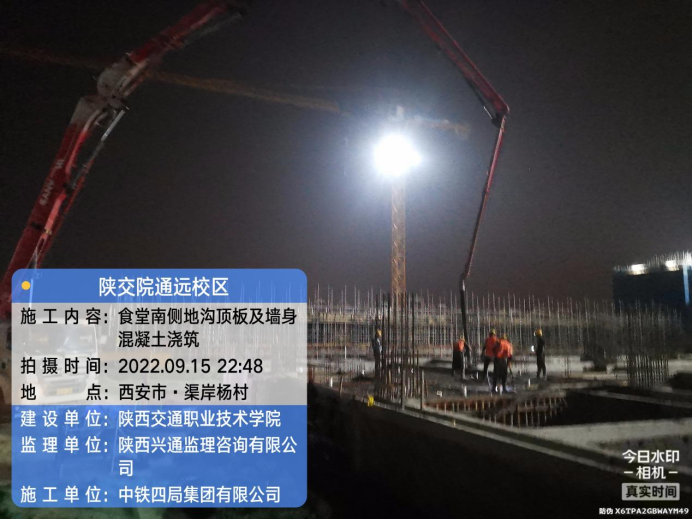

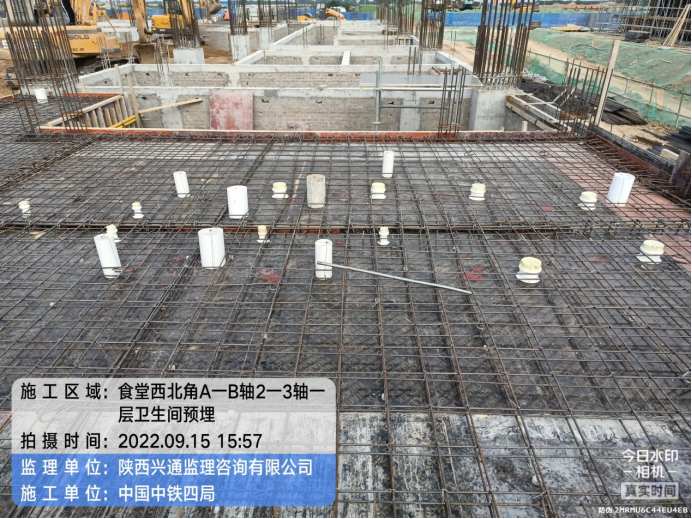

上图为:学生食堂南侧地沟顶板及墙身混凝土浇筑、西北角一层卫生间预埋

5.看台:土方开挖400方。

6.地下车库:南侧钢筋绑扎

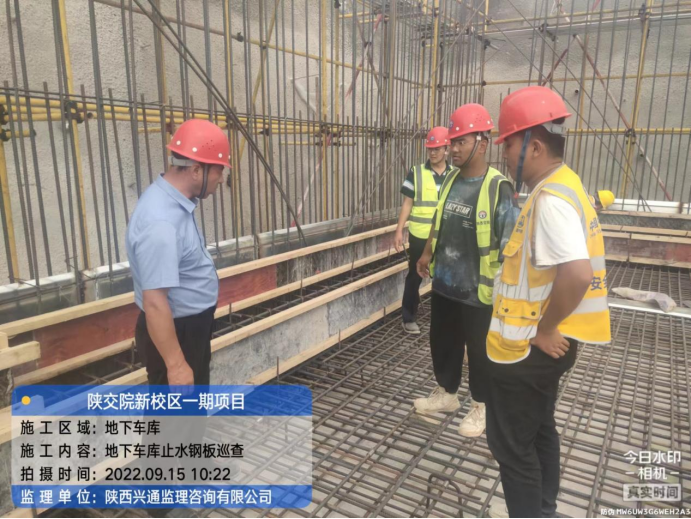

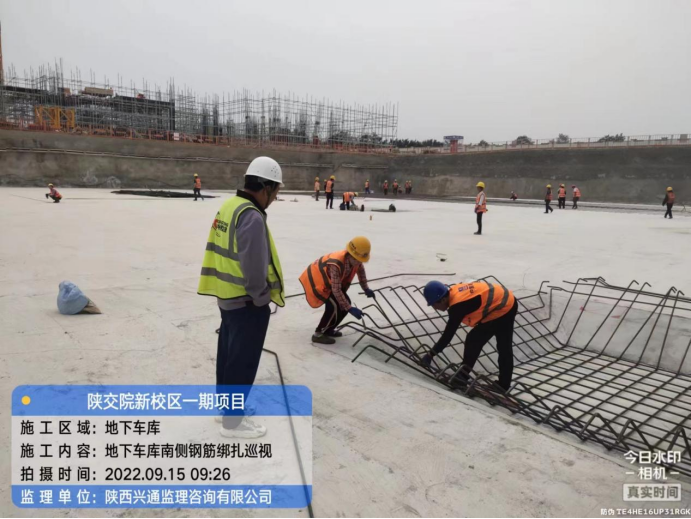

上图为:地下车库南侧钢筋绑扎、止水刚板巡查
