2022年9月11日通远校区一期项目工作进展
日期:2022-09-12      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:加固(A28-A39轴)一层顶板、绑扎顶板钢筋、搭设A21-A28轴二层满堂架、外架,叠合板吊装。

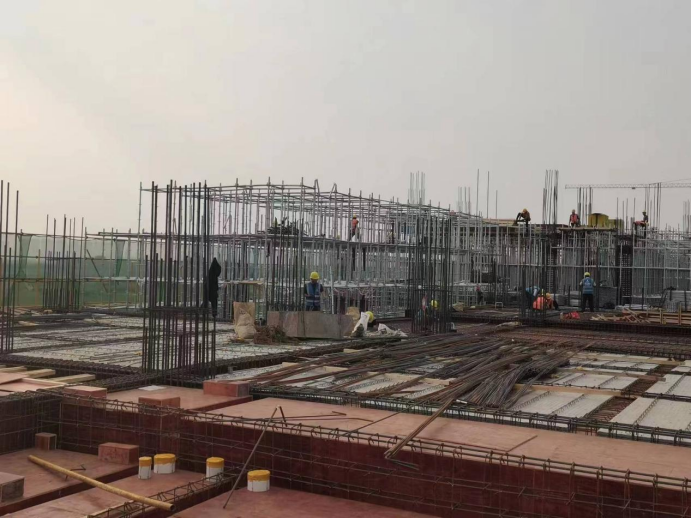

上图为:教学实训综合楼东楼搭设二层满堂架、外架、叠合板吊装

2.西楼绑扎(A60-A68)轴一层柱子钢筋,搭设一层满堂架、搭设一层外架。

上图为:教学实训综合楼西楼绑扎搭设一层满堂架、搭设一层外架。

3.南楼:搭设一层满堂架,铺设一层梁底板。

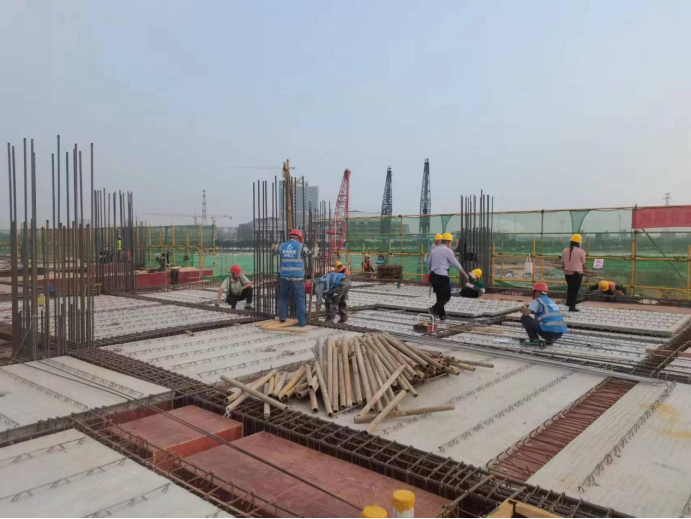

上图为:教学实训综合楼南楼支设一层满堂架

4.北楼:支设(A40-A51)轴一层顶板、绑扎一层顶板钢筋、加固二层柱子模板。

上图为:教学实训综合楼北楼加固二层柱子模板。

二、学生公寓、食堂、地下车库、锅炉房

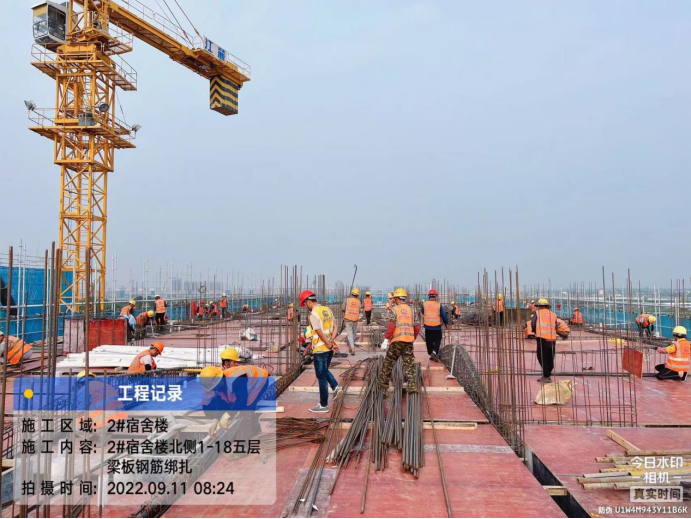

1.2#宿舍楼:南侧17.95-21.60)标高处加固六层墙柱模板支设六层顶板模板养护。北侧14.35-17.95)标高处支设阳台、楼梯模板,绑扎梁、底板钢筋预埋水电线盒养护。连廊10.75-14.35)标高处绑扎四层顶板钢筋支设楼梯模板加固墙柱模板浇筑墙柱及梁板混凝土。

上图为:学生公寓2号楼五层梁板钢筋绑扎

2.1#宿舍楼:北侧一层墙柱模板加固顶板线管预埋安装地面硬化场地平整支模。

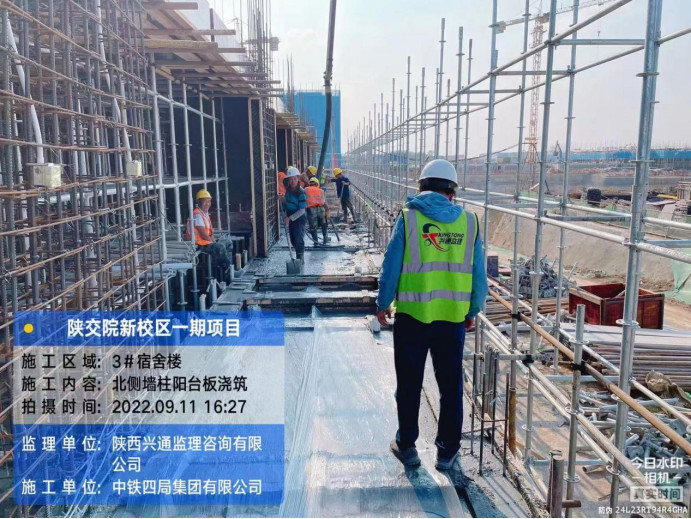

3.3#宿舍楼:北侧(-1.5+0m)墙柱阳台板浇筑混凝土。南侧剪力墙钢筋绑扎。

上图为:学生公寓3号楼北侧墙柱阳台板浇筑

4.锅炉房完成灰土换填清理,基础放线。

上图为:锅炉房基础换填

5.食堂:(1-8/F-K)轴(-1.6-0.08m)圈梁构造柱浇筑混凝土

上图为:学生食堂圈梁构造柱浇筑混凝土

6.地下车库:北侧钢筋绑扎完成百分之80%塔吊基础混凝土浇筑完成防水卷材铺贴1000平。

上图为:地下车库塔吊基础混凝土浇筑
